脚手架试验方案仪器设备:静态应变仪、荷载传感器、应变片、位移传感器、经纬仪或全站仪,力矩扳手;电脑一台;试验脚手架与测量脚手架:多种钢管、扣件荷载:沙袋,用于堆载;或采纳千斤顶与反力梁架系统
要求荷载均匀传递
标准工况:采纳 Φ48X3、6、长 6m 得钢管
总高度:6 米或 9 米(6+3 或 3+6)
横距:间距拟采纳 1、2m,采纳长 4m 钢管,1、2m*3=3、6,两端可各伸出 0、2m,间距实际采纳 1、2m
纵距:采纳 6m 钢管,间距拟采纳 1、2m 考虑两端各伸出 0、1m,实际间距=(6-0、1*2)/5=1、16m
步高:拟采纳 1、5m 得参数,考虑纵扫地杆距地 150mm,立杆顶端伸出100mm, 采 纳 6m 钢 管 得 情 况 下 , 实 际 步 高 = (6-0 、 15-0 、 1)/4=1、4375m
设横向剪刀撑
假如采纳总高 9m 得钢管,实际步高=(9-0、15-0、1)/4=1、4583m
标准工况及以后每种工况做三次试验
试验目得:实测模板支架失稳得临界荷载值(极限承载力)与位移值,在临界状态下各钢管(立杆、横杆、剪刀撑)得应力
探讨模板支架失稳模式
探讨各工况下,不同因素得对支架稳定性得影响整架侧移测试:设四个测试立杆,如下图所示
测量方法:百分表或全站仪或吊锤

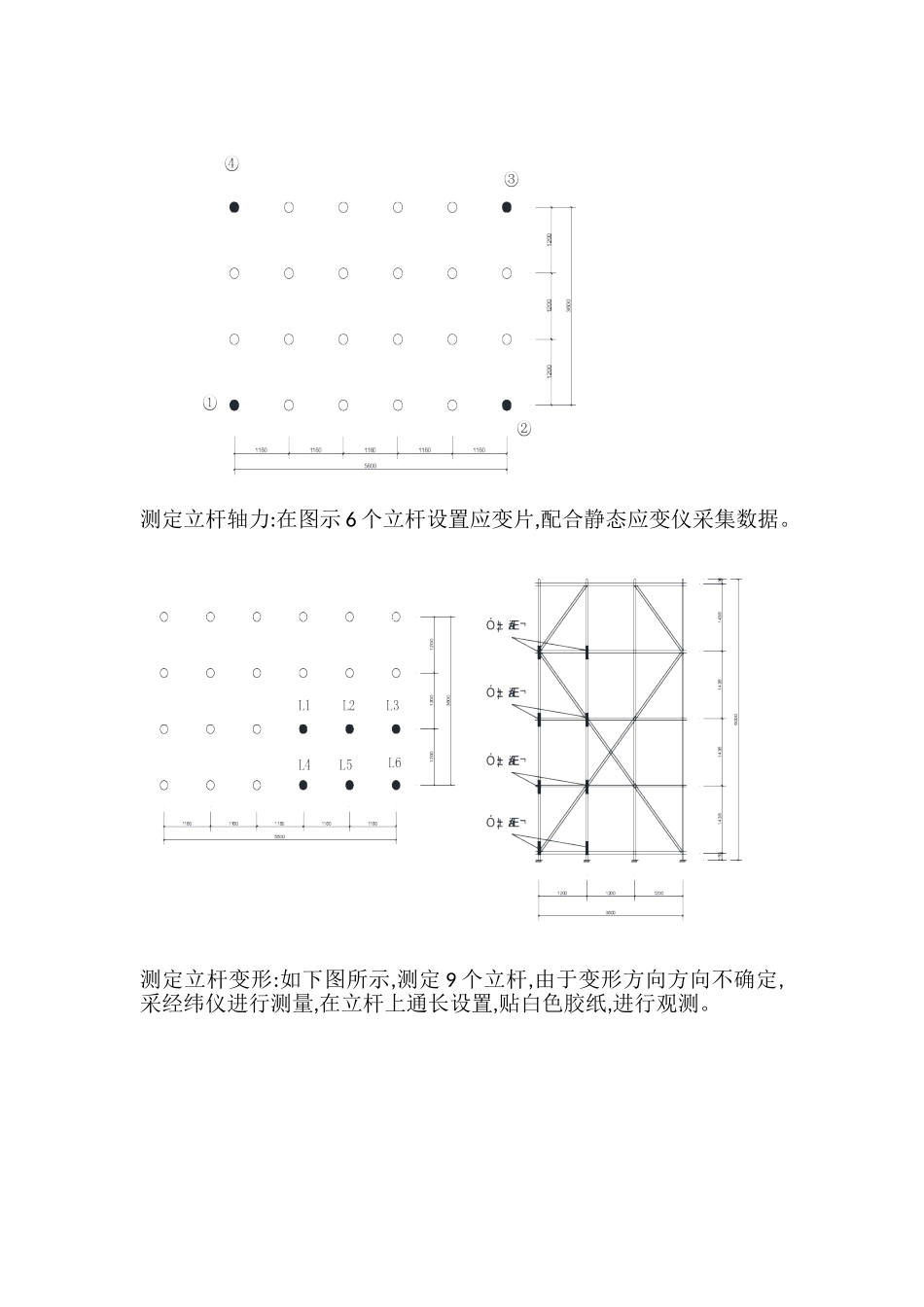

测定立杆轴力:在图示 6 个立杆设置应变片,配合静态应变仪采集数据
测定立杆变形:如下图所示,测定 9 个立杆,由于变形方向方向不确定,采经纬仪进行测量,在立杆上通长设置,贴白色胶纸,进行观测
测定横杆应力:选择上、中、下纵横向得横杆设置测点,每个测点设二个相互垂直得两个方面得应变片
剪力撑应力测定:其它工况:试验工况:工况工况1标准情况2钢管壁厚减小3钢管材质变化4钢管得初始弯曲(分多种弯曲度)5钢管得局部凹陷6缺少扫地杆7立杆顶端伸出过长8缺少斜向支撑9连接扣件得
