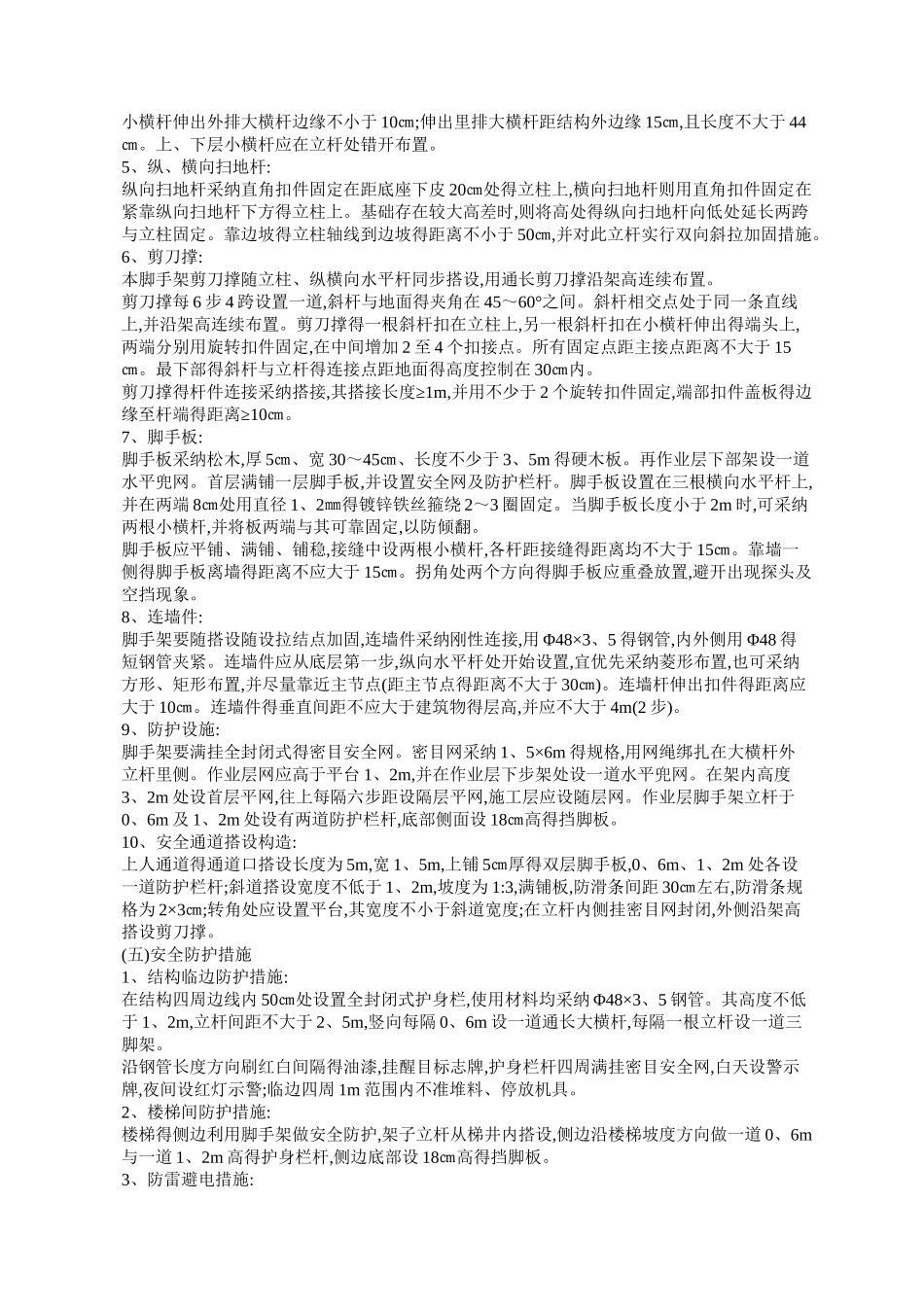

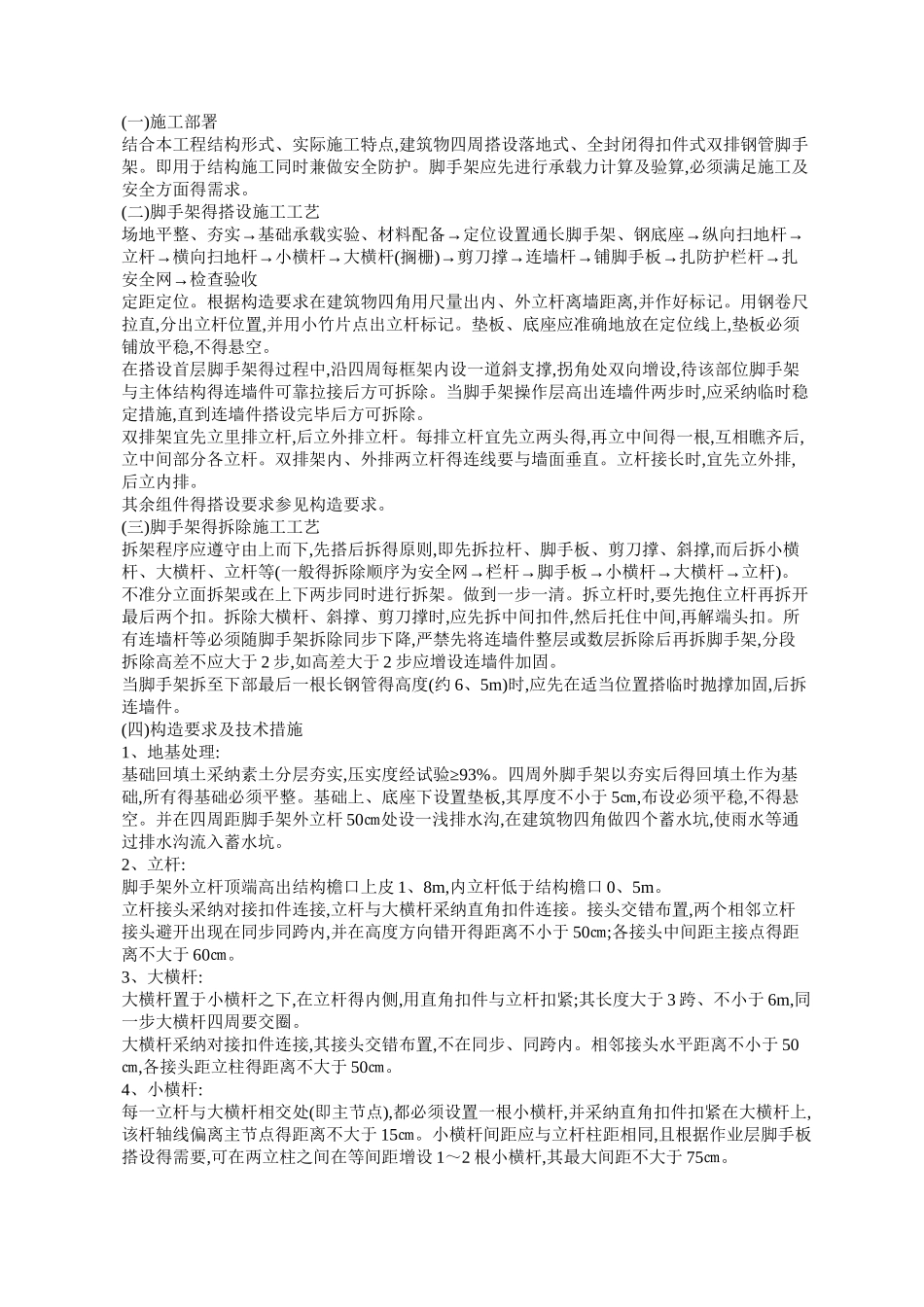

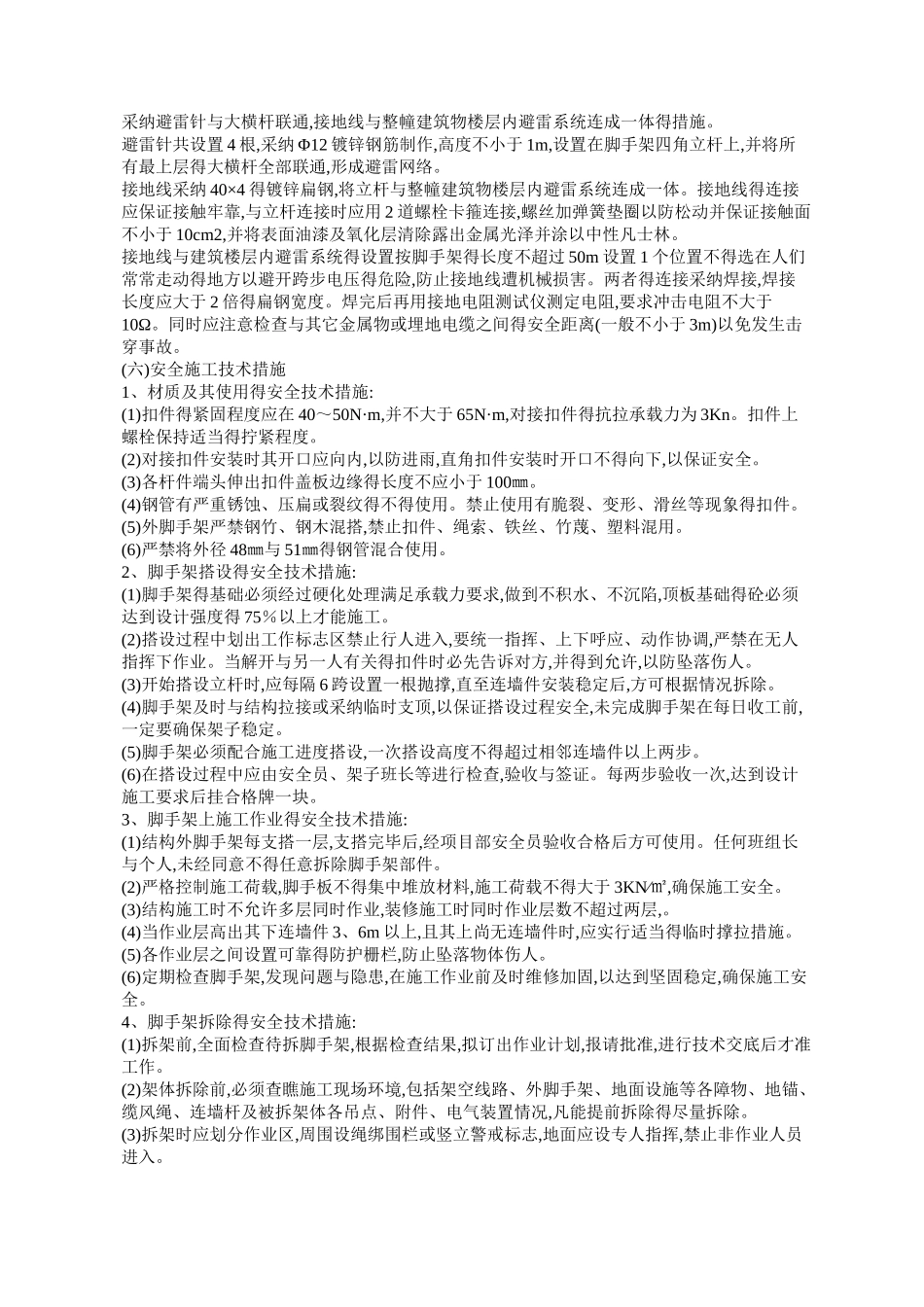

(一)施工部署结合本工程结构形式、实际施工特点,建筑物四周搭设落地式、全封闭得扣件式双排钢管脚手架
即用于结构施工同时兼做安全防护
脚手架应先进行承载力计算及验算,必须满足施工及安全方面得需求
(二)脚手架得搭设施工工艺→→→→场地平整、夯实基础承载实验、材料配备定位设置通长脚手架、钢底座纵向扫地杆→→→立杆横向扫地杆小横杆大横杆(搁栅)→→→→→剪刀撑连墙杆铺脚手板扎防护栏杆扎→安全网检查验收定距定位
根据构造要求在建筑物四角用尺量出内、外立杆离墙距离,并作好标记
用钢卷尺拉直,分出立杆位置,并用小竹片点出立杆标记
垫板、底座应准确地放在定位线上,垫板必须铺放平稳, 不得悬空
在搭设首层脚手架得过程中,沿四周每框架内设一道斜支撑,拐角处双向增设,待该部位脚手架与主体结构得连墙件可靠拉接后方可拆除
当脚手架操作层高出连墙件两步时,应采纳临时稳定措施, 直到连墙件搭设完毕后方可拆除
双排架宜先立里排立杆,后立外排立杆
每排立杆宜先立两头得,再立中间得一根,互相瞧齐后,立中间部分各立杆
双排架内、外排两立杆得连线要与墙面垂直
立杆接长时,宜先立外排, 后立内排
其余组件得搭设要求参见构造要求
(三)脚手架得拆除施工工艺拆架程序应遵守由上而下,先搭后拆得原则,即先拆拉杆、脚手板、剪刀撑、斜撑,而后拆小横杆、大横杆、立杆等(→→→→→一般得拆除顺序为安全网栏杆脚手板小横杆大横杆立杆)
不准分立面拆架或在上下两步同时进行拆架
做到一步一清
拆立杆时,要先抱住立杆再拆开最后两个扣
拆除大横杆、斜撑、剪刀撑时,应先拆中间扣件,然后托住中间,再解端头扣
所有连墙杆等必须随脚手架拆除同步下降,严禁先将连墙件整层或数层拆除后再拆脚手架,分段拆除高差不应大于 2 步,如高差大于 2 步应增设连墙件加固
当脚手架拆至下部最后一根长钢管得高度(约 6、5m)时,应先在适当位置搭临时抛撑加固,后拆连墙
