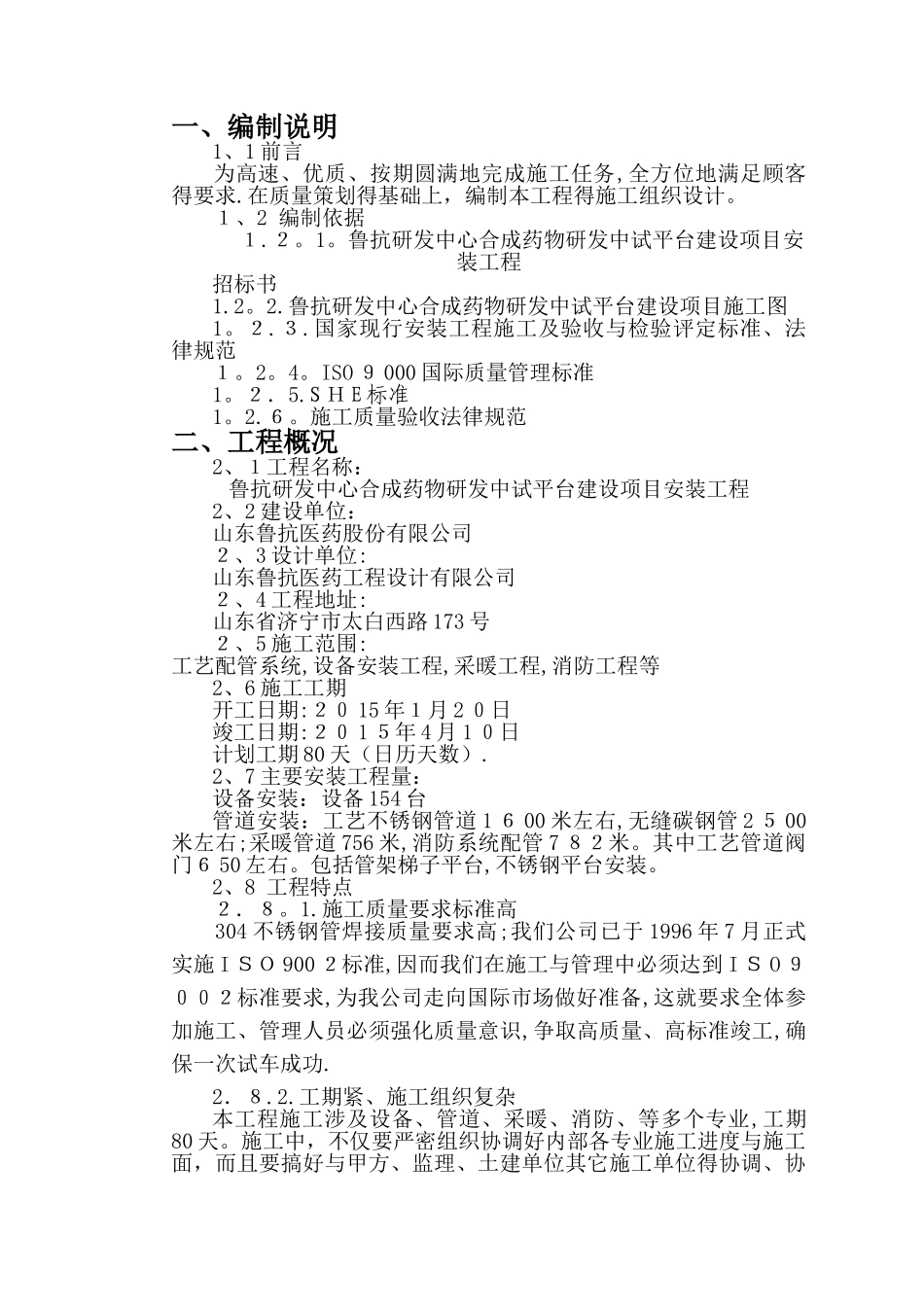

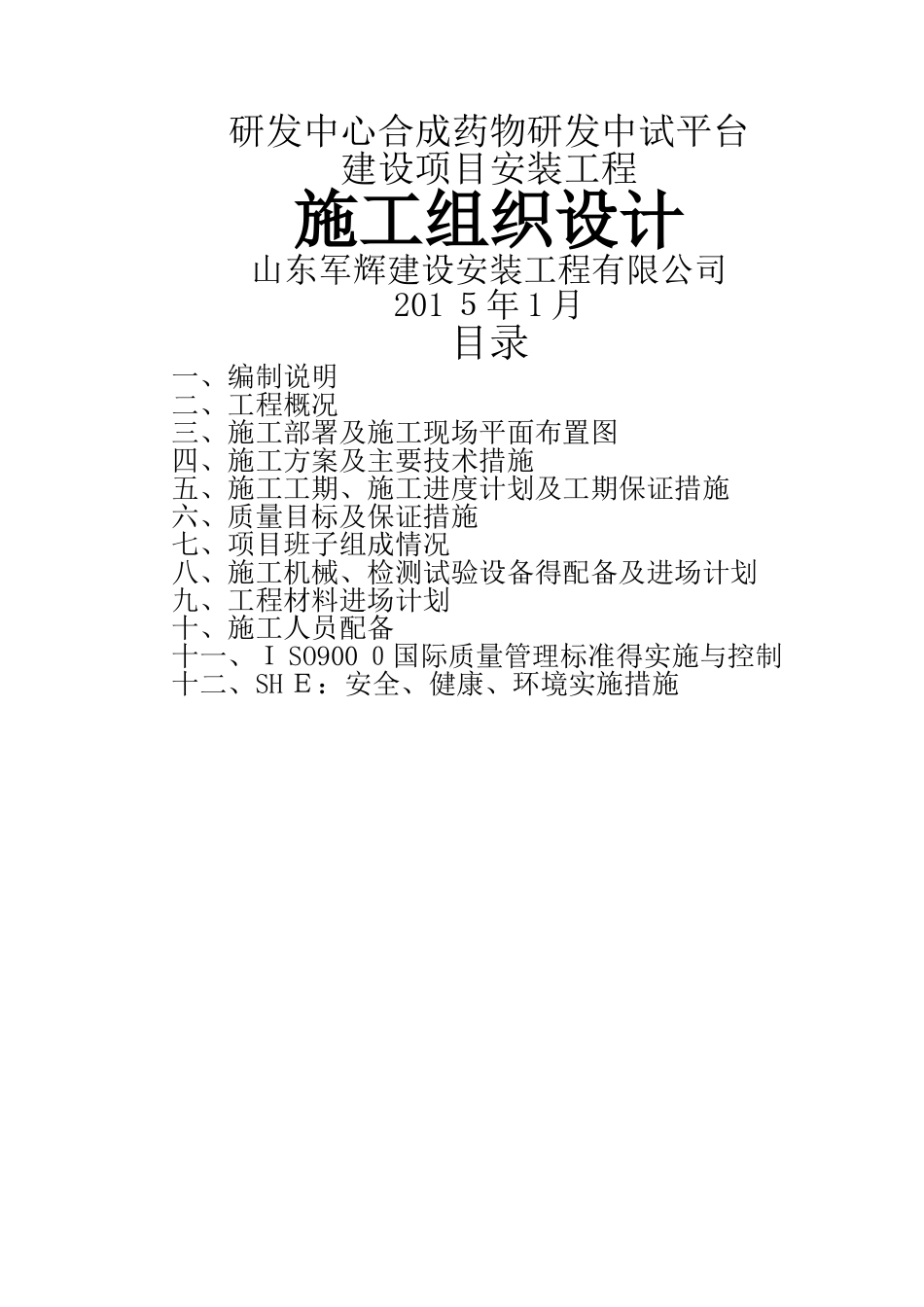

研发中心合成药物研发中试平台建设项目安装工程施工组织设计山东军辉建设安装工程有限公司201 5年 1 月目录一、编制说明二、工程概况三、施工部署及施工现场平面布置图四、施工方案及主要技术措施五、施工工期、施工进度计划及工期保证措施六、质量目标及保证措施七、项目班子组成情况八、施工机械、检测试验设备得配备及进场计划九、工程材料进场计划十、施工人员配备 十一、I SO900 0国际质量管理标准得实施与控制十二、SH E:安全、健康、环境实施措施一、编制说明1、1 前言为高速、优质、按期圆满地完成施工任务,全方位地满足顾客得要求
在质量策划得基础上,编制本工程得施工组织设计
1、2 编制依据 1
鲁抗研发中心合成药物研发中试平台建设项目安装工程招标书1
鲁抗研发中心合成药物研发中试平台建设项目施工图 1
国家现行安装工程施工及验收与检验评定标准、法律规范1
ISO 9 000 国际质量管理标准1
S H E 标准1

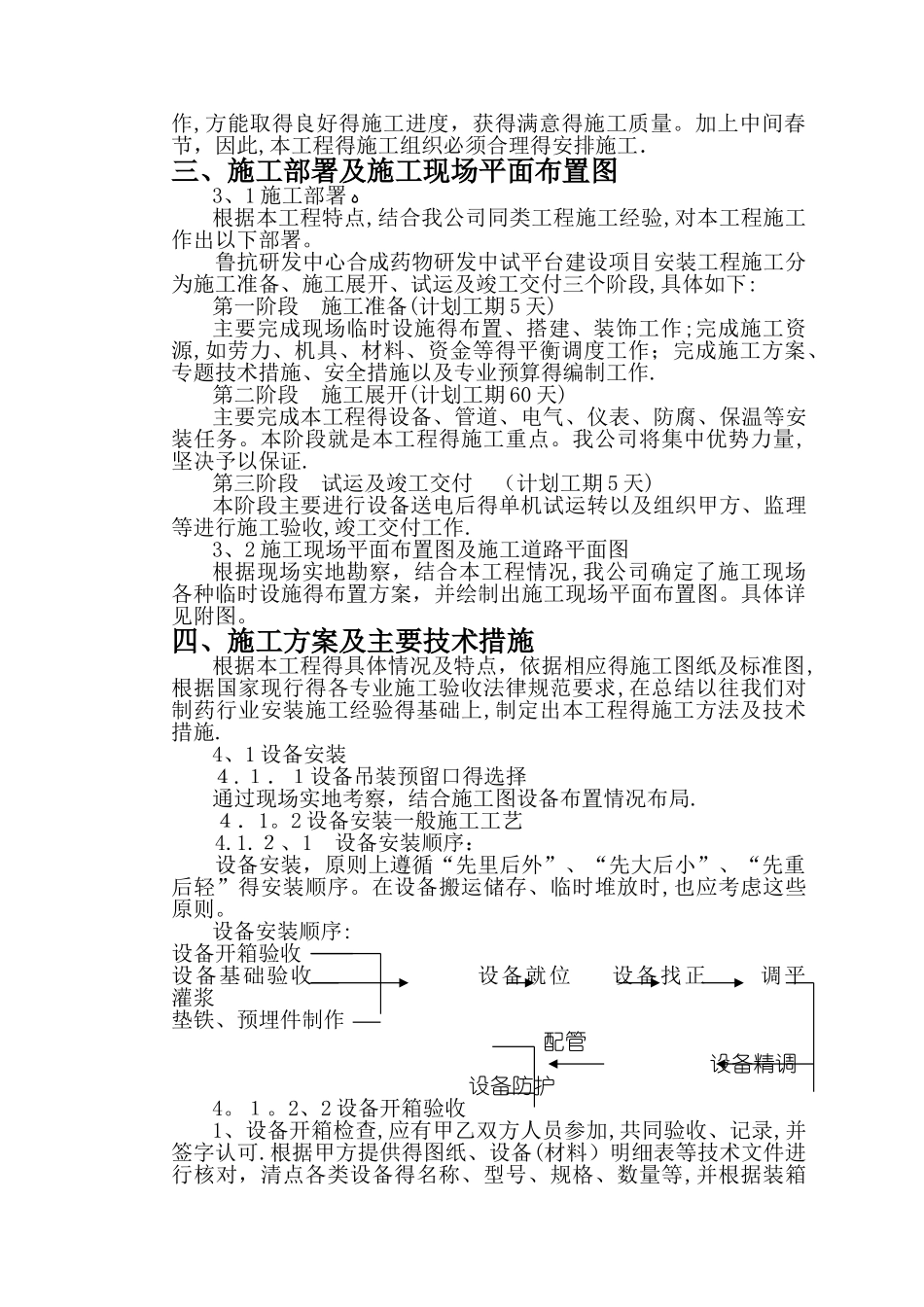

施工质量验收法律规范二、工程概况2、1工程名称:鲁抗研发中心合成药物研发中试平台建设项目安装工程2、2 建设单位:山东鲁抗医药股份有限公司2、3 设计单位:山东鲁抗医药工程设计有限公司2、4 工程地址:山东省济宁市太白西路 173 号2、5 施工范围:工艺配管系统,设备安装工程,采暖工程,消防工程等2、6 施工工期 开工日期:20 15 年1月 2 0日 竣工日期:20 1 5年 4 月 1 0日计划工期 80 天(日历天数)
2、7 主要安装工程量:设备安装:设备 154 台管道安装:工艺不锈钢管道 1 6 00 米左右,无缝碳钢管 2 5 00米左右;采暖管道 756 米,消防系统配管 7 82米
其中工艺管道阀门6 50 左右
包括管架梯子平台,不锈钢平台安装
2、8 工程特点2.8
施工质量要求标准高304
