电脑桌面
添加小米粒文库到电脑桌面
安装后可以在桌面快捷访问

落地式脚手架施工方案

落地式脚手架施工方案_第1页
1/51
落地式脚手架施工方案_第2页
2/51
落地式脚手架施工方案_第3页
3/51

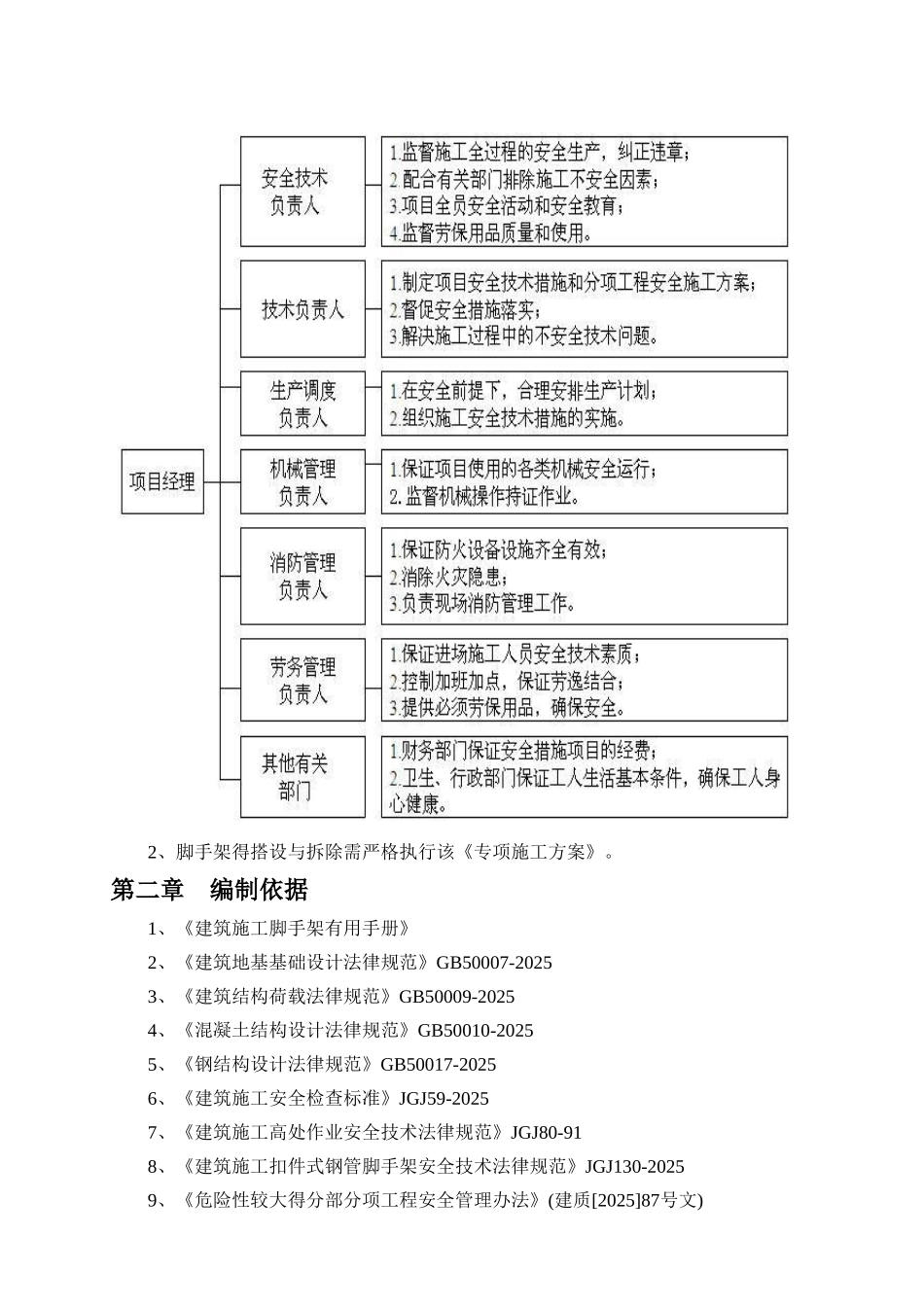

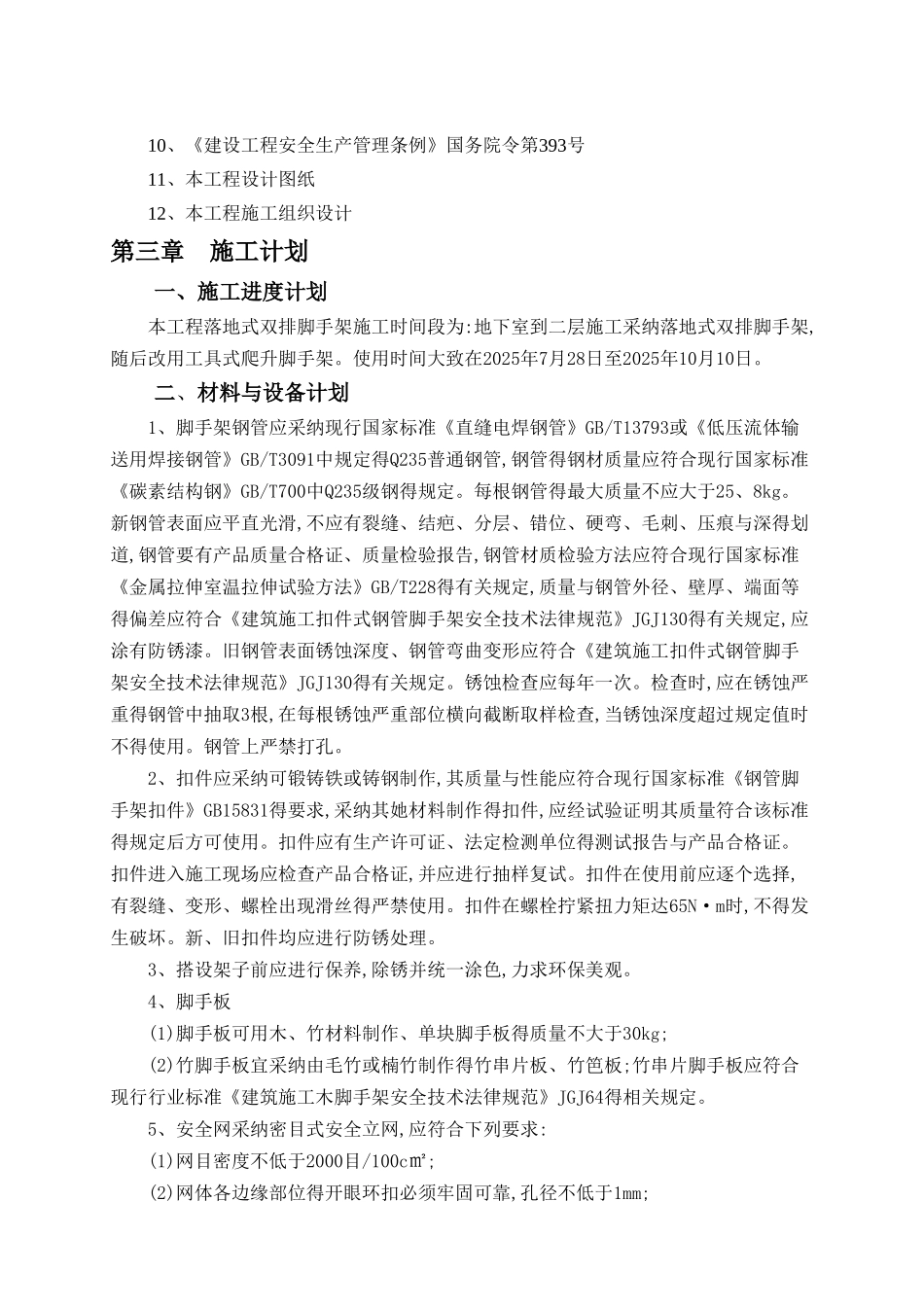

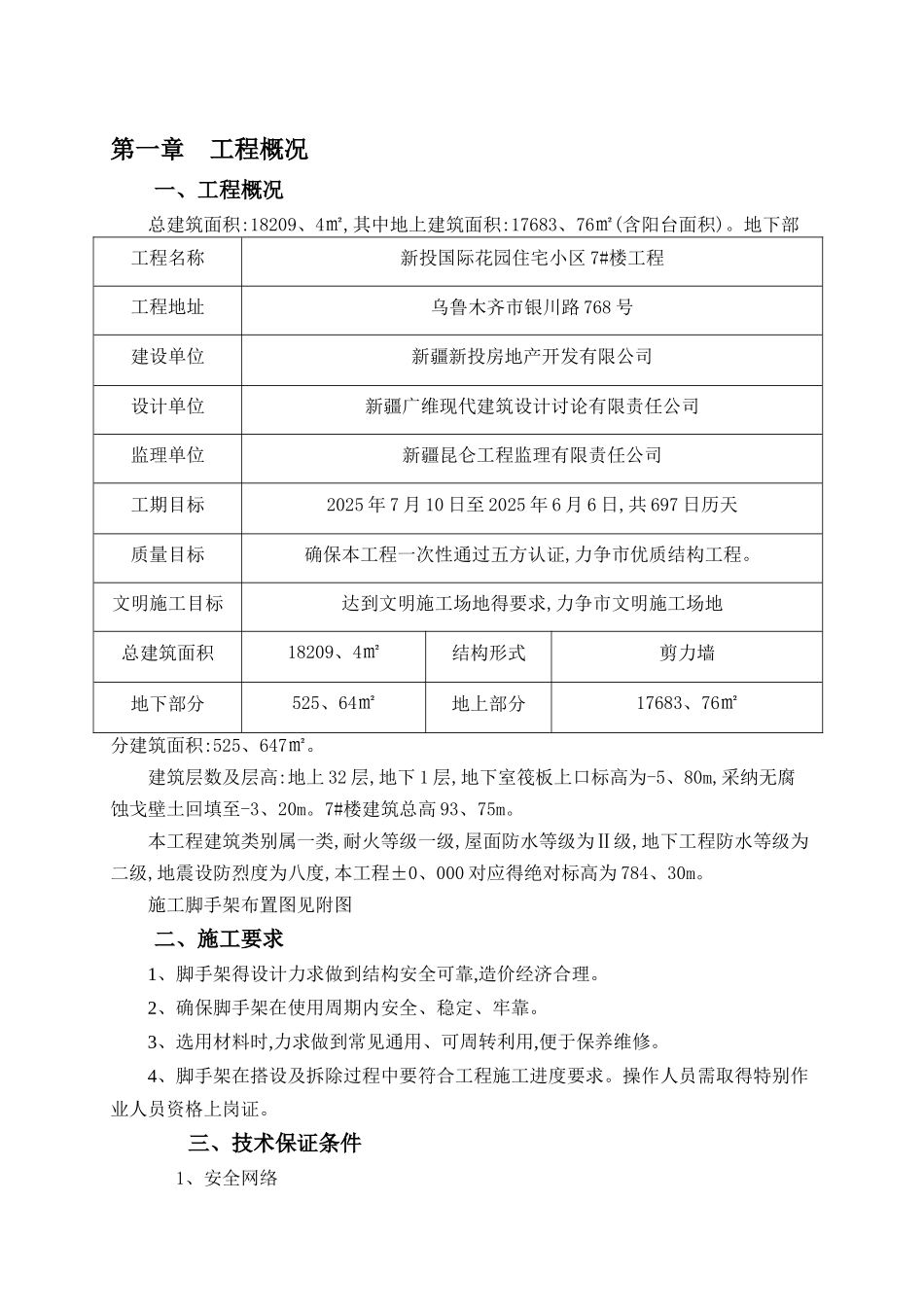

第一章 工程概况 一、工程概况总建筑面积:18209、4㎡,其中地上建筑面积:17683、76㎡(含阳台面积)。地下部分建筑面积:525、647㎡。建筑层数及层高:地上 32 层,地下 1 层,地下室筏板上口标高为-5、80m,采纳无腐蚀戈壁土回填至-3、20m。7#楼建筑总高 93、75m。本工程建筑类别属一类,耐火等级一级,屋面防水等级为Ⅱ级,地下工程防水等级为二级,地震设防烈度为八度,本工程±0、000 对应得绝对标高为 784、30m。施工脚手架布置图见附图二、施工要求1、脚手架得设计力求做到结构安全可靠,造价经济合理。2、确保脚手架在使用周期内安全、稳定、牢靠。3、选用材料时,力求做到常见通用、可周转利用,便于保养维修。4、脚手架在搭设及拆除过程中要符合工程施工进度要求。操作人员需取得特别作业人员资格上岗证。三、技术保证条件1、安全网络工程名称新投国际花园住宅小区 7#楼工程工程地址乌鲁木齐市银川路 768 号建设单位新疆新投房地产开发有限公司设计单位新疆广维现代建筑设计讨论有限责任公司监理单位新疆昆仑工程监理有限责任公司工期目标2025 年 7 月 10 日至 2025 年 6 月 6 日,共 697 日历天质量目标确保本工程一次性通过五方认证,力争市优质结构工程。文明施工目标达到文明施工场地得要求,力争市文明施工场地总建筑面积18209、4㎡结构形式剪力墙地下部分525、64㎡地上部分17683、76㎡2、脚手架得搭设与拆除需严格执行该《专项施工方案》。第二章 编制依据1、《建筑施工脚手架有用手册》2、《建筑地基基础设计法律规范》GB50007-20253、《建筑结构荷载法律规范》GB50009-20254、《混凝土结构设计法律规范》GB50010-20255、《钢结构设计法律规范》GB50017-20256、《建筑施工安全检查标准》JGJ59-20257、《建筑施工高处作业安全技术法律规范》JGJ80-918、《建筑施工扣件式钢管脚手架安全技术法律规范》JGJ130-20259、《危险性较大得分部分项工程安全管理办法》(建质[2025]87号文)10、《建设工程安全生产管理条例》国务院令第393号11、本工程设计图纸12、本工程施工组织设计第三章 施工计划一、施工进度计划本工程落地式双排脚手架施工时间段为:地下室到二层施工采纳落地式双排脚手架,随后改用工具式爬升脚手架。使用时间大致在2025年7月28日至2025年10月10日。二、材料与设备计划1、脚手架钢管应采纳现行国家标准《直缝电焊钢管》GB/T13793或《低压流体输送用焊接钢管》GB/T3091中规定得Q235普通钢管,钢管得钢材质量应符合现...

1、当您付费下载文档后,您只拥有了使用权限,并不意味着购买了版权,文档只能用于自身使用,不得用于其他商业用途(如 [转卖]进行直接盈利或[编辑后售卖]进行间接盈利)。
2、本站所有内容均由合作方或网友上传,本站不对文档的完整性、权威性及其观点立场正确性做任何保证或承诺!文档内容仅供研究参考,付费前请自行鉴别。
3、如文档内容存在违规,或者侵犯商业秘密、侵犯著作权等,请点击“违规举报”。

碎片内容

落地式脚手架施工方案

确认删除?
VIP
微信客服
  • 扫码咨询
会员Q群
  • 会员专属群点击这里加入QQ群
客服邮箱
回到顶部
