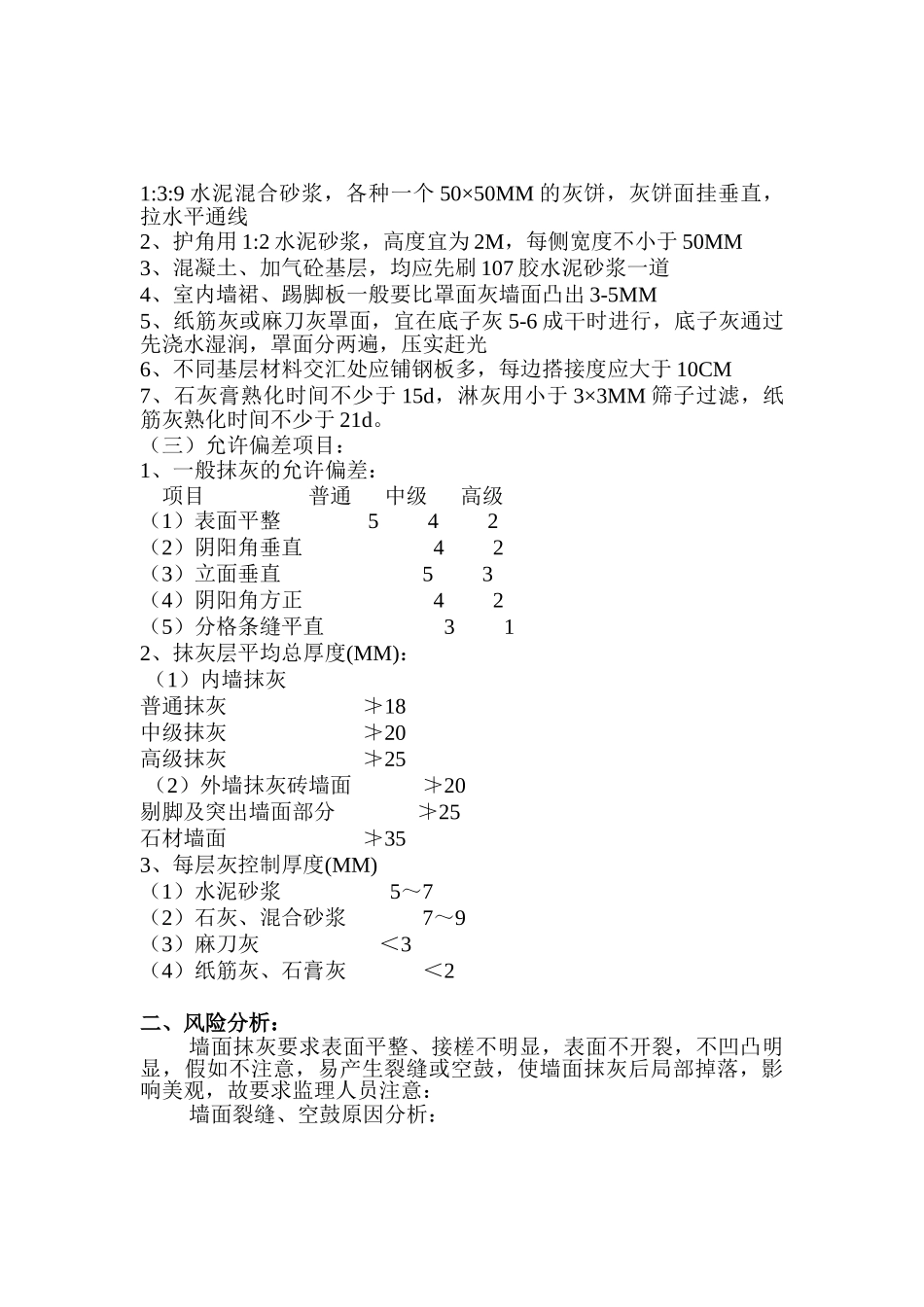

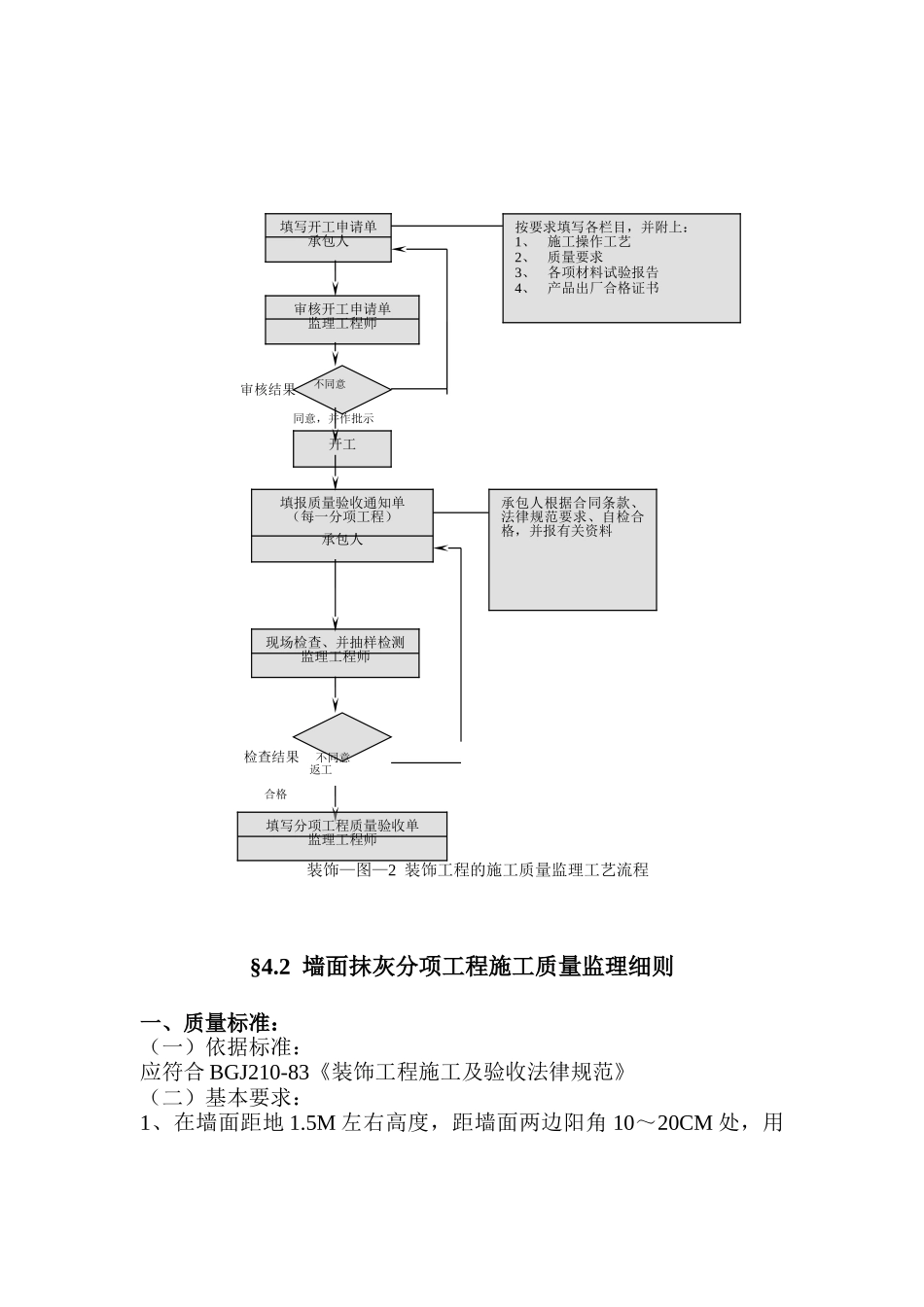

装饰分部工程施工质量监理细则综 述装饰工程施工的任务是通过各种工艺措施来保证建筑装饰能满足使用功能的要求,在质感、线型、色彩等装饰效果方面能符合设计处理意图。本工程装饰分部工程包括抹灰工程、油漆工程、刷浆工程、玻璃安装工程、花饰安装工程等五大分项工程。本装饰工程的施工工艺流程见 装饰—图—1。装饰—图—1 装饰工程的施工工艺流程根据工业与民用建筑的室外和室内墙面、顶棚等装饰工程的质量要求和验评标准,对装饰工程质量的监理,可按装饰工程质量监理工作流程 装饰—图—2 进行监理。室外墙面门、窗框安装隔断预埋件室内墙面基层处理一般抹灰室内装饰抹灰涂料及刷浆饰面粘贴建筑饰品安装门窗饰件安装 审核结果 不同意 同意,并作批示 检查结果 不同意 返工 合格装饰—图—2 装饰工程的施工质量监理工艺流程§4.2 墙面抹灰分项工程施工质量监理细则一、质量标准:(一)依据标准:应符合 BGJ210-83《装饰工程施工及验收法律规范》(二)基本要求:1、在墙面距地 1.5M 左右高度,距墙面两边阳角 10~20CM 处,用填写开工申请单承包人按要求填写各栏目,并附上:1、施工操作工艺2、质量要求3、各项材料试验报告4、产品出厂合格证书审核开工申请单监理工程师开工填报质量验收通知单(每一分项工程)承包人承包人根据合同条款、法律规范要求、自检合格,并报有关资料现场检查、并抽样检测监理工程师填写分项工程质量验收单监理工程师1:3:9 水泥混合砂浆,各种一个 50×50MM 的灰饼,灰饼面挂垂直,拉水平通线2、护角用 1:2 水泥砂浆,高度宜为 2M,每侧宽度不小于 50MM3、混凝土、加气砼基层,均应先刷 107 胶水泥砂浆一道4、室内墙裙、踢脚板一般要比罩面灰墙面凸出 3-5MM5、纸筋灰或麻刀灰罩面,宜在底子灰 5-6 成干时进行,底子灰通过先浇水湿润,罩面分两遍,压实赶光6、不同基层材料交汇处应铺钢板多,每边搭接度应大于 10CM7、石灰膏熟化时间不少于 15d,淋灰用小于 3×3MM 筛子过滤,纸筋灰熟化时间不少于 21d。(三)允许偏差项目:1、一般抹灰的允许偏差: 项目 普通 中级 高级(1)表面平整 5 4 2(2)阴阳角垂直 4 2(3)立面垂直 5 3(4)阴阳角方正 4 2(5)分格条缝平直 3 12、抹灰层平均总厚度(MM): (1)内墙抹灰普通抹灰 ≯18中级抹灰 ≯20高级抹灰 ≯25 (2)外墙抹灰砖墙面 ≯20剔脚及突出墙面部分 ≯25石材墙面 ≯353、每层灰控制厚度(MM)(1)...
