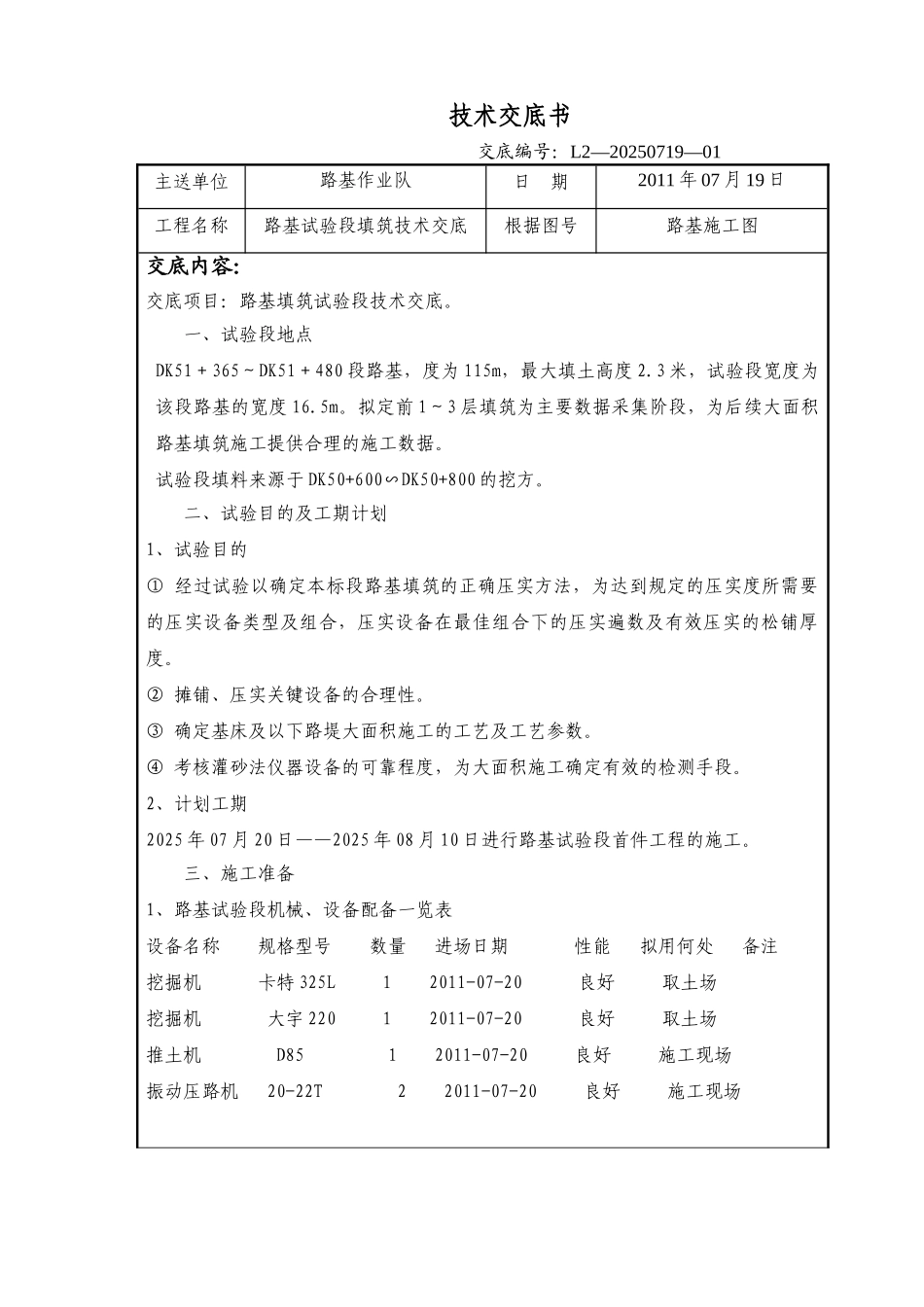

技术交底书 交底编号:L2―20250719―01主送单位路基作业队日 期2011 年 07 月 19 日 工程名称路基试验段填筑技术交底根据图号路基施工图交底内容:交底项目:路基填筑试验段技术交底
一、试验段地点DK51+365~DK51+480 段路基,度为 115m,最大填土高度 2
3 米,试验段宽度为该段路基的宽度 16
拟定前 1~3 层填筑为主要数据采集阶段,为后续大面积路基填筑施工提供合理的施工数据
试验段填料来源于 DK50+600∽DK50+800 的挖方
二、试验目的及工期计划1、试验目的① 经过试验以确定本标段路基填筑的正确压实方法,为达到规定的压实度所需要的压实设备类型及组合,压实设备在最佳组合下的压实遍数及有效压实的松铺厚度
② 摊铺、压实关键设备的合理性
③ 确定基床及以下路堤大面积施工的工艺及工艺参数
④ 考核灌砂法仪器设备的可靠程度,为大面积施工确定有效的检测手段
2、计划工期2025 年 07 月 20 日——2025 年 08 月 10 日进行路基试验段首件工程的施工

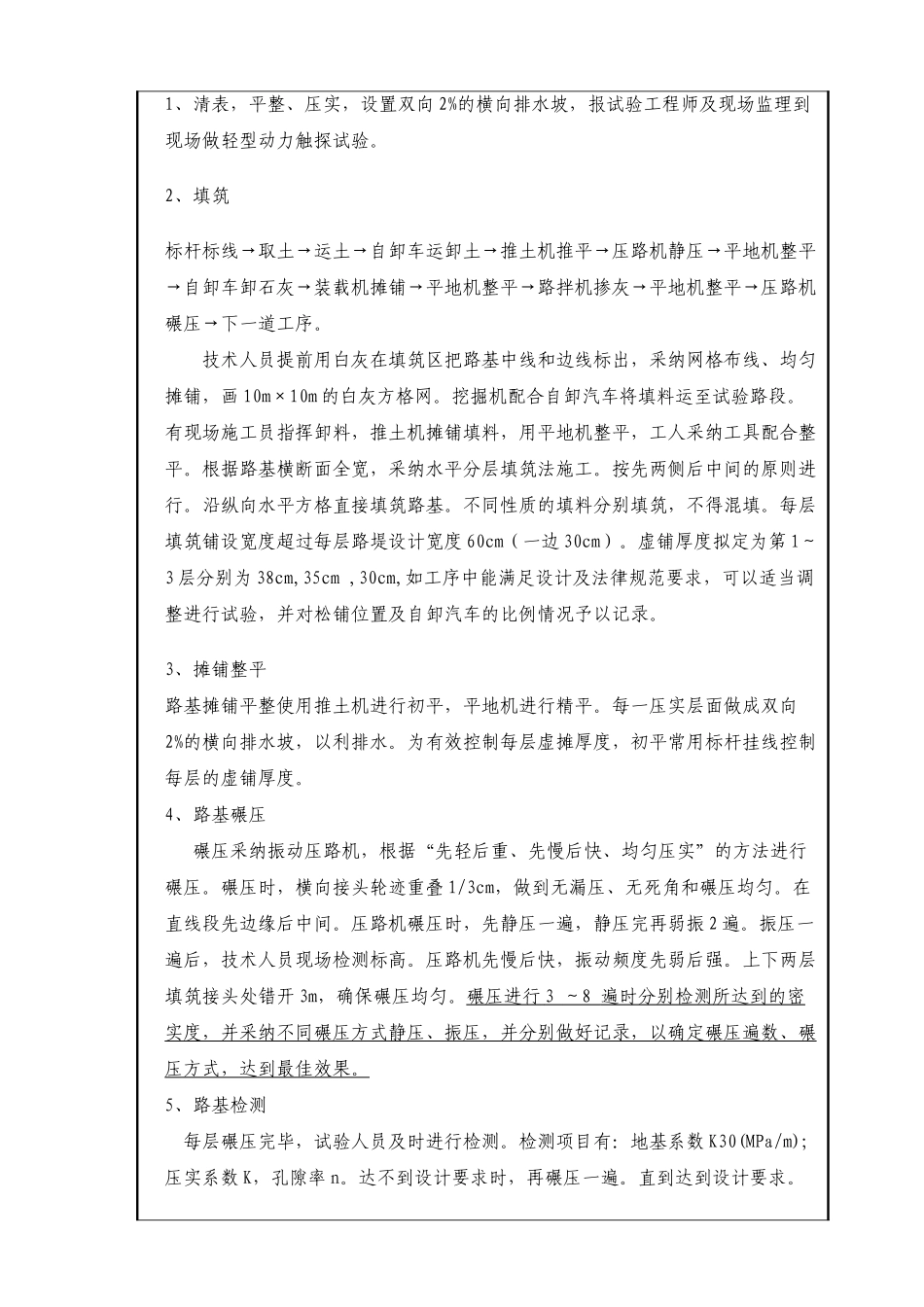

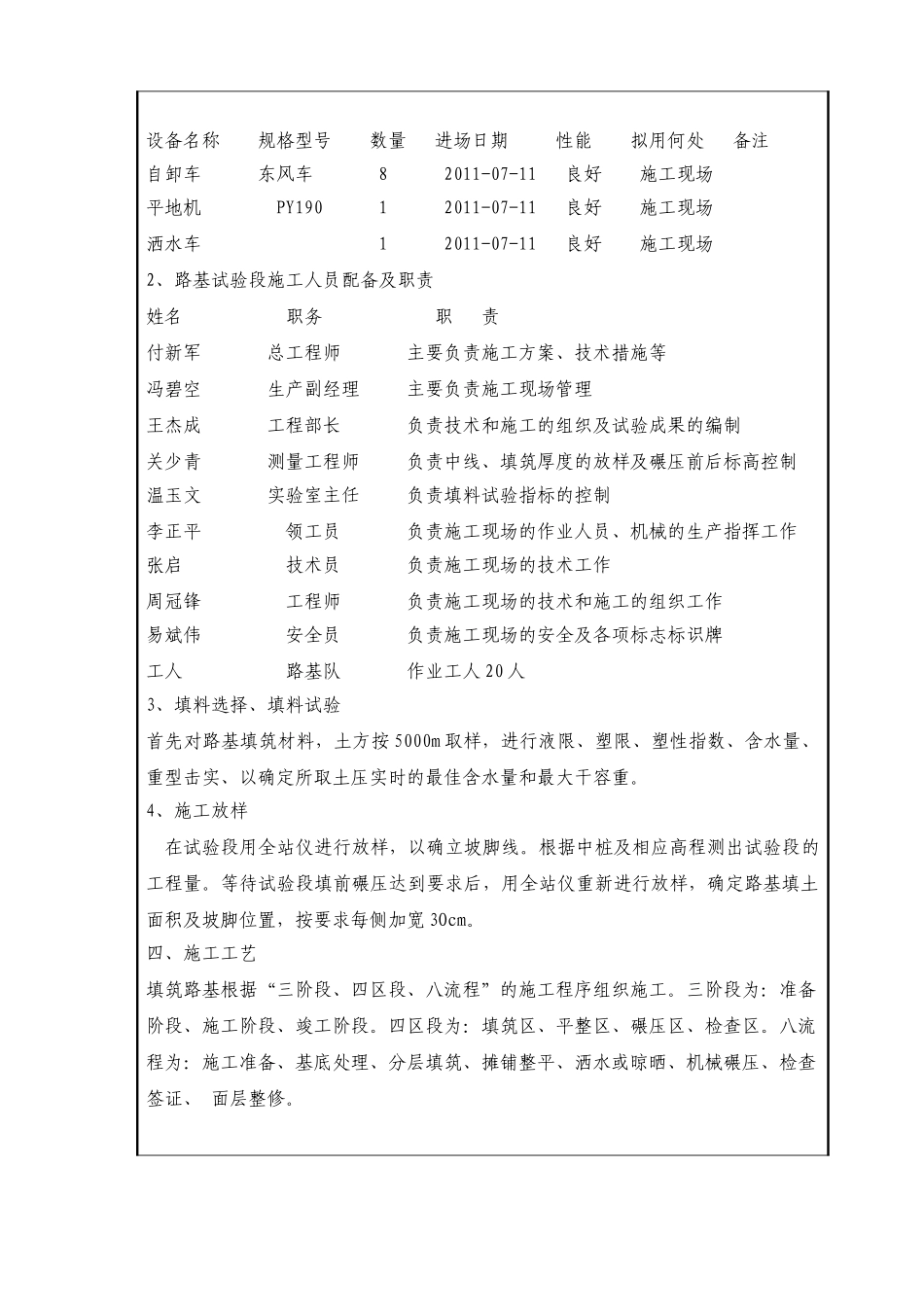

三、施工准备1、路基试验段机械、设备配备一览表设备名称 规格型号 数量 进场日期 性能 拟用何处 备注挖掘机 卡特 325L 1 2011-07-20 良好 取土场 挖掘机 大宇 220 1 2011-07-20 良好 取土场推土机 D85 1 2011-07-20 良好 施工现场 振动压路机 20-22T 2 2011-07-20 良好 施工现场设备名称 规格型号 数量 进场日期 性能 拟用何处 备注自卸车 东风车 8 2011-07-11 良好 施工现场 平地机 PY190 1 2011-07-11 良好 施工现场 洒水车 1 2011-07-11 良好 施工现场2、路基试验段施工人员配备及职责姓名 职务 职 责付新军 总工程师 主要负责施工方案、技术措施等冯碧
