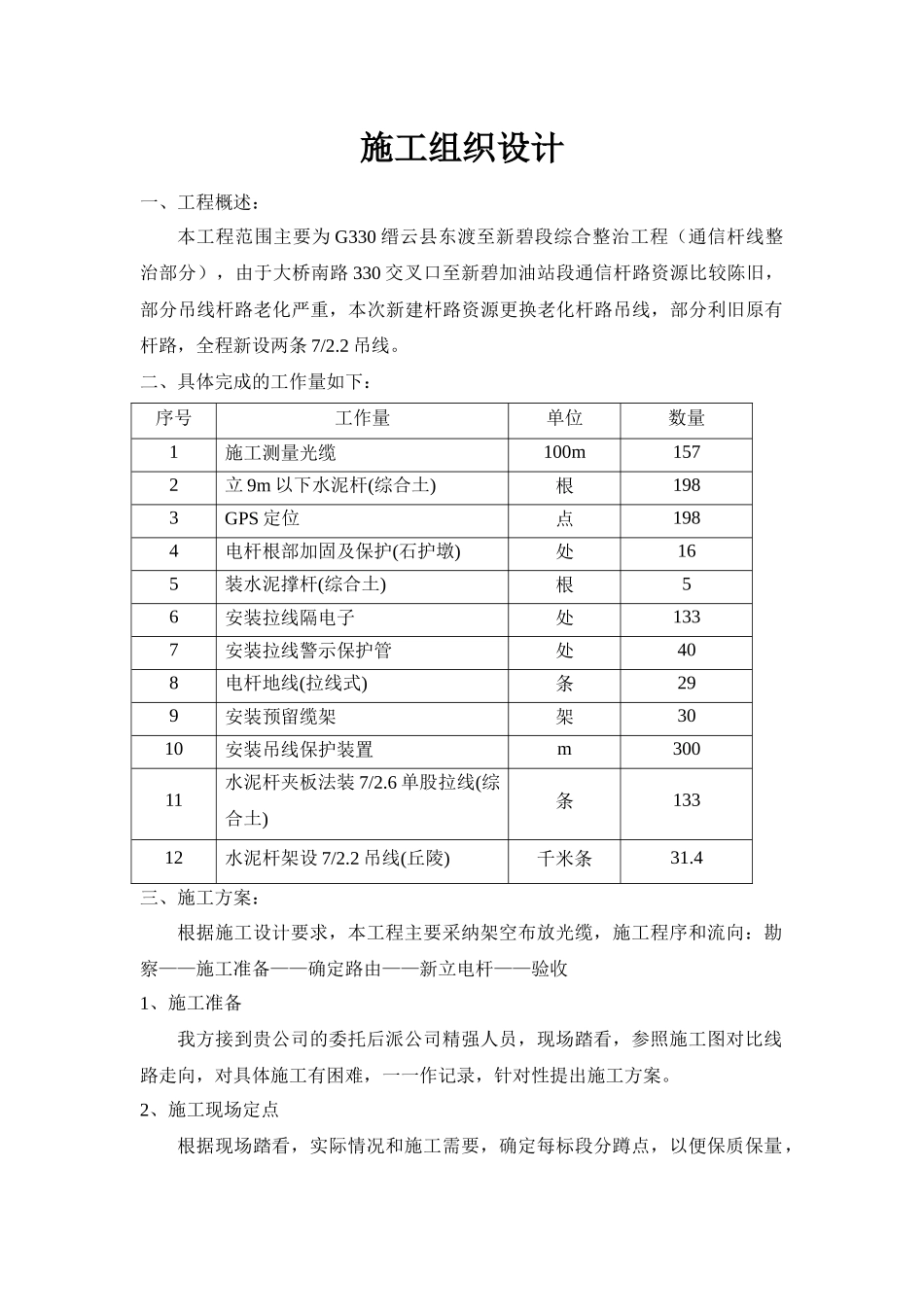

施工组织设计一、工程概述:本工程范围主要为 G330 缙云县东渡至新碧段综合整治工程(通信杆线整治部分),由于大桥南路 330 交叉口至新碧加油站段通信杆路资源比较陈旧,部分吊线杆路老化严重,本次新建杆路资源更换老化杆路吊线,部分利旧原有杆路,全程新设两条 7/2
二、具体完成的工作量如下:序号工作量单位数量1施工测量光缆100m1572立 9m 以下水泥杆(综合土)根1983GPS 定位点1984电杆根部加固及保护(石护墩)处165装水泥撑杆(综合土)根56安装拉线隔电子处1337安装拉线警示保护管处408电杆地线(拉线式)条299安装预留缆架架3010安装吊线保护装置m30011水泥杆夹板法装 7/2
6 单股拉线(综合土)条13312水泥杆架设 7/2
2 吊线(丘陵)千米条31
4三、施工方案:根据施工设计要求,本工程主要采纳架空布放光缆,施工程序和流向:勘察——施工准备——确定路由——新立电杆——验收1、施工准备我方接到贵公司的委托后派公司精强人员,现场踏看,参照施工图对比线路走向,对具体施工有困难,一一作记录,针对性提出施工方案
2、施工现场定点根据现场踏看,实际情况和施工需要,确定每标段分蹲点,以便保质保量,安全施工
3、技术上准备组织管理人员学习图纸的核查地质报告,进行图纸会审,修改和编制重要分项分部施工作业计划,并与业主、监理洽商有关施工问题
组织人员进行项目质量安全技术交底,定额员进行分阶段人工、材料详细分析,主要构件、预制件及时统计,提出加工定货数量、规格及需用日期,并加以落实
4、施工队伍组织本工程由我公司委派浙江八方电信有限公司(戴伶俐)为项目经理,以实现优良工程为目标,特设定技术负责人:裘岳良,安全员高凯云,资料员刘勇,协调员施松云,材料员国中华,质量员刘庆涛,此工程共为一个班

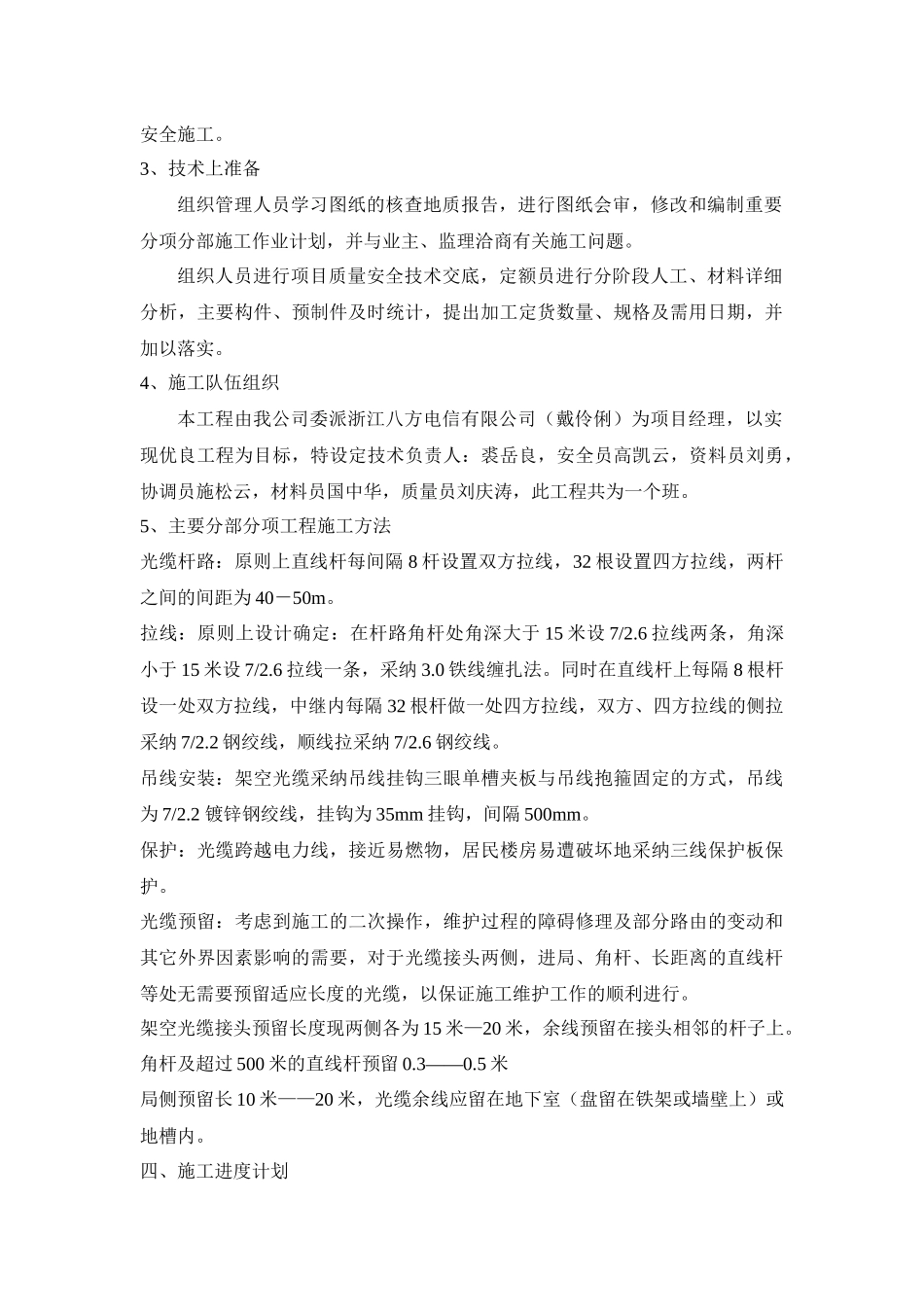

5、主要分部分项工程施工方法光缆杆路:原则上直线杆每间隔
