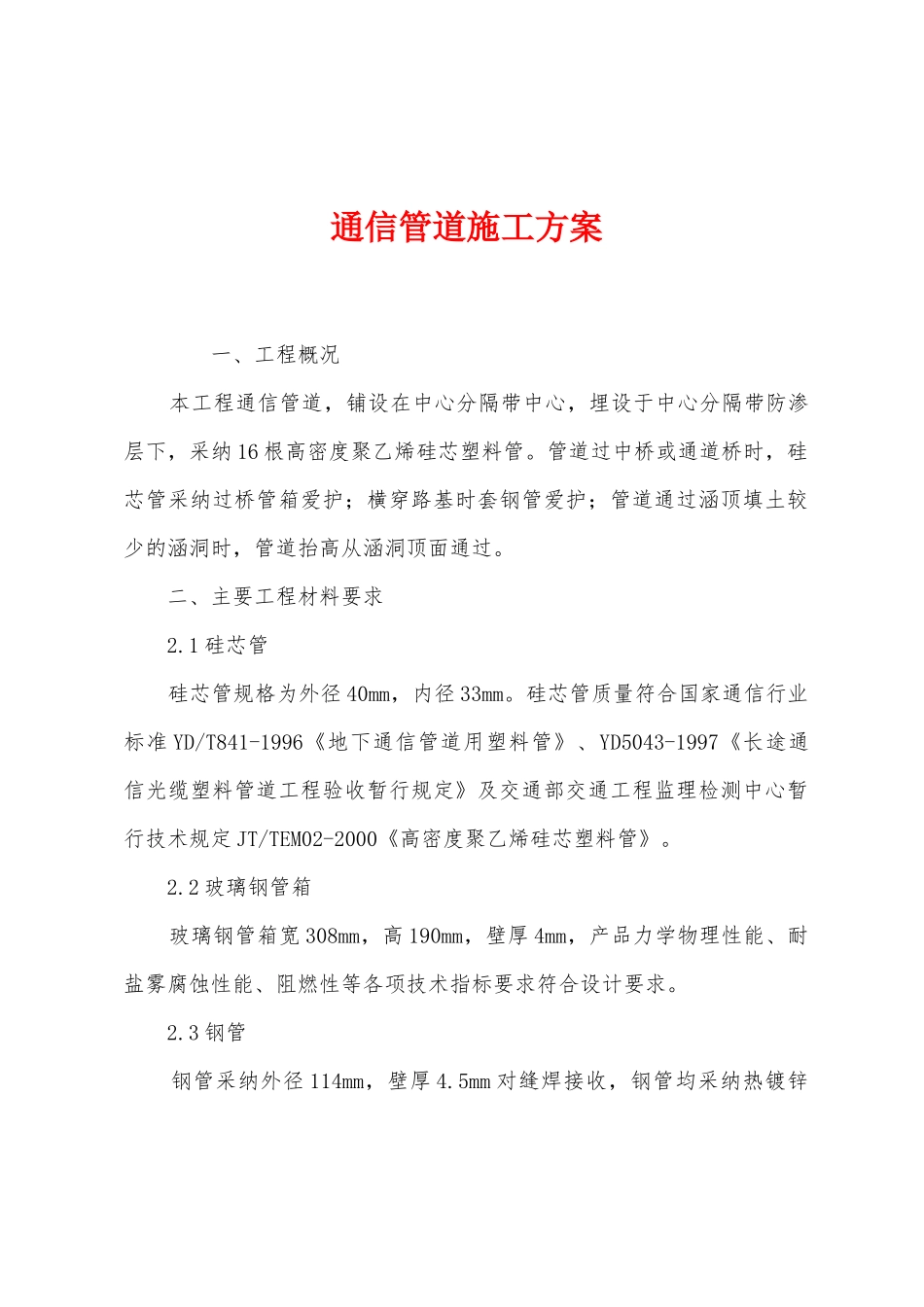

通信管道施工方案 一、工程概况 本工程通信管道,铺设在中心分隔带中心,埋设于中心分隔带防渗层下,采纳 16 根高密度聚乙烯硅芯塑料管。管道过中桥或通道桥时,硅芯管采纳过桥管箱爱护;横穿路基时套钢管爱护;管道通过涵顶填土较少的涵洞时,管道抬高从涵洞顶面通过。 二、主要工程材料要求 2.1 硅芯管 硅芯管规格为外径 40mm,内径 33mm。硅芯管质量符合国家通信行业标准 YD/T841-1996《地下通信管道用塑料管》、YD5043-1997《长途通信光缆塑料管道工程验收暂行规定》及交通部交通工程监理检测中心暂行技术规定 JT/TEM02-2000《高密度聚乙烯硅芯塑料管》。 2.2 玻璃钢管箱 玻璃钢管箱宽 308mm,高 190mm,壁厚 4mm,产品力学物理性能、耐盐雾腐蚀性能、阻燃性等各项技术指标要求符合设计要求。 2.3 钢管 钢管采纳外径 114mm,壁厚 4.5mm 对缝焊接收,钢管均采纳热镀锌防腐处理,镀锌量为 500g/m2。 2.4 型钢 钢管托架均采纳槽钢加工制作,制作成型后进展热镀锌防腐处理,镀锌量为 550g/m2。 以上材料均根据图纸设计进展进场加工,材料质量均符合设计及相关标准要求。 三、工程治理组织机构及人员分工 3.1 工程治理组织机构及人员分工 依据施工场地现场状况,我们已派阅历丰富的施工人员和精良的施工设备预备进场,由构造工程师任组长,质检工程师、试验工程师、材料主管、安全主管为组员,对该工程实行全天候质量治理,由工程经理全权负责经营治理,对人员、机械、设备等进展统一治理指挥和调配。截止到目前治理人员全部到位,施工人员也全部到位。详细进场人员如下: 序号 岗位 人员 主要职责 1 工程经理 全面领导工程施工,是工程质量、进度、安全第一责任人 2 工程总工 全面负责工程的技术及质量治理工作 3 技术员 帮助技术负责人的技术工作,收集汇总技术资料 4 质检员 负责工程质量检查监视工作 5 测量员 负责整个工程量工作 6 试验员 负责全部原材料进场检验 7 安全员 负责施工安全训练,使职工树立安全意识,监视劳动爱护,建立文明施工 3.2 施工机械及人员组成 机械设备配置表 序号 机具设备名称 规格型号 数量 (台/套) 进场日期 技术状况 拟用何处 1 发电机组 30KW 4 已进场 良好 通信管道施工 2 电焊机 已进场 良好 通信管道施工 3 机械顶 32T 32 已进场 良好 通信管道施工 4 挖机 1 已进场 良好 通信管道施工 人员配置表 序号 施工队...
