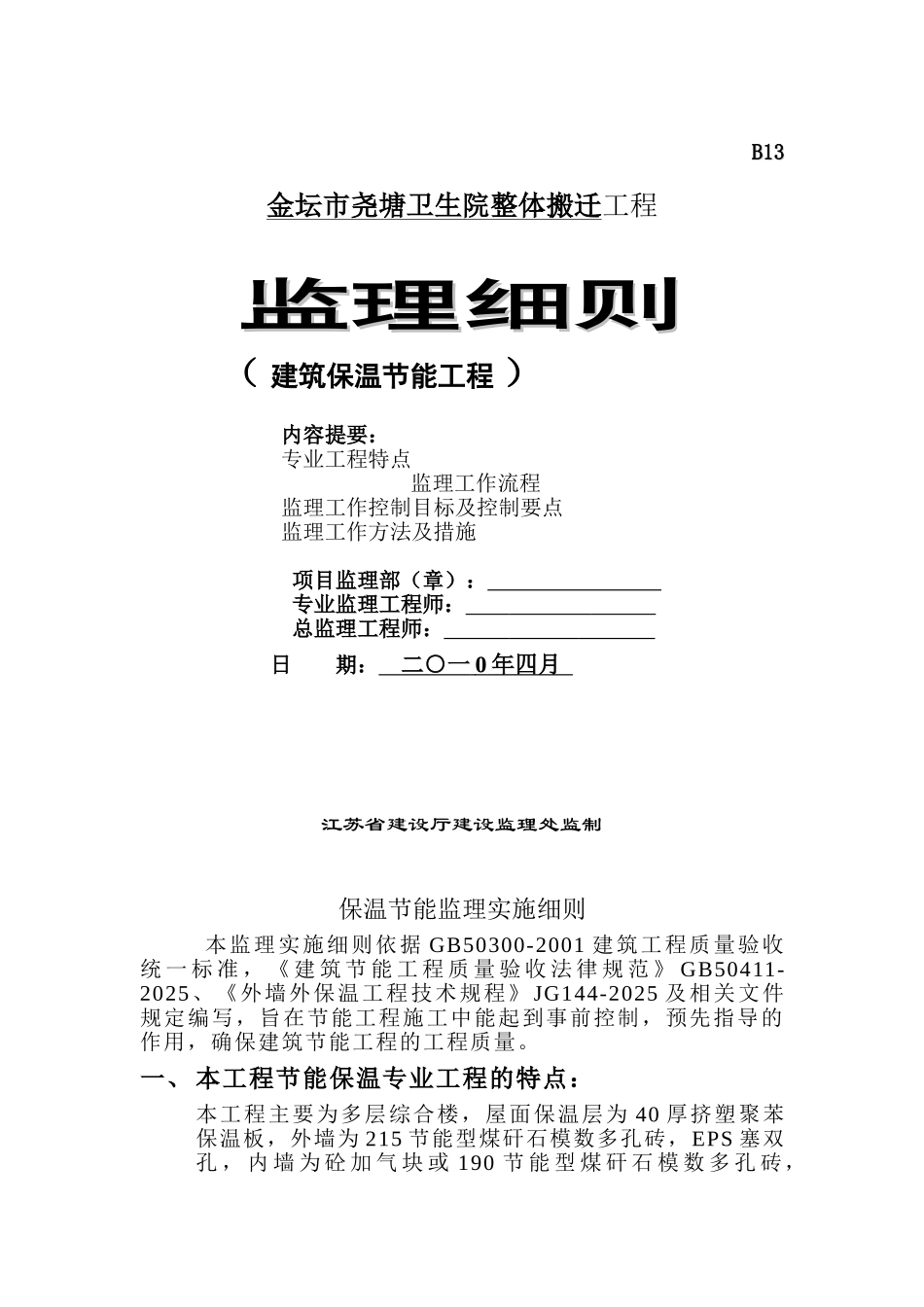

BB1313金坛市 尧塘卫生院整体搬迁 工程 监理细则监理细则 ( 建筑保温节能工程 ) 内容提要: 专业工程特点 监理工作流程 监理工作控制目标及控制要点 监理工作方法及措施 项目监理部(章): 专业监理工程师: 总监理工程师: 日 期: 二○一 0 年四月 江苏省建设厅建设监理处监制保温节能监理实施细则本监理实施细则依据 GB50300-2001 建筑工程质量验收统 一 标 准 , 《 建 筑 节 能 工 程 质 量 验 收 法 律 规 范 》 GB50411-2025、《外墙外保温工程技术规程》 JG144-2025 及相关文件规定编写,旨在节能工程施工中能起到事前控制,预先指导的作用,确保建筑节能工程的工程质量。一、 本工程节能保温专业工程的特点:本工程主要为多层综合楼,屋面保温层为 40 厚挤塑聚苯保温板,外墙为 215 节能型煤矸石模数多孔砖,EPS 塞双孔 , 内 墙 为 砼 加 气 块 或 190 节 能 型 煤 矸 石 模 数 多 孔 砖,EPS 塞单孔。冷桥部位采纳 10 厚聚氨酯泡沫塑料外墙保温系统。悬挑外露底板采纳 30 厚挤塑聚苯板。地面采纳40 厚 挤 塑 板 。 所 有 外 门 窗 节 能 采 纳 塑 钢 窗 , 中 空 玻 璃5+9+5。二、节能保温监理工作流程:1、节能施工准备阶段流程框图(框图 1)框图 1 项目监理机构人员节能标准与技术专业培训熟悉设计图纸节能要求现场备有关节能法规文件(如相关节能强制性标准)参加图纸会审、节能设计交底编制节能监理实施细则审查保温节能专项施工方案、技术措施2、节能材料控制工作流程图(框图 2) 框图 23、节能隐蔽工程检查验收程序框图(框图 3)承包单位编制节能材料计划节能材料进场报验附质量证明资料节能材料复试节能材料使用申请节能材料使用过程若节能材料未报验或验收不合格审批节能材料使用申请节能材料使用过程检查审核节能材料进场计划监理工程师见证取样、送样书面通知、限期退场审核节能材料报审表质量证明资料 框图 34、竣工验收阶段节能工程监理流程图(框图 4)节能隐蔽工程(工序)施工承包方自检现场监理检查或旁站 提前 48 小时报验附验评资料同意验收并签认同意进入下道工序整改 专业监理工程师检查验收对报验资料审核整改 不 不合格合格合格 框图 4监理工作的控制目标和要点一、墙体节能工程:1.一般规定: 1.1 本章适用于采纳板材、浆料、块材及预置复合墙板等墙体保温材料或构件的建筑墙体...
