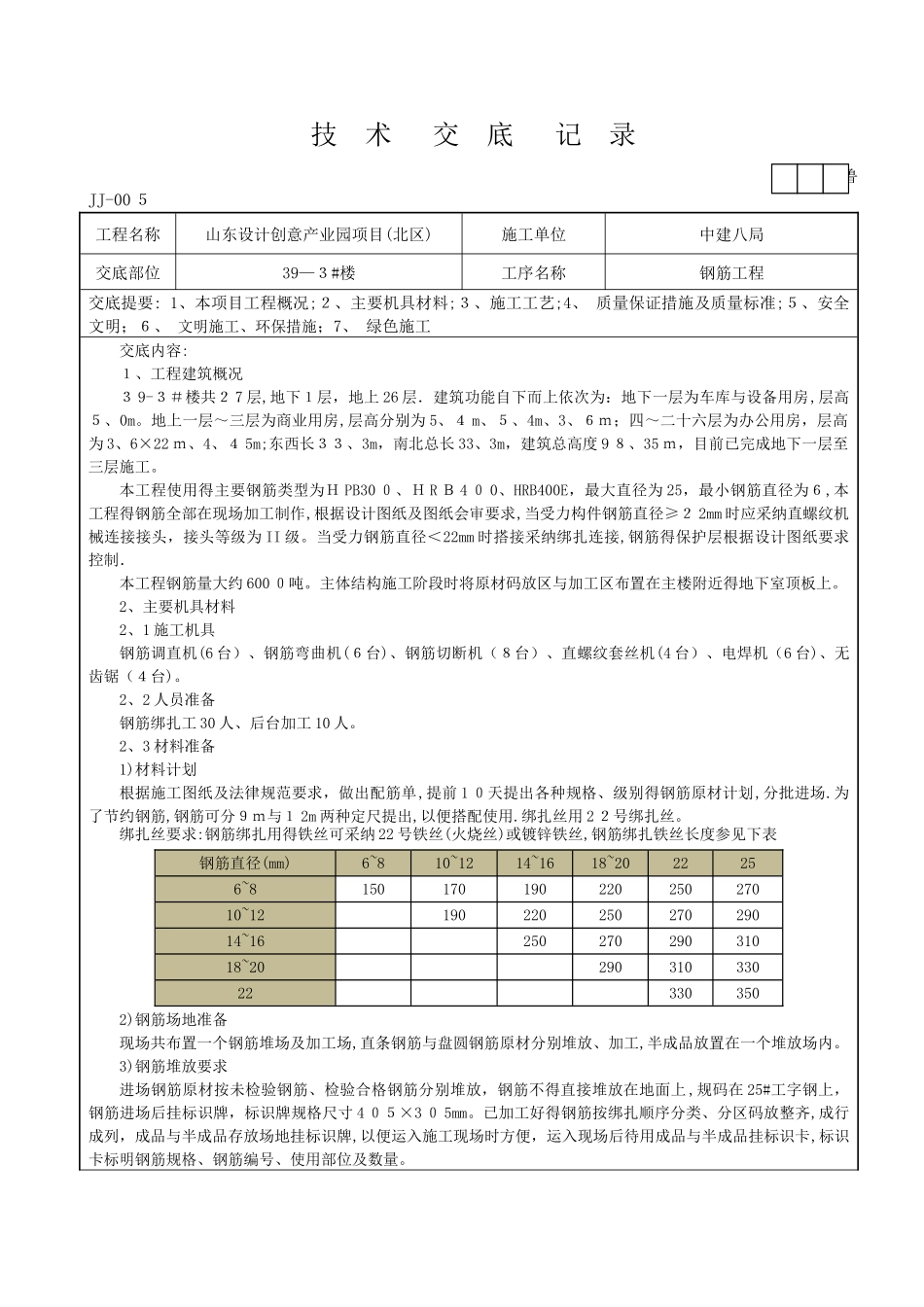

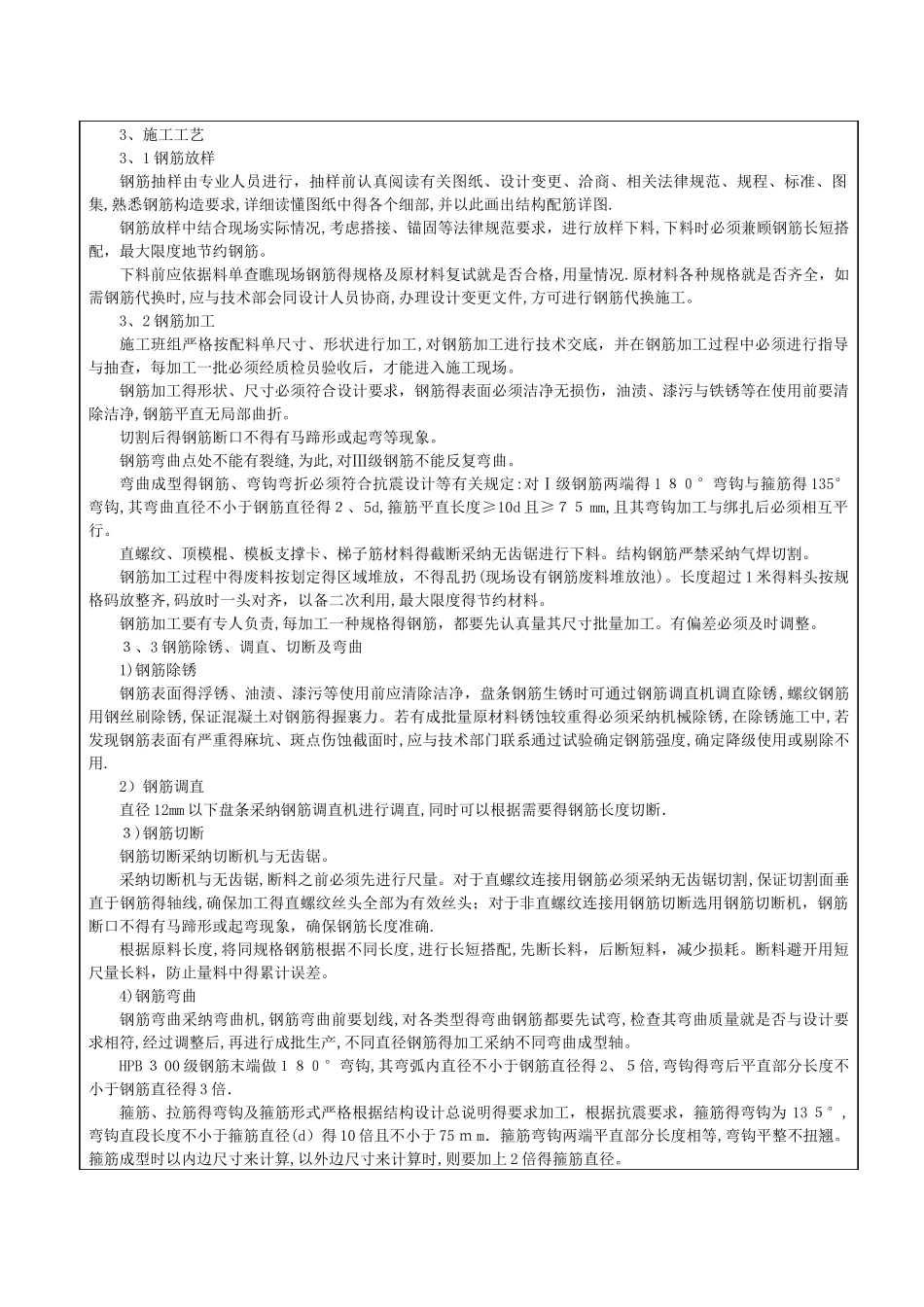

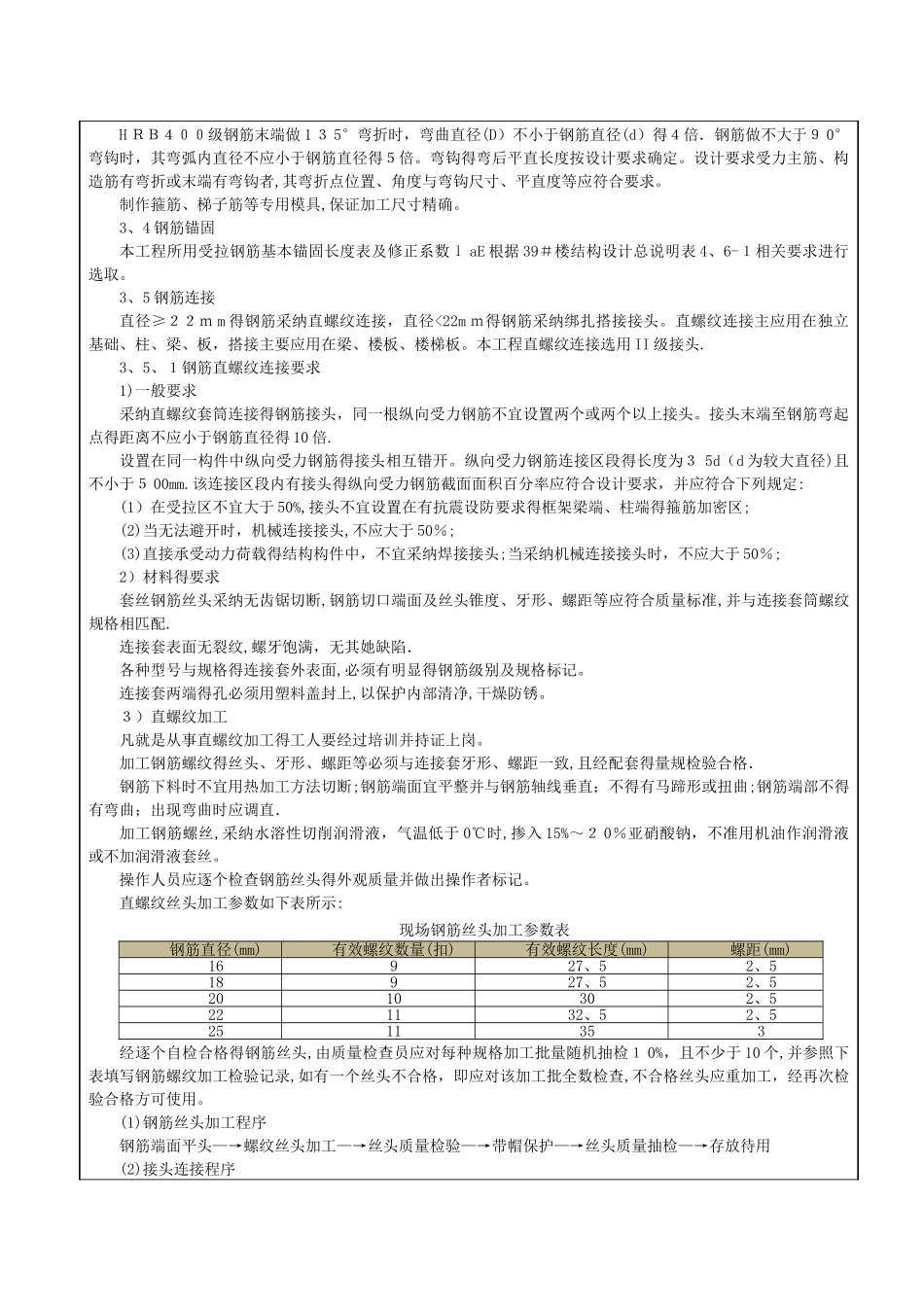

技 术 交 底 记 录 鲁JJ-00 5工程名称山东设计创意产业园项目(北区)施工单位中建八局交底部位39—3#楼工序名称钢筋工程交底提要: 1、本项目工程概况;2、主要机具材料;3、施工工艺;4、 质量保证措施及质量标准;5、安全文明;6、 文明施工、环保措施;7、 绿色施工交底内容:1、工程建筑概况3 9-3#楼共2 7 层,地下1层,地上 26 层.建筑功能自下而上依次为:地下一层为车库与设备用房,层高5、0m。地上一层~三层为商业用房,层高分别为 5、4 m、5、4m、3、6m;四~二十六层为办公用房,层高为 3、6×22 m、4、4 5m;东西长33、3m,南北总长 33、3m,建筑总高度 9 8、35 m,目前已完成地下一层至三层施工。本工程使用得主要钢筋类型为H PB30 0、H R B 4 0 0、HRB400E,最大直径为 25,最小钢筋直径为6,本工程得钢筋全部在现场加工制作,根据设计图纸及图纸会审要求,当受力构件钢筋直径≥2 2mm 时应采纳直螺纹机械连接接头,接头等级为 II 级。当受力钢筋直径<22mm 时搭接采纳绑扎连接,钢筋得保护层根据设计图纸要求控制.本工程钢筋量大约 600 0吨。主体结构施工阶段时将原材码放区与加工区布置在主楼附近得地下室顶板上。2、主要机具材料2、1 施工机具钢筋调直机(6 台)、钢筋弯曲机(6台)、钢筋切断机(8台)、直螺纹套丝机(4 台)、电焊机(6 台)、无齿锯(4台)。2、2 人员准备钢筋绑扎工 30 人、后台加工 10 人。2、3 材料准备1)材料计划根据施工图纸及法律规范要求,做出配筋单,提前 1 0天提出各种规格、级别得钢筋原材计划,分批进场.为了节约钢筋,钢筋可分9m与1 2m 两种定尺提出,以便搭配使用.绑扎丝用 2 2号绑扎丝。绑扎丝要求:钢筋绑扎用得铁丝可采纳 22 号铁丝(火烧丝)或镀锌铁丝,钢筋绑扎铁丝长度参见下表钢筋直径(mm)6~810~1214~1618~2022256~815017019022025027010~1219022025027029014~1625027029031018~20290310330223303502)钢筋场地准备现场共布置一个钢筋堆场及加工场,直条钢筋与盘圆钢筋原材分别堆放、加工,半成品放置在一个堆放场内。3)钢筋堆放要求进场钢筋原材按未检验钢筋、检验合格钢筋分别堆放,钢筋不得直接堆放在地面上 ,规码在 25#工字钢上,钢筋进场后挂标识牌,标识牌规格尺寸 4 05×3 0 5mm。已加工好得钢筋按绑扎顺序分类、分区码放整齐,成行成列,成品与半成品存放场地挂标识牌,以便运入施工现场时方便,运...
