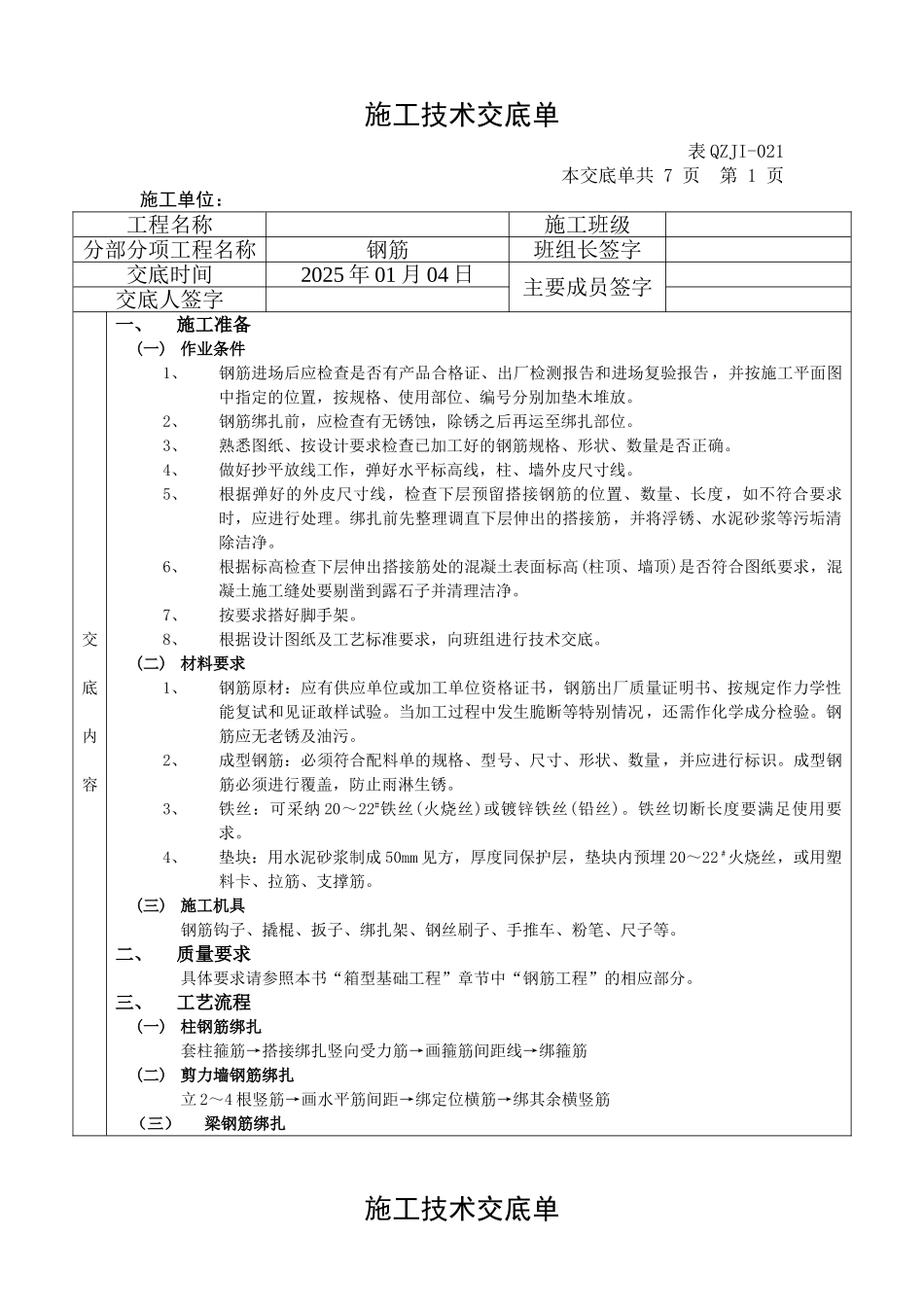

施工技术交底单表 QZJI-021本交底单共 7 页 第 1 页施工单位: 工程名称施工班级分部分项工程名称钢筋班组长签字交底时间2025 年 01 月 04 日主要成员签字交底人签字交 底内容一、施工准备(一) 作业条件1、钢筋进场后应检查是否有产品合格证、出厂检测报告和进场复验报告,并按施工平面图中指定的位置,按规格、使用部位、编号分别加垫木堆放。2、钢筋绑扎前,应检查有无锈蚀,除锈之后再运至绑扎部位。3、熟悉图纸、按设计要求检查已加工好的钢筋规格、形状、数量是否正确。4、做好抄平放线工作,弹好水平标高线,柱、墙外皮尺寸线。5、根据弹好的外皮尺寸线,检查下层预留搭接钢筋的位置、数量、长度,如不符合要求时,应进行处理。绑扎前先整理调直下层伸出的搭接筋,并将浮锈、水泥砂浆等污垢清除洁净。6、根据标高检查下层伸出搭接筋处的混凝土表面标高(柱顶、墙顶)是否符合图纸要求,混凝土施工缝处要剔凿到露石子并清理洁净。7、按要求搭好脚手架。8、根据设计图纸及工艺标准要求,向班组进行技术交底。(二) 材料要求1、钢筋原材:应有供应单位或加工单位资格证书,钢筋出厂质量证明书、按规定作力学性能复试和见证敢样试验。当加工过程中发生脆断等特别情况,还需作化学成分检验。钢筋应无老锈及油污。2、成型钢筋:必须符合配料单的规格、型号、尺寸、形状、数量,并应进行标识。成型钢筋必须进行覆盖,防止雨淋生锈。3、铁丝:可采纳 20~22#铁丝(火烧丝)或镀锌铁丝(铅丝)。铁丝切断长度要满足使用要求。4、垫块:用水泥砂浆制成 50mm 见方,厚度同保护层,垫块内预埋 20~22﹟火烧丝,或用塑料卡、拉筋、支撑筋。(三) 施工机具钢筋钩子、撬棍、扳子、绑扎架、钢丝刷子、手推车、粉笔、尺子等。二、质量要求具体要求请参照本书“箱型基础工程”章节中“钢筋工程”的相应部分。三、工艺流程(一) 柱钢筋绑扎套柱箍筋→搭接绑扎竖向受力筋→画箍筋间距线→绑箍筋(二) 剪力墙钢筋绑扎立 2~4 根竖筋→画水平筋间距→绑定位横筋→绑其余横竖筋(三) 梁钢筋绑扎施工技术交底单表 QZJI-021本交底单共 7 页 第 2 页施工单位: 工程名称施工班级分部分项工程名称班组长签字交底时间主要成员签字交底人签字交 底内容1、模内绑扎:画主次梁箍筋间距→放主梁次梁箍筋→穿主梁底层纵筋及弯起筋→穿次梁底层纵筋并与箍筋固定→穿主梁上层纵向架立筋→按箍筋间距绑扎→穿次梁上层纵向钢筋→按箍筋间距绑扎2、模外绑扎...
