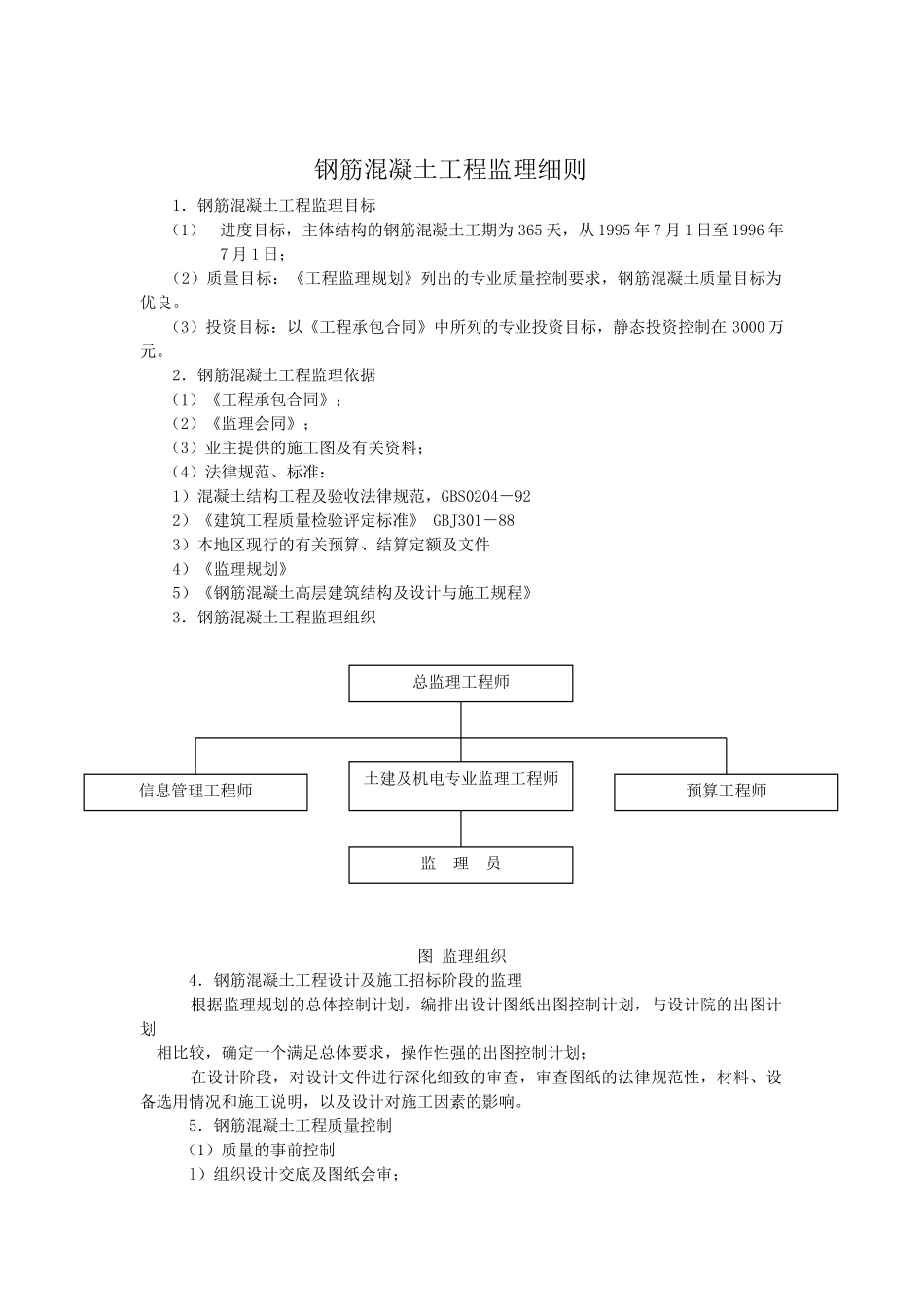

钢筋混凝土工程监理细则 1.钢筋混凝土工程监理目标(1)进度目标,主体结构的钢筋混凝土工期为 365 天,从 1995 年 7 月 1 日至 1996 年7 月 1 日; (2)质量目标:《工程监理规划》列出的专业质量控制要求,钢筋混凝土质量目标为优良
(3)投资目标:以《工程承包合同》中所列的专业投资目标,静态投资控制在 3000 万元
2.钢筋混凝土工程监理依据 (1)《工程承包合同》; (2)《监理会同》; (3)业主提供的施工图及有关资料; (4)法律规范、标准: 1)混凝土结构工程及验收法律规范,GBS0204-92 2)《建筑工程质量检验评定标准》 GBJ301-88 3)本地区现行的有关预算、结算定额及文件 4)《监理规划》 5)《钢筋混凝土高层建筑结构及设计与施工规程》 3.钢筋混凝土工程监理组织 图 监理组织 4.钢筋混凝土工程设计及施工招标阶段的监理 根据监理规划的总体控制计划,编排出设计图纸出图控制计划,与设计院的出图计划 相比较,确定一个满足总体要求,操作性强的出图控制计划; 在设计阶段,对设计文件进行深化细致的审查,审查图纸的法律规范性,材料、设备选用情况和施工说明,以及设计对施工因素的影响

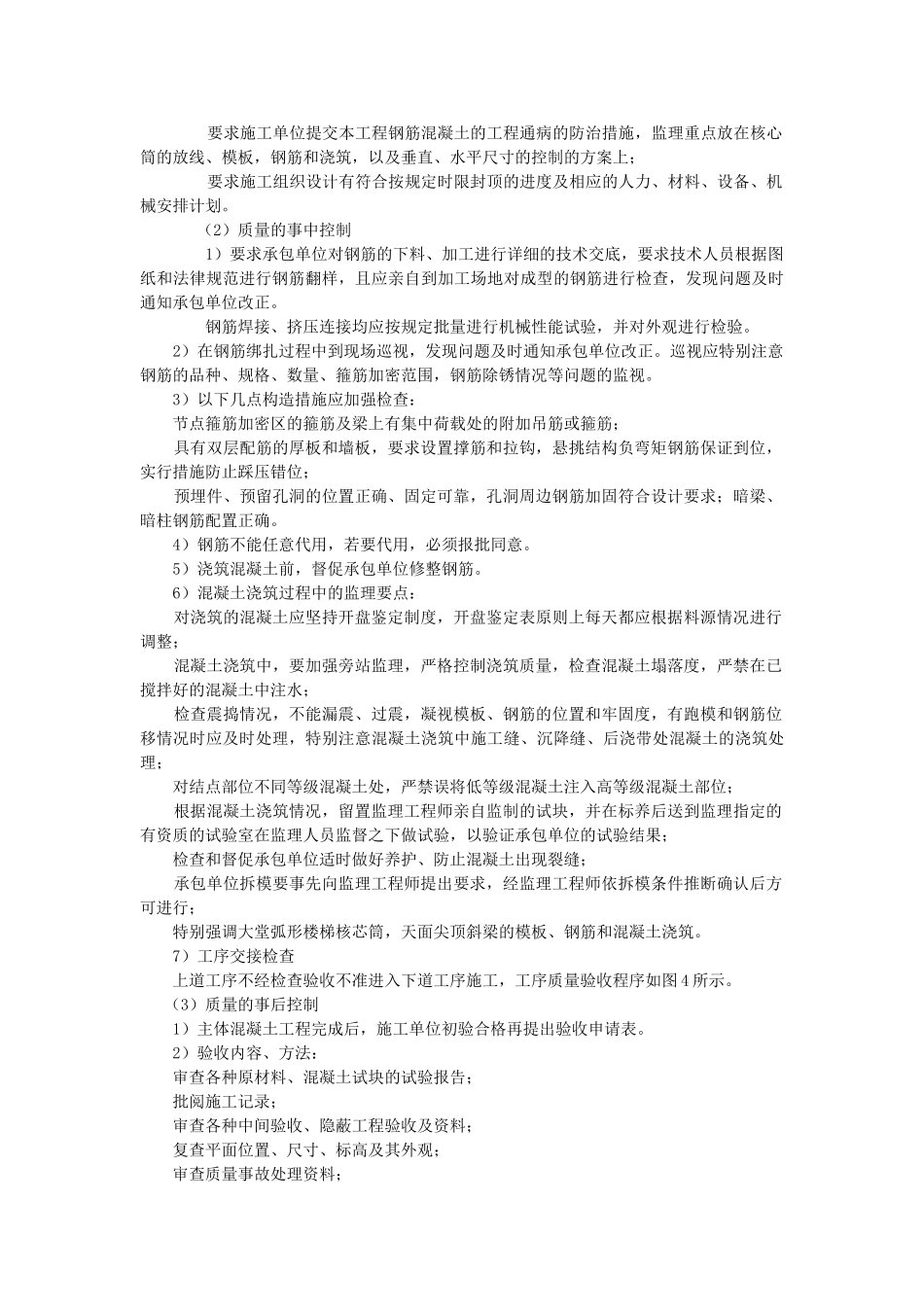

5.钢筋混凝土工程质量控制 (1)质量的事前控制 l)组织设计交底及图纸会审;总监理工程师预算工程师土建及机电专业监理工程师监 理 员信息管理工程师 2)工程所需的“原材料、半成品的质量控制”如下表所示

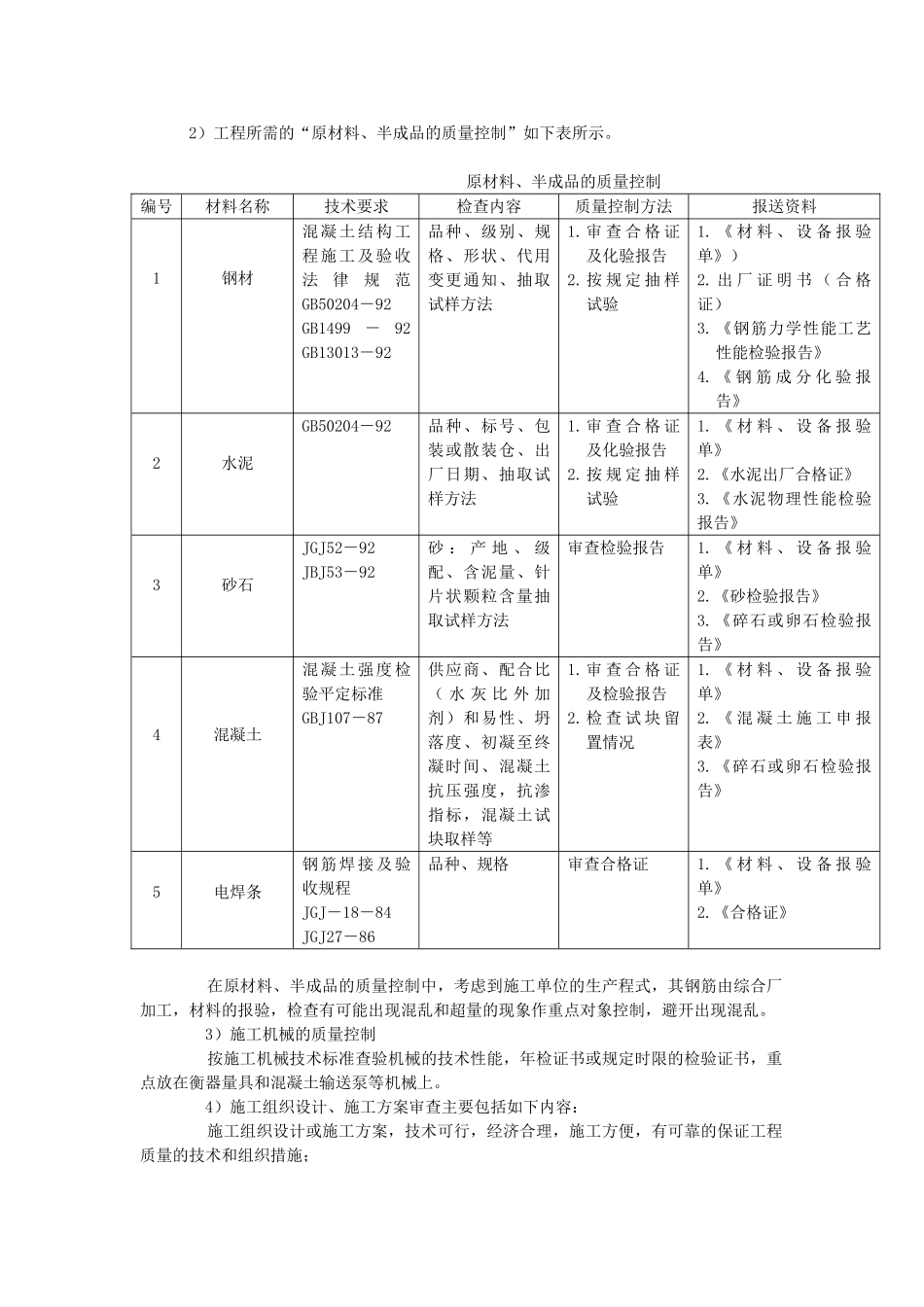

原材料、半成品的质量控制编号材料名称技术要求检查内容质量控制方法报送资料1钢材混凝土结构工程施工及验收法律规范GB50204-92 GB1499-92 GB13013-92品种、级别、规格、形状、代用变更通知、抽取试样方法1
审 查 合 格 证及化验报告2
按 规 定 抽 样试验1
《 材 料 、 设 备 报 验单》)2
出 厂 证 明 书 ( 合
