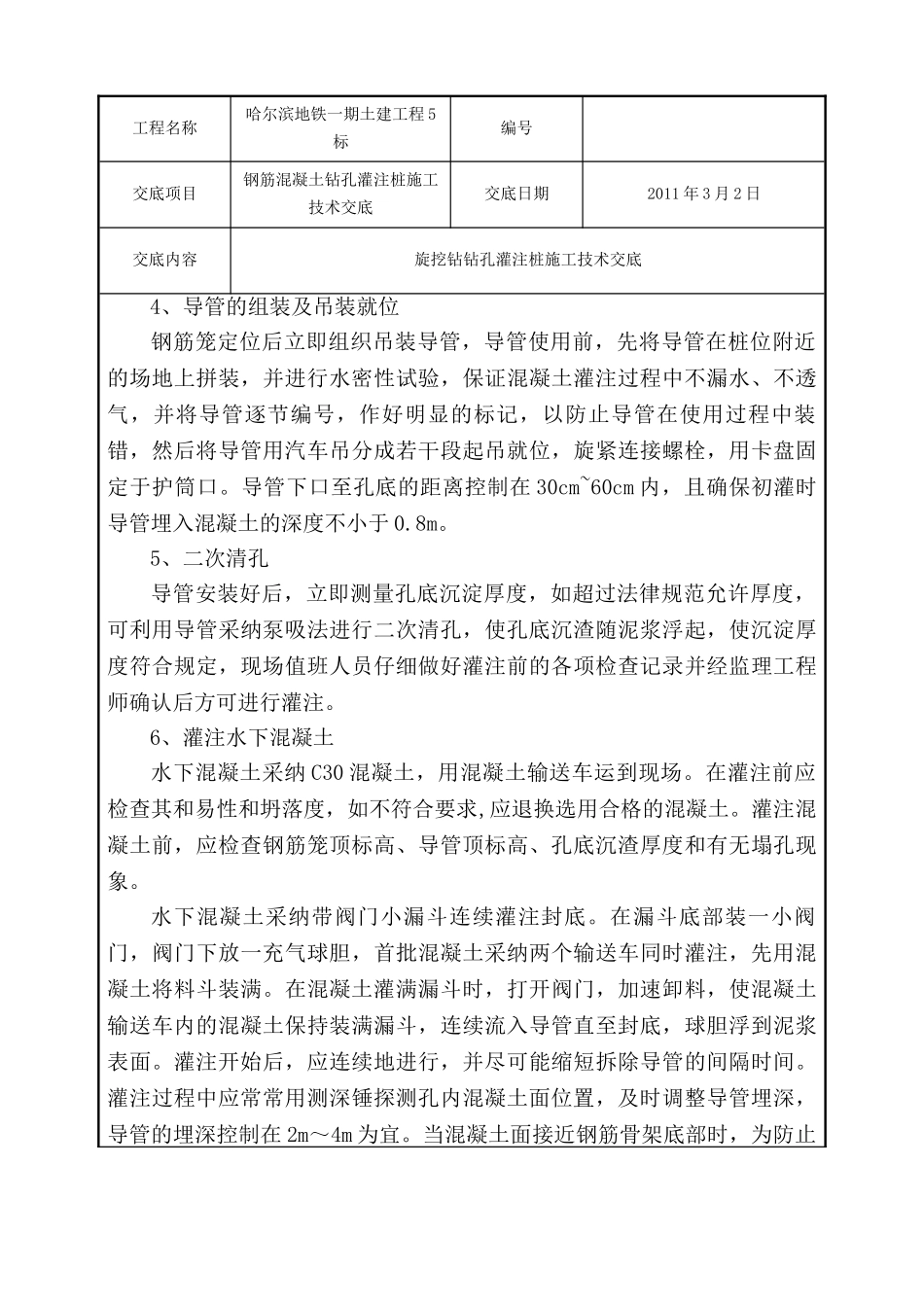

工程名称哈尔滨地铁一期土建工程 5标编号交底项目钢筋混凝土钻孔灌注桩施工技术交底交底日期2011 年 3 月 2 日交底内容旋挖钻钻孔灌注桩施工技术交底交底内容:适用范围:本技术交底适用于哈尔滨地铁一期土建工程 5 标段所有出入口钻孔桩灌注施工
一、 施工准备1、主要机具:旋挖钻机 150、50 铲车、电焊机、25T 汽车吊
二、施工工艺1、护筒的埋设施工时,根据实际情况,孔口采纳 1
5m-3m 高的钢护筒,直径大于桩径 100mm-150mm,壁厚 5mm,施工中每台钻机配备 4 个钢护筒
为了确保钢护筒的埋设准确、密实,护筒采纳钻机钻孔压进,人工回填
将钻机钻头定位在钻孔中心位置,装配绞头片,开始钻孔,当钻机钻进 1—2m 时,拆除绞刀片,安放护筒,护筒底部及周围应用粘土夯填密实,护筒顶要高出现状地面 0
3m 左右,并在顶部焊加强钢筋和吊耳,开进、出水口,护筒四周钉十字护桩,钻进过程中要常常检查护筒是否发生偏移和下沉,如有偏差要及时处理
由于在城市施工,地下管线较多,在没有探明的情况下,必须先人工挖孔 3 米深,确定无地下管线的情况下,才容许钻机开钻
钻机就位前,对钻孔前的各项准备工作进行检查,包括主要机具设备的检查和维修,旋挖钻机为履带式行走系统,钻机安放就位前在孔边先铺好钢板,再进行钻机就位,以确保履带底部平稳,不得产生位移和沉陷
钻机转盘中心与钢护筒中心位置偏差不得大于 2cm
将钻机钻头定位在钻孔中心位置,用十字护桩检查钻斗中心无误后,开始钻孔,钻进 1-2m 后,用泥浆泵从流动泥浆池向护筒内注浆,稍提钻杆,在护筒内打浆,待泥浆均匀后开始钻进,钻进进尺要适当控制,对护筒底部应低档慢速钻进,使护筒底脚处有较坚固的泥皮护壁,钻进过程中应常常注意地质变化,记入钻进记录表并与地质柱状图核对,为防止钻斗升降时钻斗四周水流对孔壁工程名称哈尔滨地铁一期土建工程 5标编号交
