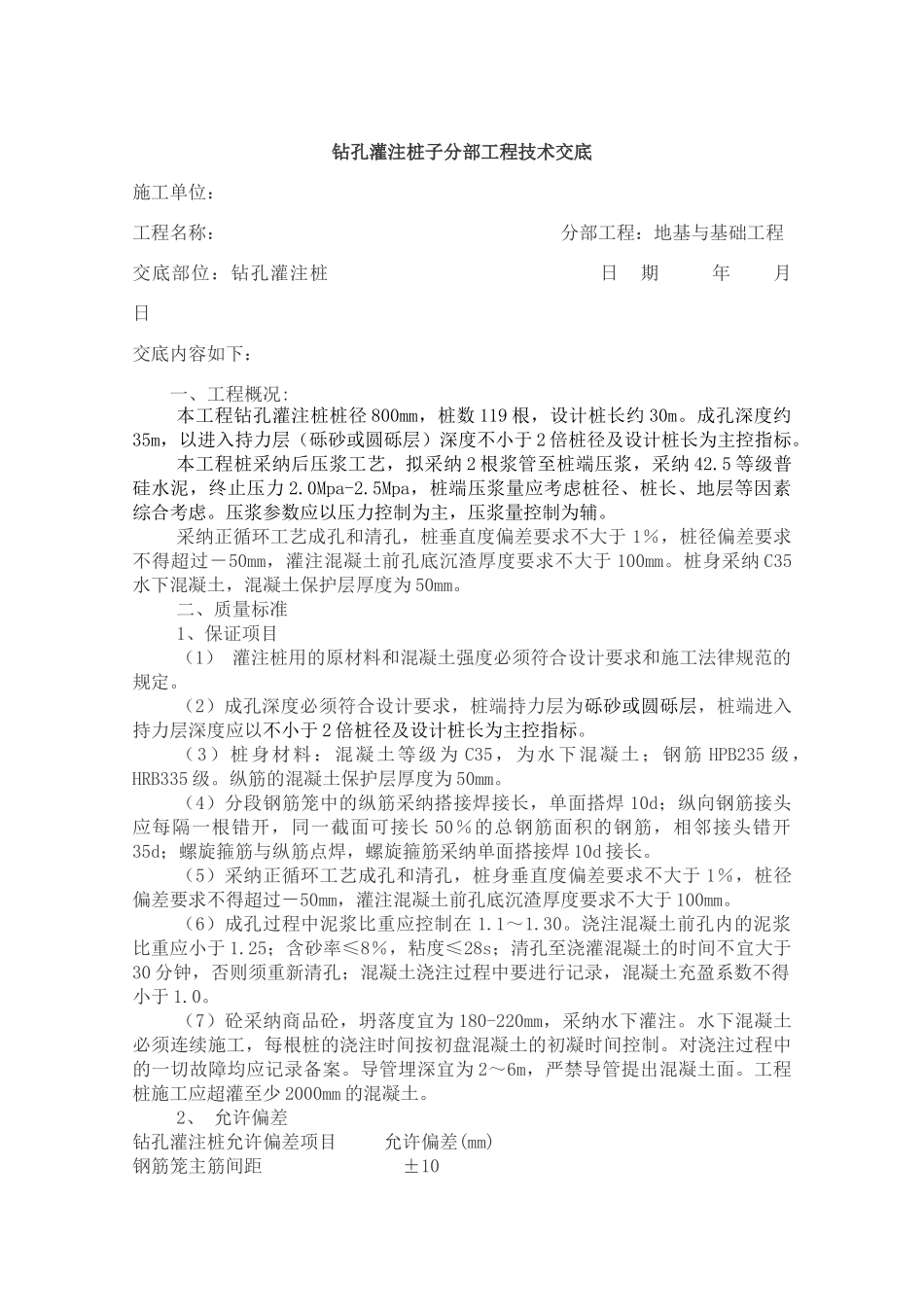

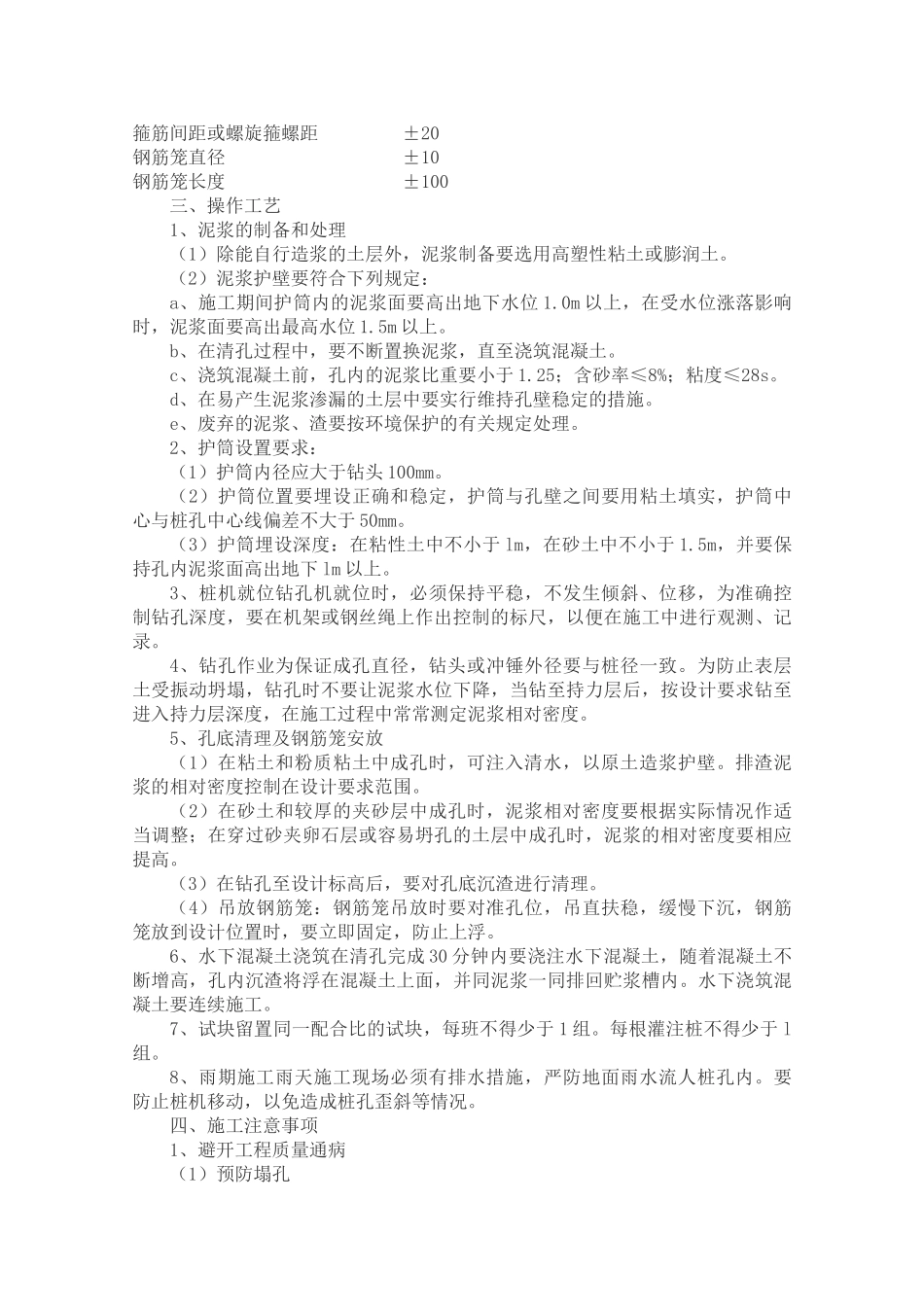

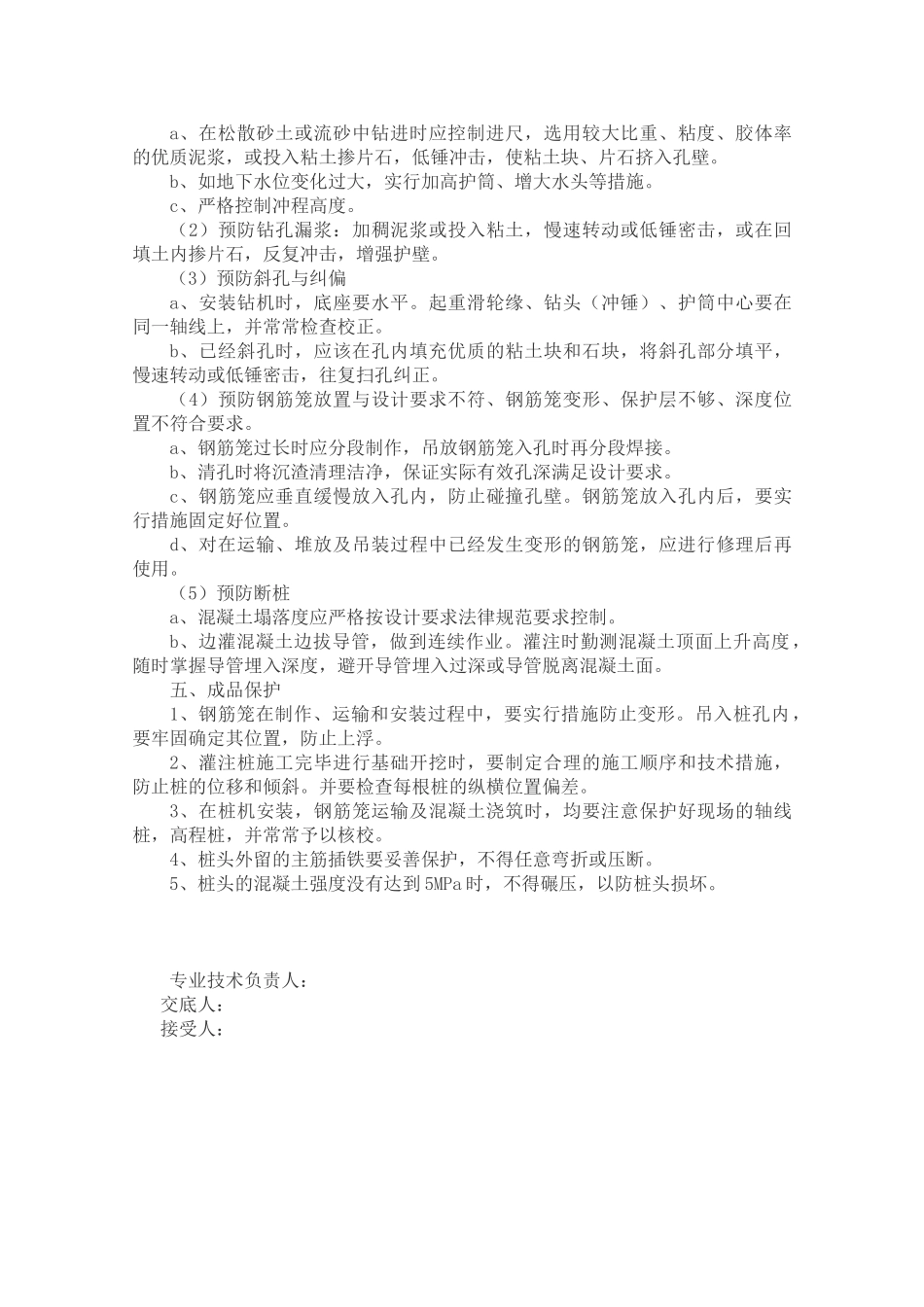

钻孔灌注桩子分部工程技术交底施工单位:工程名称: 分部工程:地基与基础工程交底部位:钻孔灌注桩 日 期 年 月 日交底内容如下:一、工程概况:本工程钻孔灌注桩桩径 800mm,桩数 119 根,设计桩长约 30m
成孔深度约35m,以进入持力层(砾砂或圆砾层)深度不小于 2 倍桩径及设计桩长为主控指标
本工程桩采纳后压浆工艺,拟采纳 2 根浆管至桩端压浆,采纳 42
5 等级普硅水泥,终止压力 2
0Mpa-2
5Mpa,桩端压浆量应考虑桩径、桩长、地层等因素综合考虑
压浆参数应以压力控制为主,压浆量控制为辅
采纳正循环工艺成孔和清孔,桩垂直度偏差要求不大于 1%,桩径偏差要求不得超过-50mm,灌注混凝土前孔底沉渣厚度要求不大于 100mm
桩身采纳 C35水下混凝土,混凝土保护层厚度为 50mm
二、质量标准1、保证项目(1) 灌注桩用的原材料和混凝土强度必须符合设计要求和施工法律规范的规定
(2)成孔深度必须符合设计要求,桩端持力层为砾砂或圆砾层,桩端进入持力层深度应以不小于 2 倍桩径及设计桩长为主控指标
(3)桩身材料:混凝土等级为 C35,为水下混凝土;钢筋 HPB235 级,HRB335 级
纵筋的混凝土保护层厚度为 50mm
(4)分段钢筋笼中的纵筋采纳搭接焊接长,单面搭焊 10d;纵向钢筋接头应每隔一根错开,同一截面可接长 50%的总钢筋面积的钢筋,相邻接头错开35d;螺旋箍筋与纵筋点焊,螺旋箍筋采纳单面搭接焊 10d 接长
(5)采纳正循环工艺成孔和清孔,桩身垂直度偏差要求不大于 1%,桩径偏差要求不得超过-50mm,灌注混凝土前孔底沉渣厚度要求不大于 100mm
(6)成孔过程中泥浆比重应控制在 1
浇注混凝土前孔内的泥浆比重应小于 1
25;含砂率≤8%,粘度≤28s;清孔至浇灌混凝土的时间不宜大于30 分钟,否则须重新清孔;混凝土浇注
