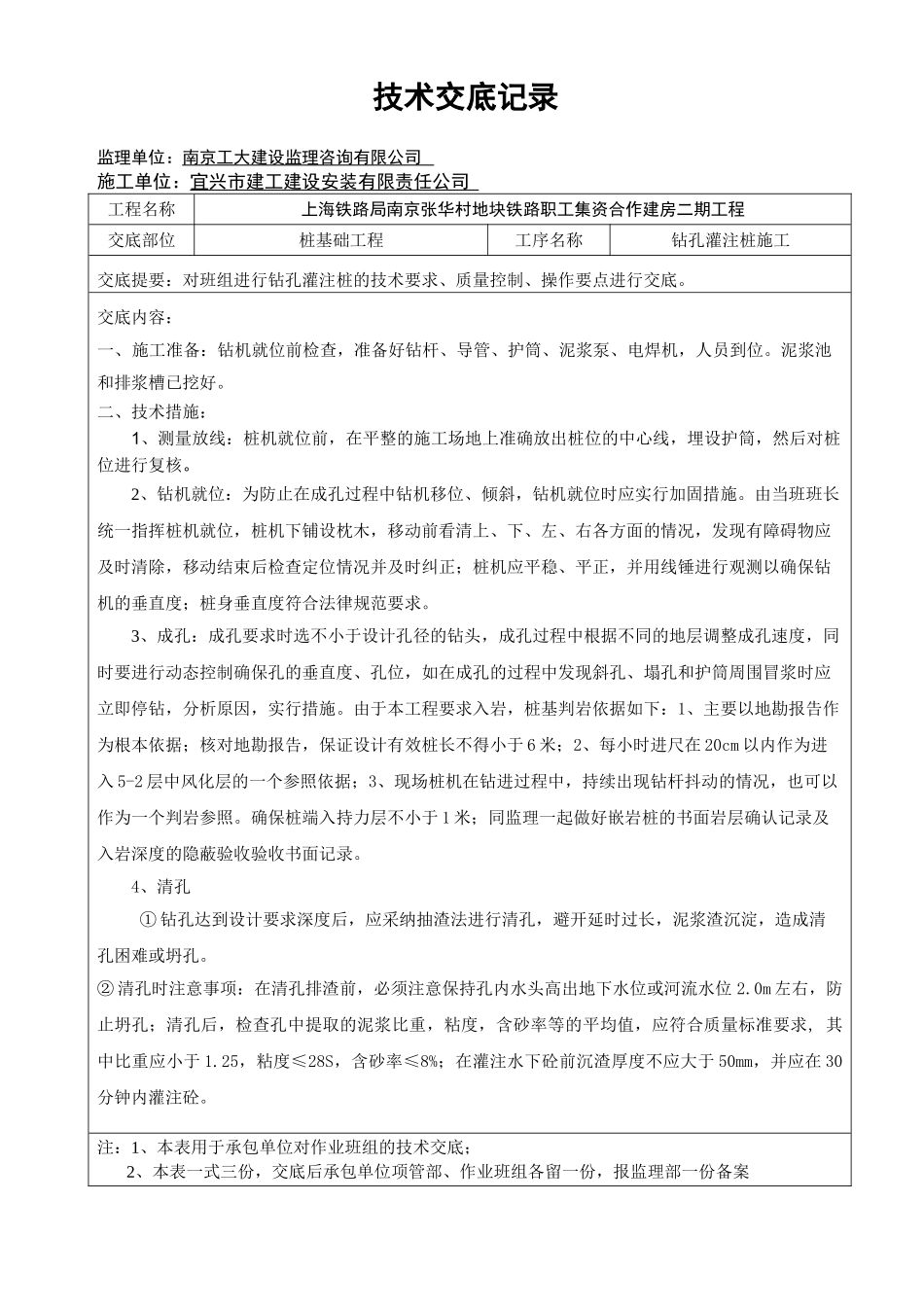

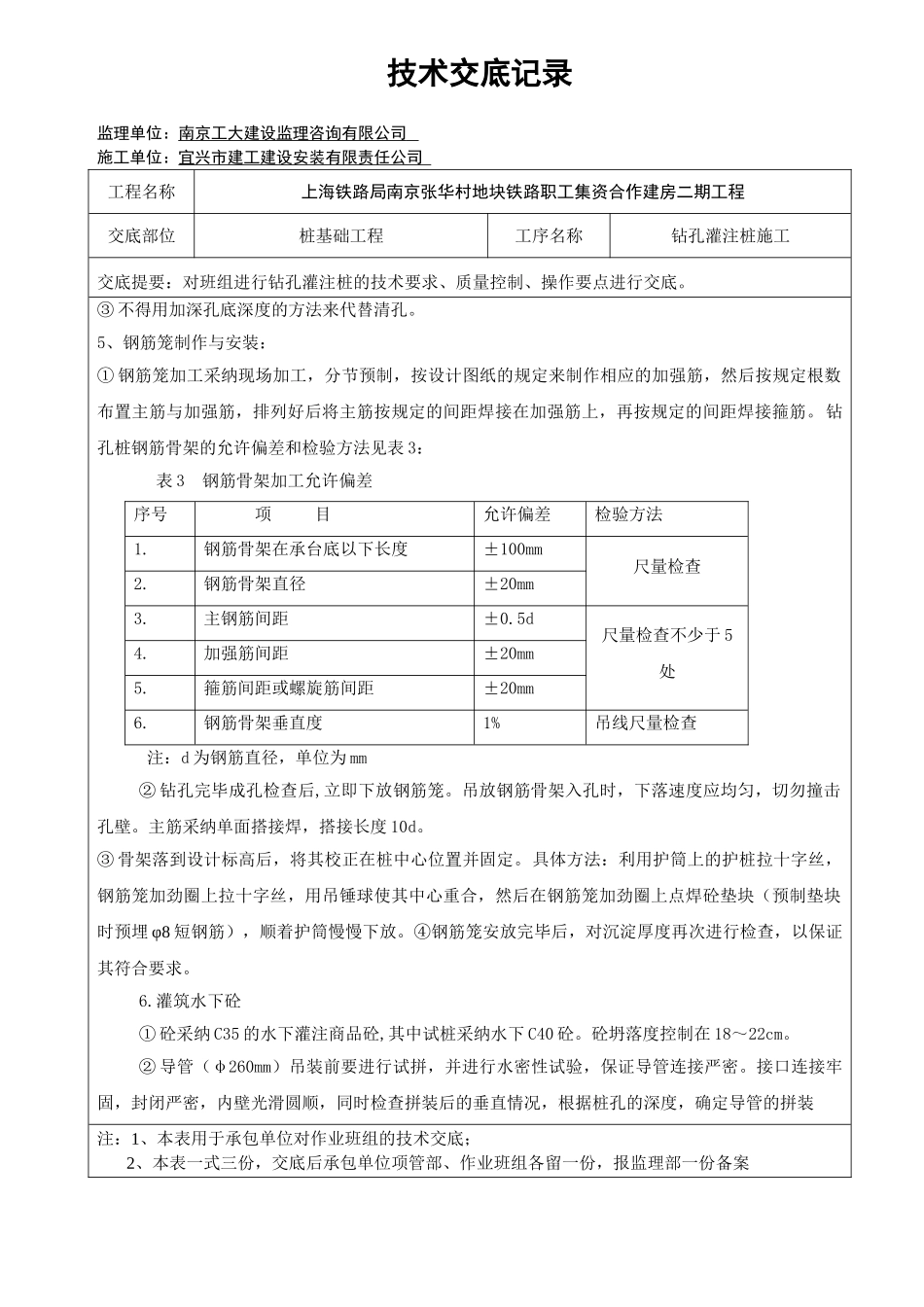

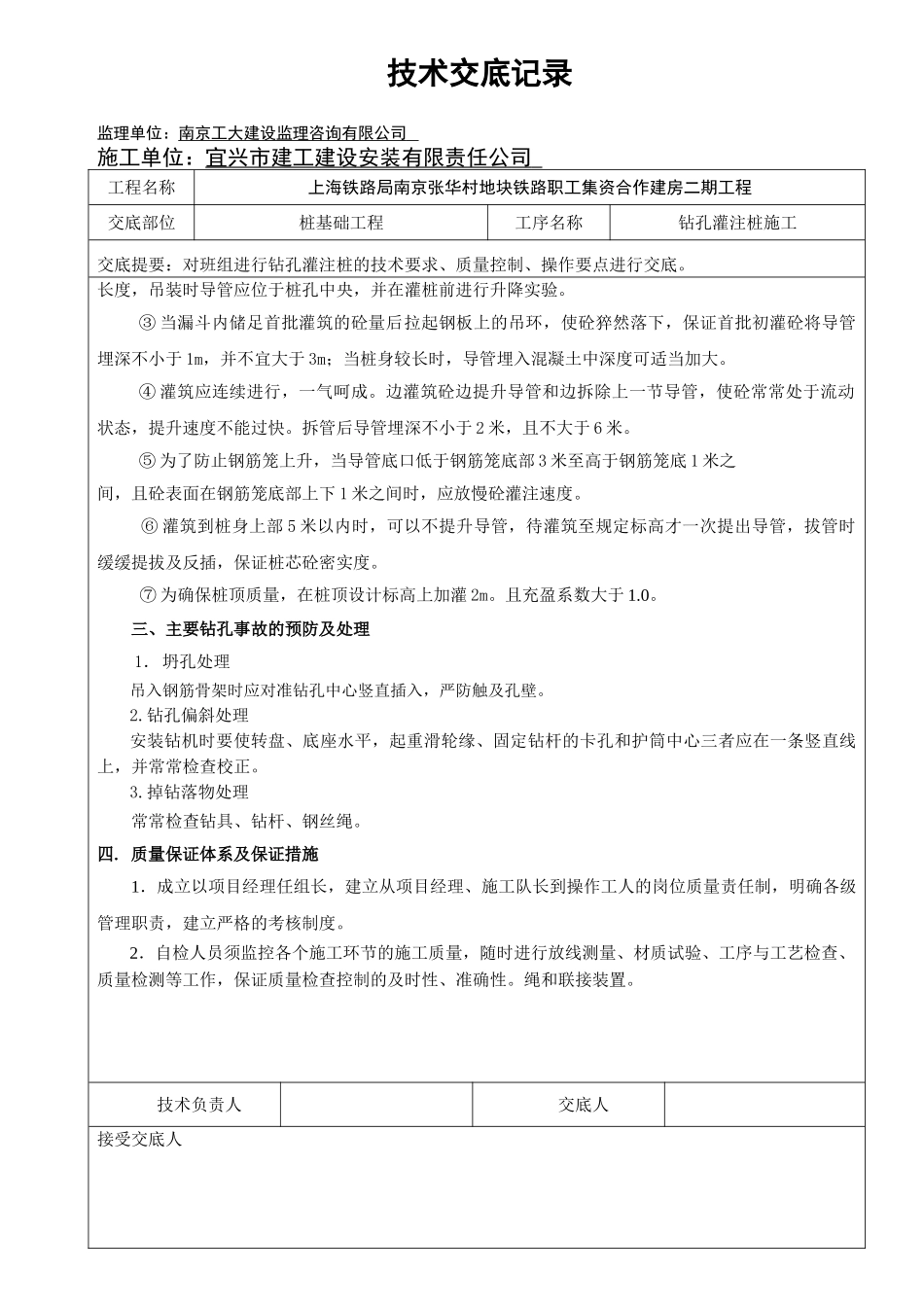

技术交底记录监理单位:南京工大建设监理咨询有限公司 施工单位:宜兴市建工建设安装有限责任公司 工程名称上海铁路局南京张华村地块铁路职工集资合作建房二期工程 交底部位桩基础工程工序名称钻孔灌注桩施工交底提要:对班组进行钻孔灌注桩的技术要求、质量控制、操作要点进行交底。交底内容:一、施工准备:钻机就位前检查,准备好钻杆、导管、护筒、泥浆泵、电焊机,人员到位。泥浆池和排浆槽已挖好。二、技术措施:1、测量放线:桩机就位前,在平整的施工场地上准确放出桩位的中心线,埋设护筒,然后对桩位进行复核。2、钻机就位:为防止在成孔过程中钻机移位、倾斜,钻机就位时应实行加固措施。由当班班长统一指挥桩机就位,桩机下铺设枕木,移动前看清上、下、左、右各方面的情况,发现有障碍物应及时清除,移动结束后检查定位情况并及时纠正;桩机应平稳、平正,并用线锤进行观测以确保钻机的垂直度;桩身垂直度符合法律规范要求。3、成孔:成孔要求时选不小于设计孔径的钻头,成孔过程中根据不同的地层调整成孔速度,同时要进行动态控制确保孔的垂直度、孔位,如在成孔的过程中发现斜孔、塌孔和护筒周围冒浆时应立即停钻,分析原因,实行措施。由于本工程要求入岩,桩基判岩依据如下:1、主要以地勘报告作为根本依据;核对地勘报告,保证设计有效桩长不得小于 6 米;2、每小时进尺在 20cm 以内作为进入 5-2 层中风化层的一个参照依据;3、现场桩机在钻进过程中,持续出现钻杆抖动的情况,也可以作为一个判岩参照。确保桩端入持力层不小于 1 米;同监理一起做好嵌岩桩的书面岩层确认记录及入岩深度的隐蔽验收验收书面记录。4、清孔① 钻孔达到设计要求深度后,应采纳抽渣法进行清孔,避开延时过长,泥浆渣沉淀,造成清孔困难或坍孔。② 清孔时注意事项:在清孔排渣前,必须注意保持孔内水头高出地下水位或河流水位 2.0m 左右,防止坍孔;清孔后,检查孔中提取的泥浆比重,粘度,含砂率等的平均值,应符合质量标准要求, 其中比重应小于 1.25,粘度≤28S,含砂率≤8%;在灌注水下砼前沉渣厚度不应大于 50mm,并应在 30分钟内灌注砼。注:1、本表用于承包单位对作业班组的技术交底;2、本表一式三份,交底后承包单位项管部、作业班组各留一份,报监理部一份备案 技术交底记录 监理单位:南京工大建设监理咨询有限公司 施工单位:宜兴市建工建设安装有限责任公司 工程名称上海铁路局南京张华村地块铁路职工集资合作建房...
