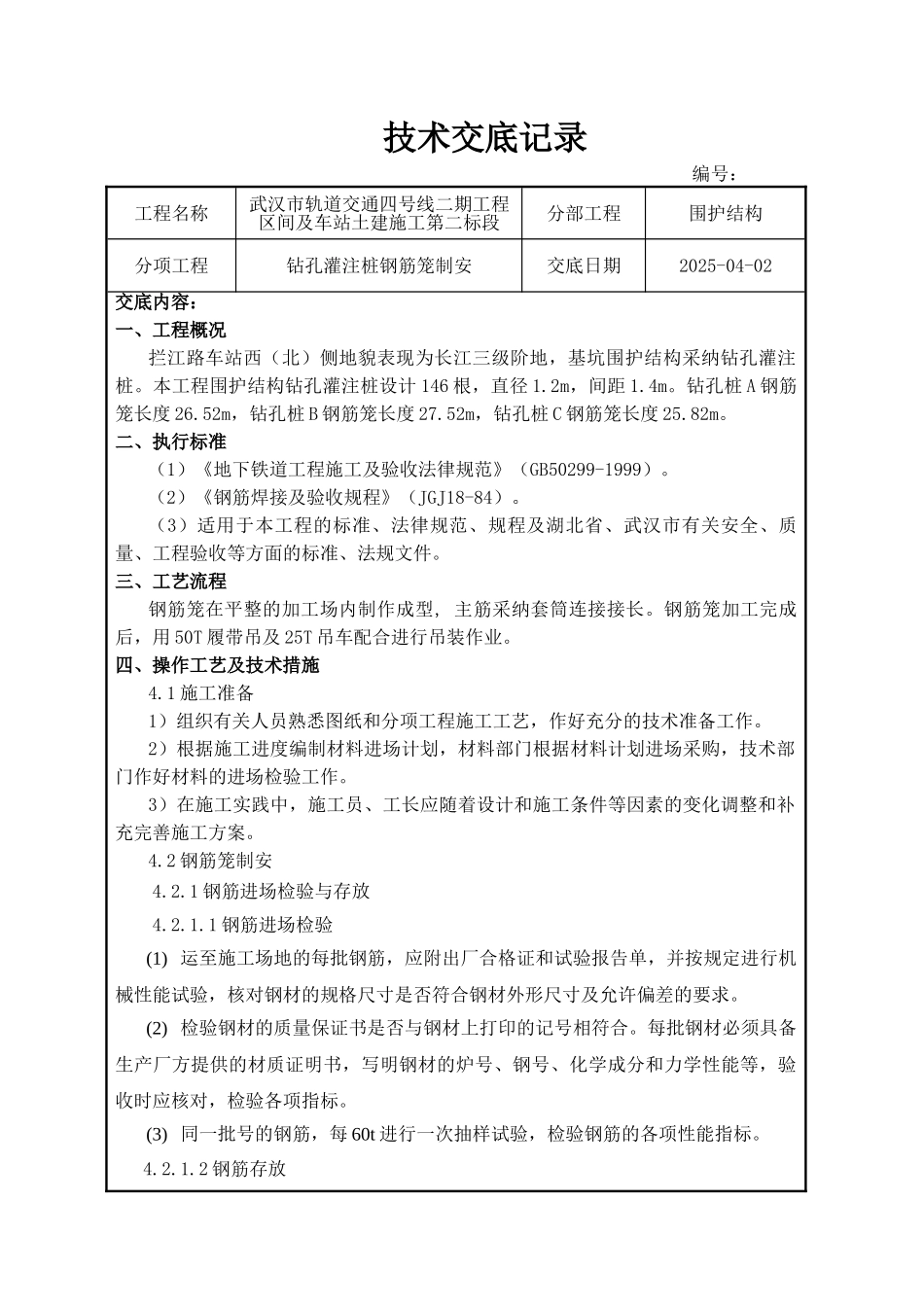

技术交底记录 编号:工程名称武汉市轨道交通四号线二期工程区间及车站土建施工第二标段分部工程围护结构分项工程钻孔灌注桩钢筋笼制安交底日期2025-04-02交底内容:一、工程概况拦江路车站西(北)侧地貌表现为长江三级阶地,基坑围护结构采纳钻孔灌注桩
本工程围护结构钻孔灌注桩设计 146 根,直径 1
2m,间距 1
钻孔桩 A 钢筋笼长度 26
52m,钻孔桩 B 钢筋笼长度 27
52m,钻孔桩 C 钢筋笼长度 25
二、执行标准(1)《地下铁道工程施工及验收法律规范》(GB50299-1999)
(2)《钢筋焊接及验收规程》(JGJ18-84)
(3)适用于本工程的标准、法律规范、规程及湖北省、武汉市有关安全、质量、工程验收等方面的标准、法规文件
三、工艺流程钢筋笼在平整的加工场内制作成型, 主筋采纳套筒连接接长
钢筋笼加工完成后,用 50T 履带吊及 25T 吊车配合进行吊装作业
四、操作工艺及技术措施4
1 施工准备1)组织有关人员熟悉图纸和分项工程施工工艺,作好充分的技术准备工作
2)根据施工进度编制材料进场计划,材料部门根据材料计划进场采购,技术部门作好材料的进场检验工作
3)在施工实践中,施工员、工长应随着设计和施工条件等因素的变化调整和补充完善施工方案
2 钢筋笼制安4
1 钢筋进场检验与存放4
1 钢筋进场检验(1) 运至施工场地的每批钢筋,应附出厂合格证和试验报告单,并按规定进行机械性能试验,核对钢材的规格尺寸是否符合钢材外形尺寸及允许偏差的要求
(2) 检验钢材的质量保证书是否与钢材上打印的记号相符合
每批钢材必须具备生产厂方提供的材质证明书,写明钢材的炉号、钢号、化学成分和力学性能等,验收时应核对,检验各项指标
(3) 同一批号的钢筋,每 60t 进行一次抽样试验,检验钢筋的各项性能指标
2 钢筋存放(1)钢筋
