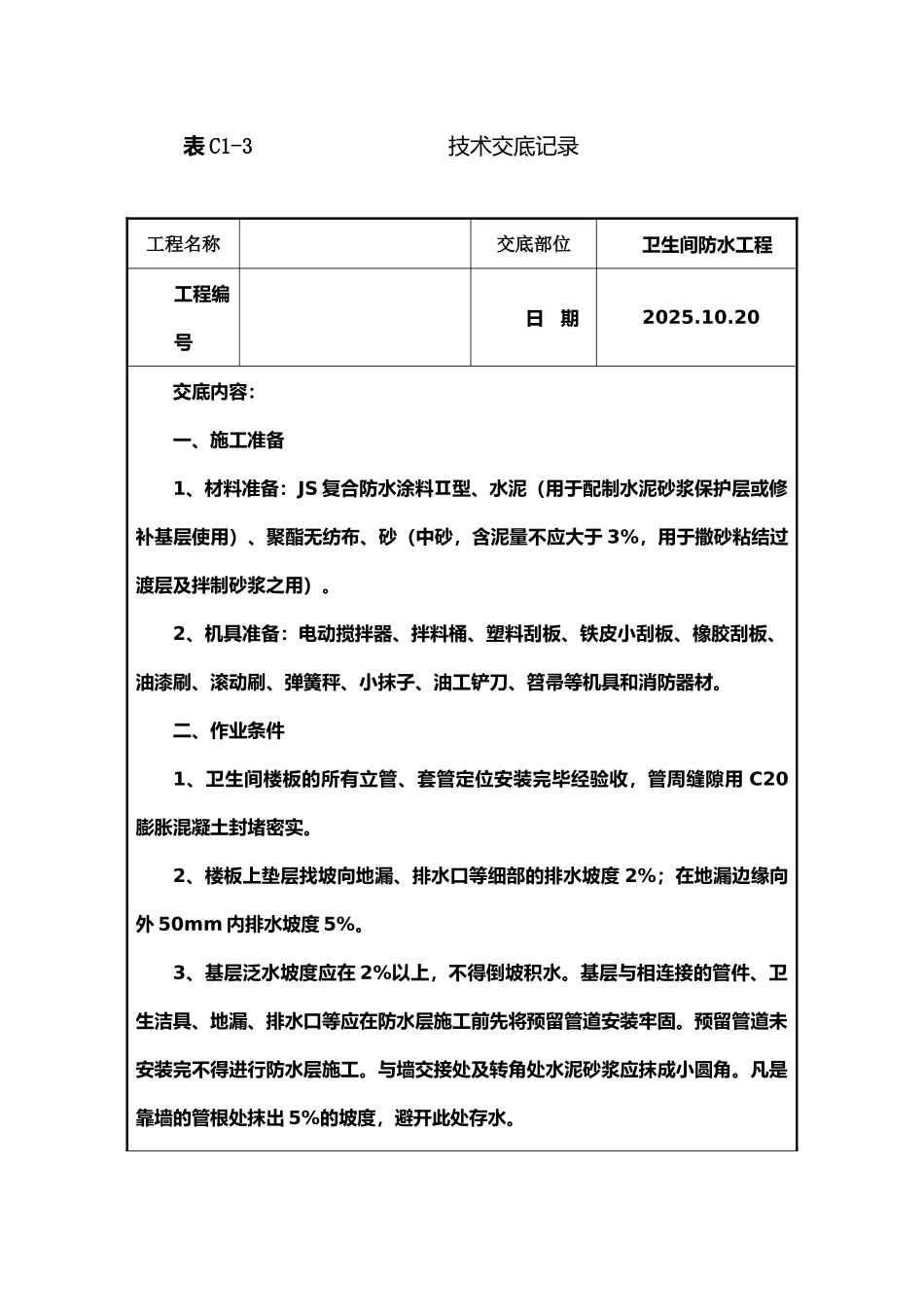

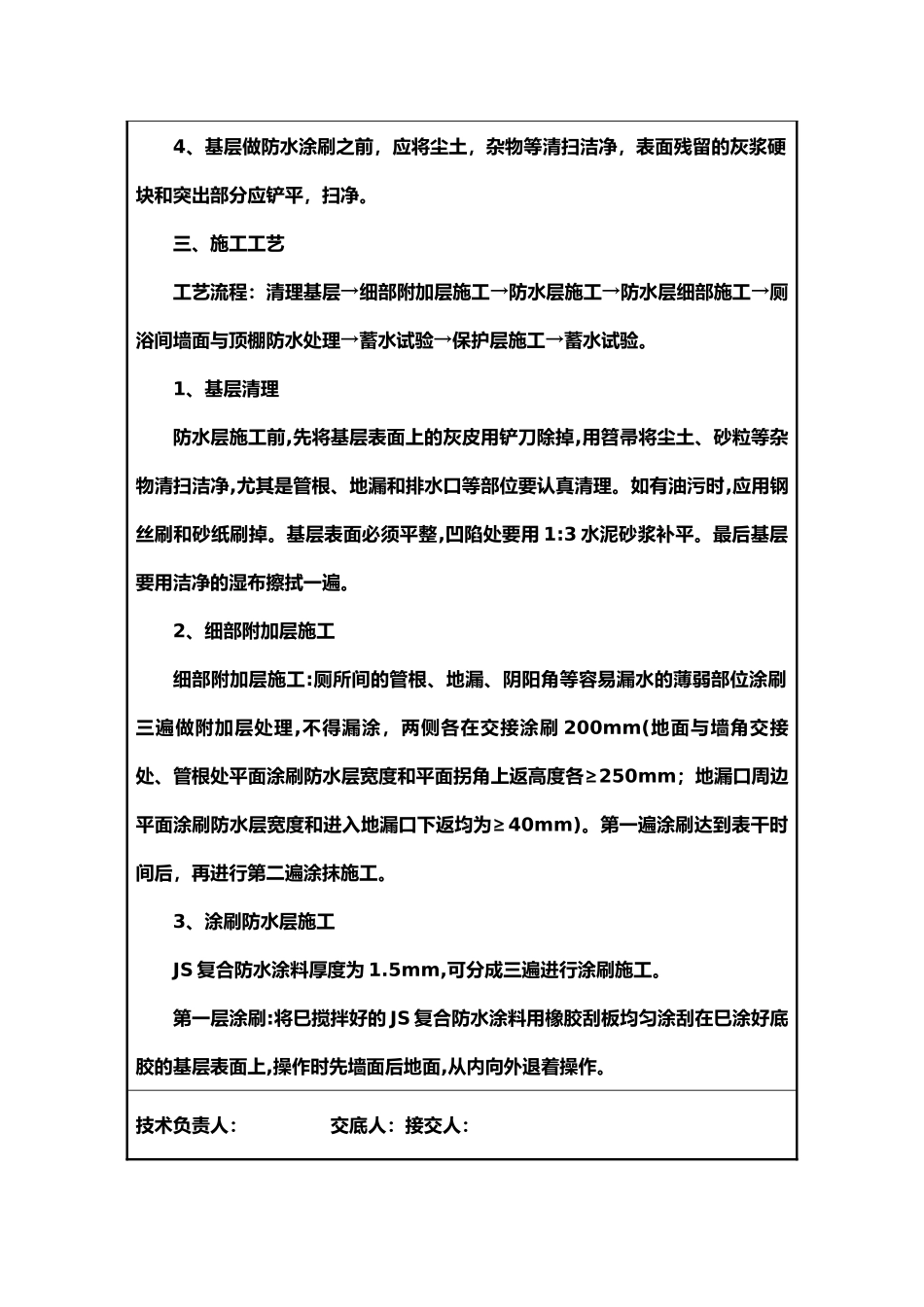

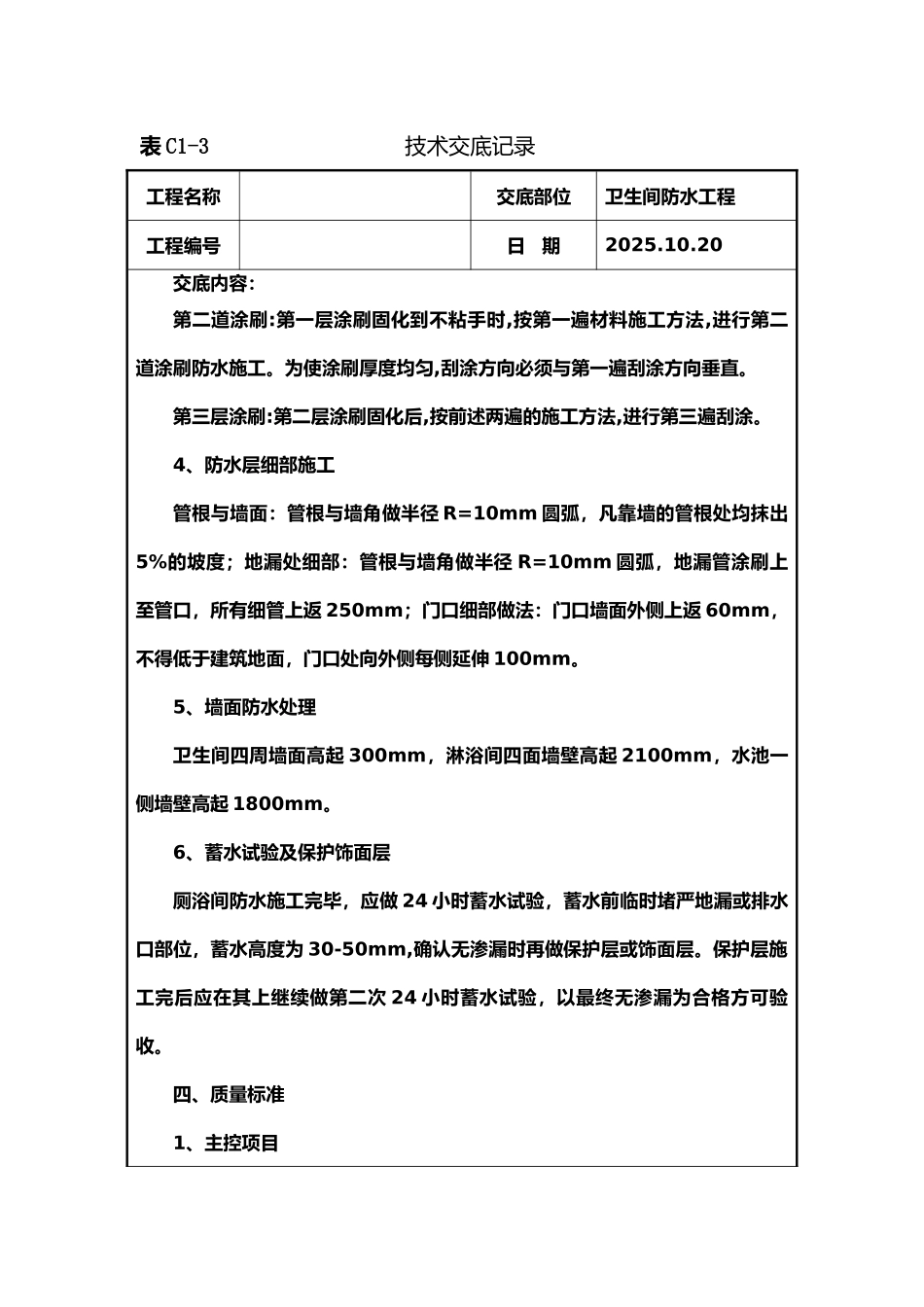

表 C1-3 技术交底记录工程名称交底部位卫生间防水工程工程编号日 期2025.10.20交底内容:一、施工准备1、材料准备:JS 复合防水涂料Ⅱ型、水泥(用于配制水泥砂浆保护层或修补基层使用)、聚酯无纺布、砂(中砂,含泥量不应大于 3%,用于撒砂粘结过渡层及拌制砂浆之用)。2、机具准备:电动搅拌器、拌料桶、塑料刮板、铁皮小刮板、橡胶刮板、油漆刷、滚动刷、弹簧秤、小抹子、油工铲刀、笤帚等机具和消防器材。二、作业条件1、卫生间楼板的所有立管、套管定位安装完毕经验收,管周缝隙用 C20膨胀混凝土封堵密实。2、楼板上垫层找坡向地漏、排水口等细部的排水坡度 2%;在地漏边缘向外 50mm 内排水坡度 5%。3、基层泛水坡度应在 2%以上,不得倒坡积水。基层与相连接的管件、卫生洁具、地漏、排水口等应在防水层施工前先将预留管道安装牢固。预留管道未安装完不得进行防水层施工。与墙交接处及转角处水泥砂浆应抹成小圆角。凡是靠墙的管根处抹出 5%的坡度,避开此处存水。4、基层做防水涂刷之前,应将尘土,杂物等清扫洁净,表面残留的灰浆硬块和突出部分应铲平,扫净。三、施工工艺工艺流程:清理基层→细部附加层施工→防水层施工→防水层细部施工→厕浴间墙面与顶棚防水处理→蓄水试验→保护层施工→蓄水试验。1、基层清理防水层施工前,先将基层表面上的灰皮用铲刀除掉,用笤帚将尘土、砂粒等杂物清扫洁净,尤其是管根、地漏和排水口等部位要认真清理。如有油污时,应用钢丝刷和砂纸刷掉。基层表面必须平整,凹陷处要用 1:3 水泥砂浆补平。最后基层要用洁净的湿布擦拭一遍。2、细部附加层施工细部附加层施工:厕所间的管根、地漏、阴阳角等容易漏水的薄弱部位涂刷三遍做附加层处理,不得漏涂,两侧各在交接涂刷 200mm(地面与墙角交接处、管根处平面涂刷防水层宽度和平面拐角上返高度各≥250mm;地漏口周边平面涂刷防水层宽度和进入地漏口下返均为≥40mm)。第一遍涂刷达到表干时间后,再进行第二遍涂抹施工。3、涂刷防水层施工JS 复合防水涂料厚度为 1.5mm,可分成三遍进行涂刷施工。第一层涂刷:将巳搅拌好的 JS 复合防水涂料用橡胶刮板均匀涂刮在巳涂好底胶的基层表面上,操作时先墙面后地面,从内向外退着操作。技术负责人: 交底人:接交人:表 C1-3 技术交底记录工程名称交底部位卫生间防水工程工程编号日 期2025.10.20交底内容:第二道涂刷:第一层涂刷固化到不粘手时,按第一遍材料施工方法,进行第二道涂刷防水施工。为使涂刷厚...
