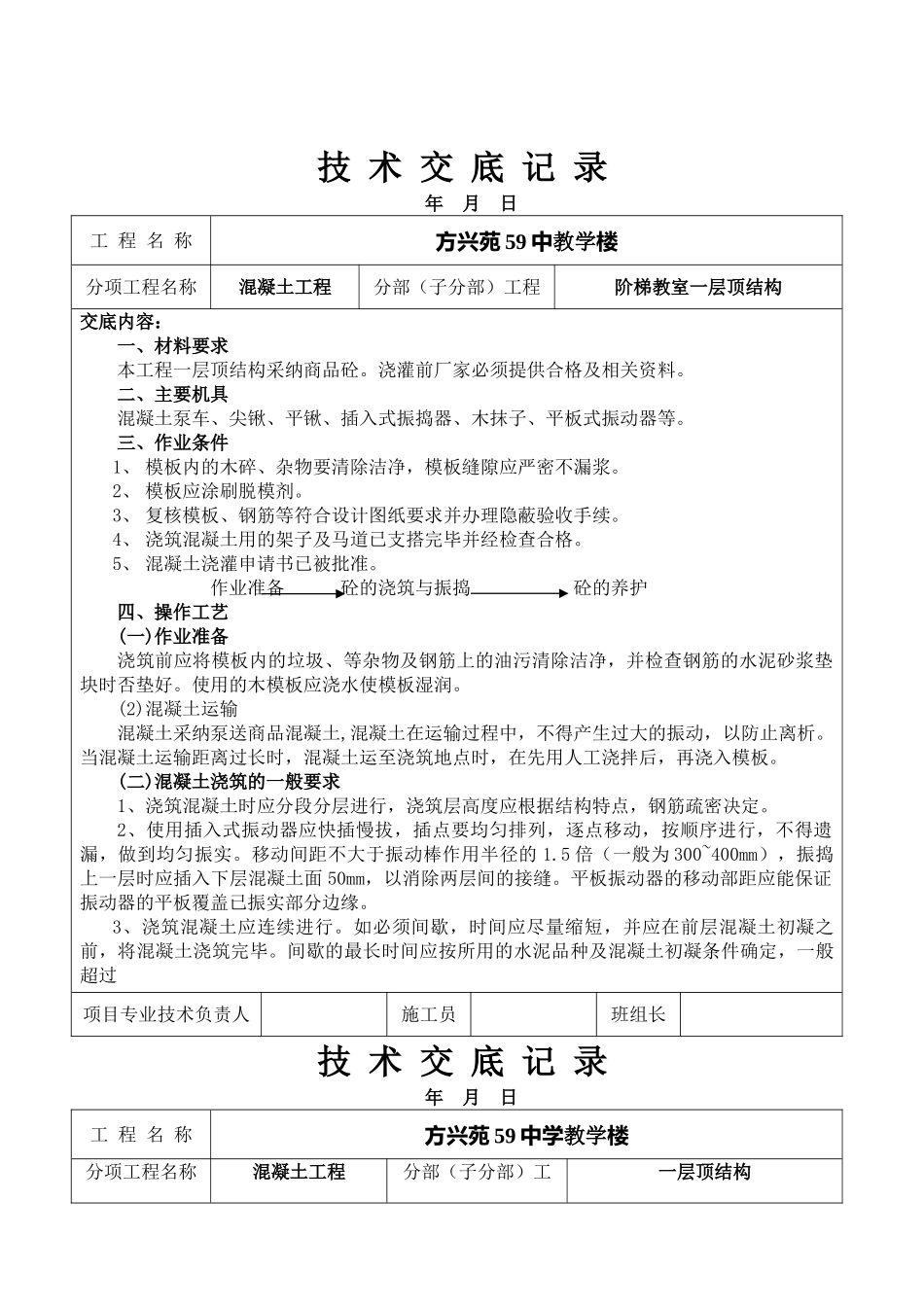

技 术 交 底 记 录 年 月 日工 程 名 称方兴苑 59 中教学楼分项工程名称混凝土工程分部(子分部)工程阶梯教室一层顶结构交底内容:一、材料要求本工程一层顶结构采纳商品砼
浇灌前厂家必须提供合格及相关资料
二、主要机具混凝土泵车、尖锹、平锹、插入式振捣器、木抹子、平板式振动器等
三、作业条件1、 模板内的木碎、杂物要清除洁净,模板缝隙应严密不漏浆
2、 模板应涂刷脱模剂
3、 复核模板、钢筋等符合设计图纸要求并办理隐蔽验收手续
4、 浇筑混凝土用的架子及马道已支搭完毕并经检查合格
5、 混凝土浇灌申请书已被批准
作业准备 砼的浇筑与振捣 砼的养护四、操作工艺(一)作业准备浇筑前应将模板内的垃圾、等杂物及钢筋上的油污清除洁净,并检查钢筋的水泥砂浆垫块时否垫好
使用的木模板应浇水使模板湿润
(2)混凝土运输混凝土采纳泵送商品混凝土,混凝土在运输过程中,不得产生过大的振动,以防止离析
当混凝土运输距离过长时,混凝土运至浇筑地点时,在先用人工浇拌后,再浇入模板
(二)混凝土浇筑的一般要求1、浇筑混凝土时应分段分层进行,浇筑层高度应根据结构特点,钢筋疏密决定
2、使用插入式振动器应快插慢拔,插点要均匀排列,逐点移动,按顺序进行,不得遗漏,做到均匀振实
移动间距不大于振动棒作用半径的 1
5 倍(一般为 300~400mm),振捣上一层时应插入下层混凝土面 50mm,以消除两层间的接缝
平板振动器的移动部距应能保证振动器的平板覆盖已振实部分边缘
3、浇筑混凝土应连续进行
如必须间歇,时间应尽量缩短,并应在前层混凝土初凝之前,将混凝土浇筑完毕
间歇的最长时间应按所用的水泥品种及混凝土初凝条件确定,一般超过项目专业技术负责人施工员班组长技 术 交 底 记 录 年 月 日工 程 名 称方兴苑 59 中学教学楼分项工程名称混凝土工程分部(子分部)工一层顶结构程交底内容:2 小时应按施工
