附属工程技术交底表(作业指导书)

附属工程技术交底表(作业指导书)_第1页
1/4
附属工程技术交底表(作业指导书)_第2页
2/4
附属工程技术交底表(作业指导书)_第3页
3/4

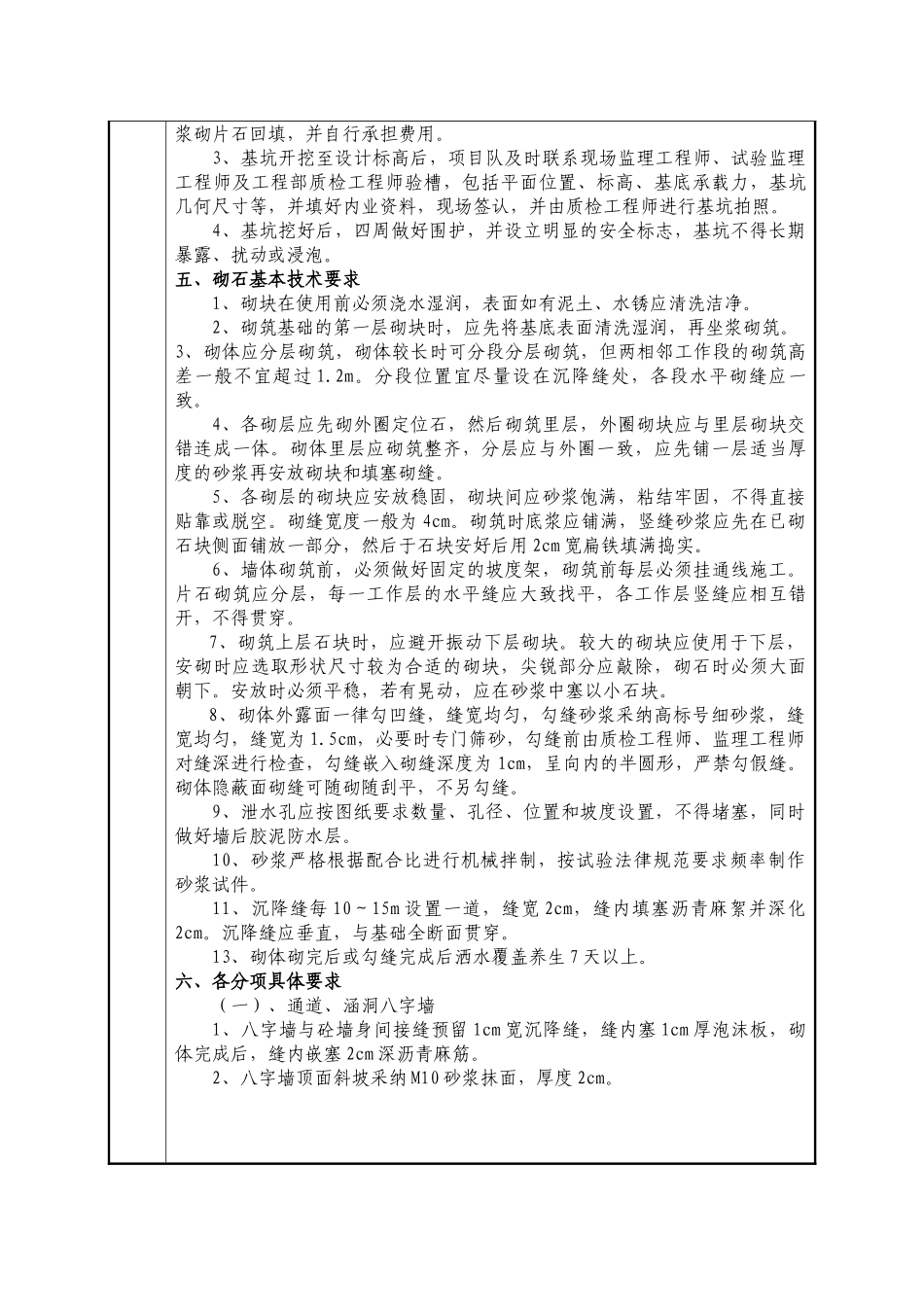

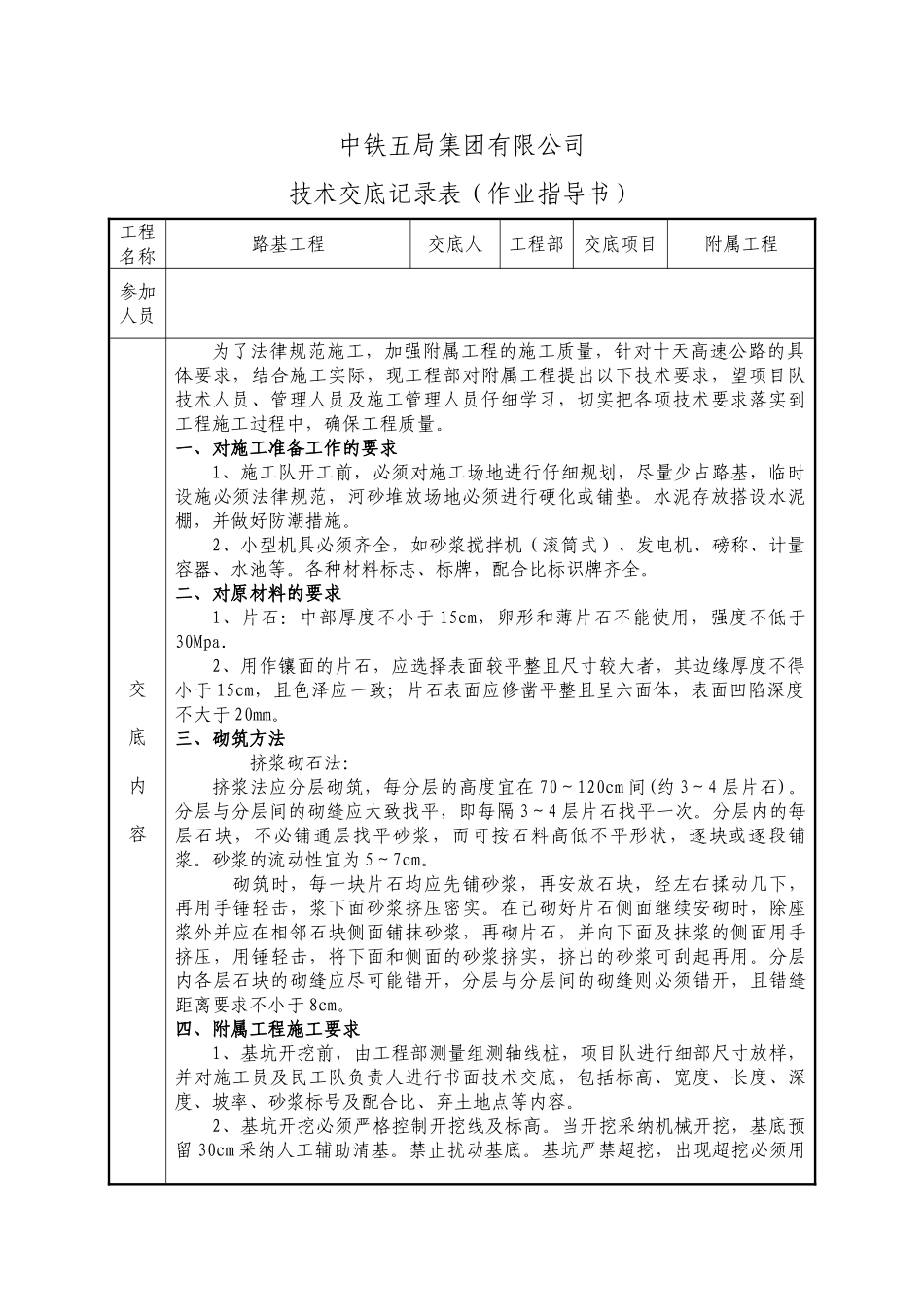

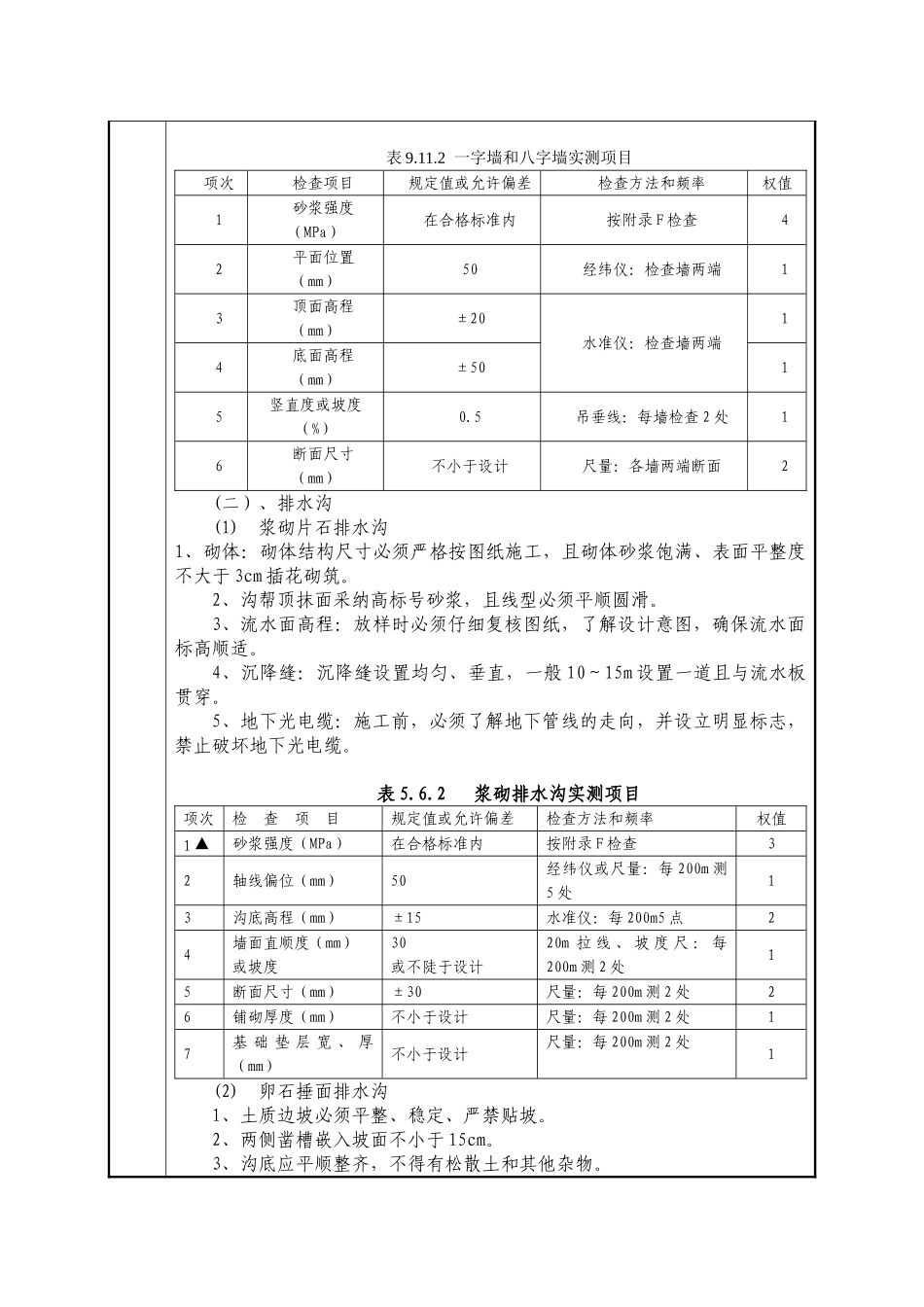

中铁五局集团有限公司技术交底记录表(作业指导书)工程名称路基工程交底人工程部交底项目附属工程参加人员交底内容为了法律规范施工,加强附属工程的施工质量,针对十天高速公路的具体要求,结合施工实际,现工程部对附属工程提出以下技术要求,望项目队技术人员、管理人员及施工管理人员仔细学习,切实把各项技术要求落实到工程施工过程中,确保工程质量。一、对施工准备工作的要求1、施工队开工前,必须对施工场地进行仔细规划,尽量少占路基,临时设施必须法律规范,河砂堆放场地必须进行硬化或铺垫。水泥存放搭设水泥棚,并做好防潮措施。2、小型机具必须齐全,如砂浆搅拌机(滚筒式)、发电机、磅称、计量容器、水池等。各种材料标志、标牌,配合比标识牌齐全。二、对原材料的要求1、片石:中部厚度不小于 15cm,卵形和薄片石不能使用,强度不低于30Mpa. 2、用作镶面的片石,应选择表面较平整且尺寸较大者,其边缘厚度不得小于 15cm,且色泽应一致;片石表面应修凿平整且呈六面体,表面凹陷深度不大于 20mm。三、砌筑方法 挤浆砌石法:挤浆法应分层砌筑,每分层的高度宜在 70~120cm 间(约 3~4 层片石)。分层与分层间的砌缝应大致找平,即每隔 3~4 层片石找平一次。分层内的每层石块,不必铺通层找平砂浆,而可按石料高低不平形状,逐块或逐段铺浆。砂浆的流动性宜为 5~7cm。 砌筑时,每一块片石均应先铺砂浆,再安放石块,经左右揉动几下,再用手锤轻击,浆下面砂浆挤压密实。在己砌好片石侧面继续安砌时,除座浆外并应在相邻石块侧面铺抹砂浆,再砌片石,并向下面及抹浆的侧面用手挤压,用锤轻击,将下面和侧面的砂浆挤实,挤出的砂浆可刮起再用。分层内各层石块的砌缝应尽可能错开,分层与分层间的砌缝则必须错开,且错缝距离要求不小于 8cm。四、附属工程施工要求1、基坑开挖前,由工程部测量组测轴线桩,项目队进行细部尺寸放样,并对施工员及民工队负责人进行书面技术交底,包括标高、宽度、长度、深度、坡率、砂浆标号及配合比、弃土地点等内容。2、基坑开挖必须严格控制开挖线及标高。当开挖采纳机械开挖,基底预留 30cm 采纳人工辅助清基。禁止扰动基底。基坑严禁超挖,出现超挖必须用浆砌片石回填,并自行承担费用。3、基坑开挖至设计标高后,项目队及时联系现场监理工程师、试验监理工程师及工程部质检工程师验槽,包括平面位置、标高、基底承载力,基坑几何尺寸等,并填好内业资料,现场签认,并由质检工程师...

1、当您付费下载文档后,您只拥有了使用权限,并不意味着购买了版权,文档只能用于自身使用,不得用于其他商业用途(如 [转卖]进行直接盈利或[编辑后售卖]进行间接盈利)。
2、本站所有内容均由合作方或网友上传,本站不对文档的完整性、权威性及其观点立场正确性做任何保证或承诺!文档内容仅供研究参考,付费前请自行鉴别。
3、如文档内容存在违规,或者侵犯商业秘密、侵犯著作权等,请点击“违规举报”。

碎片内容

附属工程技术交底表(作业指导书)

确认删除?
VIP
微信客服
  • 扫码咨询
会员Q群
  • 会员专属群点击这里加入QQ群
客服邮箱
回到顶部
