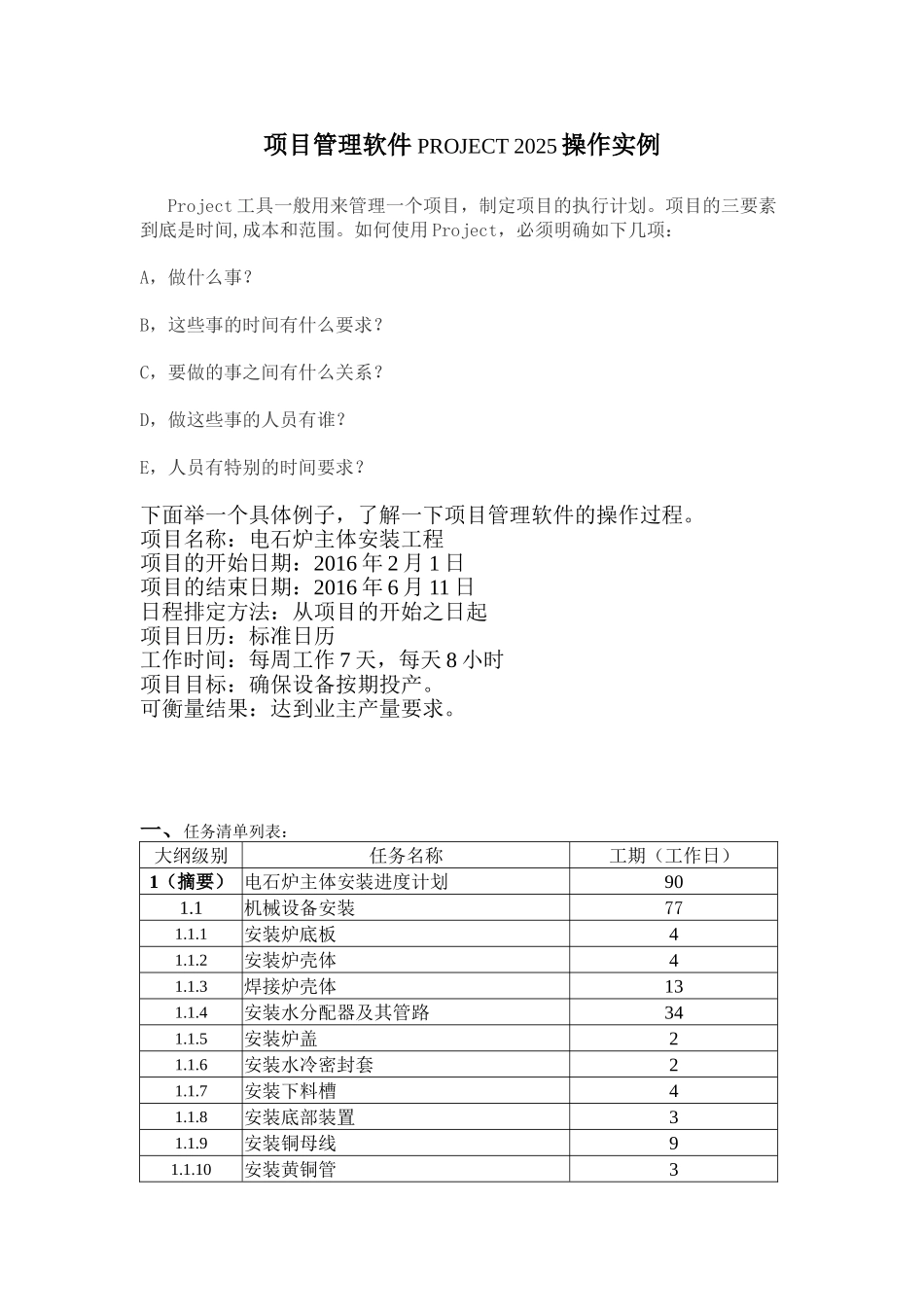

项目管理软件 PROJECT 2025 操作实例Project 工具一般用来管理一个项目,制定项目的执行计划
项目的三要素到底是时间,成本和范围
如何使用 Project,必须明确如下几项:A,做什么事
B,这些事的时间有什么要求
C,要做的事之间有什么关系
D,做这些事的人员有谁
E,人员有特别的时间要求
下面举一个具体例子,了解一下项目管理软件的操作过程
项目名称:电石炉主体安装工程项目的开始日期:2016 年 2 月 1 日项目的结束日期:2016 年 6 月 11 日日程排定方法:从项目的开始之日起项目日历:标准日历工作时间:每周工作 7 天,每天 8 小时项目目标:确保设备按期投产
可衡量结果:达到业主产量要求

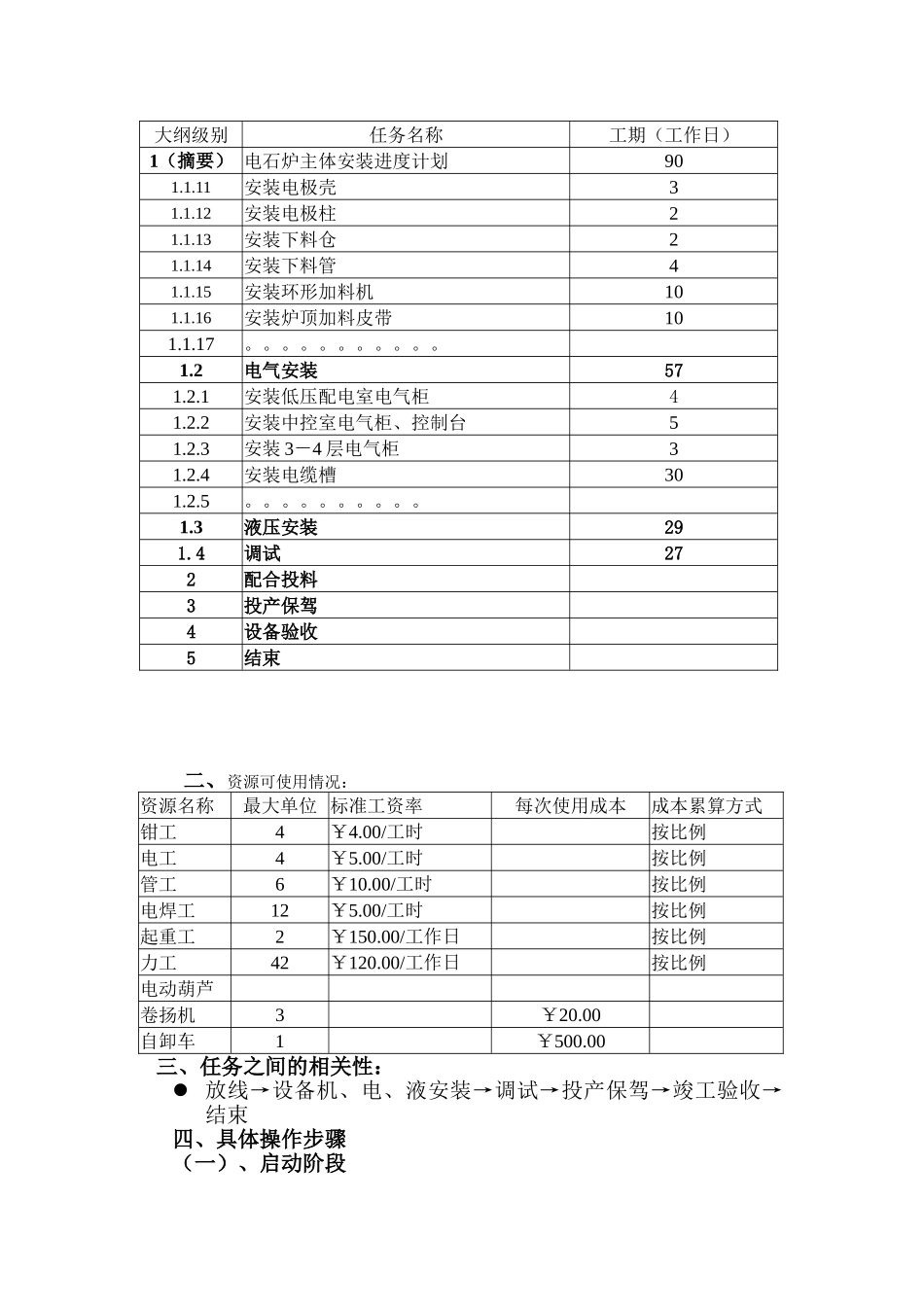

一、任务清单列表:大纲级别任务名称工期(工作日)1(摘要) 电石炉主体安装进度计划901
1机械设备安装771
1安装炉底板41
2安装炉壳体41
3焊接炉壳体131
4安装水分配器及其管路341
5安装炉盖21
6安装水冷密封套21
7安装下料槽41
8安装底部装置31
9安装铜母线91
10安装黄铜管3大纲级别任务名称工期(工作日)1(摘要) 电石炉主体安装进度计划901
11安装电极壳31
12安装电极柱21
13安装下料仓21
14安装下料管41
15安装环形加料机101
16安装炉顶加料皮带101
2电气安装571
1安装低压配电室电气柜41
2安装中控室电气柜、控制台51
3安装 3-4 层电气柜31
4安装电缆槽301
3液压安装291
4调试272配合投料3投产保驾4设备验收5结束二、资源可使用情况:资源名称最大单位 标准工资率每次使用成本成本累算方式钳工4¥4
00/工时按比例电工4¥5
