建设项目各阶段管理交底书 编号:GCJD-JC-交底人:序号项目建设阶段分部分项名称被交底人告知时间01基础工程类(桩基工程)静压抗拔桩ZHB800-56根新天地项目部2025-试桩ZHB800-567 根项目管理公司总承包公司一、本阶段工作要点:1、 坚持巡视检查和事前预检;2、 注意对原材料检验和抽查;3、 注意对重要部位、隐蔽工程的验收和签证;4、 分项工程未经验收或验收不合格,不准进入下一道工序施工;5、对分部工程须组织验收、签证
二、本阶段具体要求:1、监理公司专业技术管理人员,必须每天巡视所管现场二次以上,巡视检查内容:施工材料、成品的质量,施工工艺,工人操作是否按法律规范、规程及批准的施工组织设计或方案执行
2、工程管理中心专业工程师平常常常到现场巡视和检查,每月应对完工验收的各分项工程质量按检验评定标准实行抽查,抽查率不小于 10%
3、进场商品桩应具备产品合格证、混凝土 28 天强度测试报告、原材料合格证、测试报告等
4、下列部位施工全过程必须由监理公司监理人员进行旁站监督

桩基础工程的打压桩过程;5、下列分项、隐蔽工程必须由工程管理中心及设计人员参加验收并签证:第一批单桩单柱的桩基成孔或主要受力桩成孔的终孔验收和钢筋笼验收;三、静压桩控管指导书商品桩的进场:1.对商品桩供应商的资质审查,检查生产能力、工艺装备、计量等级、试验室等级
未达到有关规定不得供应商品桩
2.商品桩供应商在供应之前,应提供产品合格证(外省市应提供予制构件、进市许可证)、混凝土28天强度测试报告、原材料合格证、测试报告(必要时对预制桩制作过程进行抽查)
3.商品桩外观质量应符合下表规定:钢筋混凝土予制桩的质量检验标准4.桩的堆放要求:①场地应平整坚实;②垫木应放在吊点同一横断面上,上下对齐;③堆放层数不宜超过4层

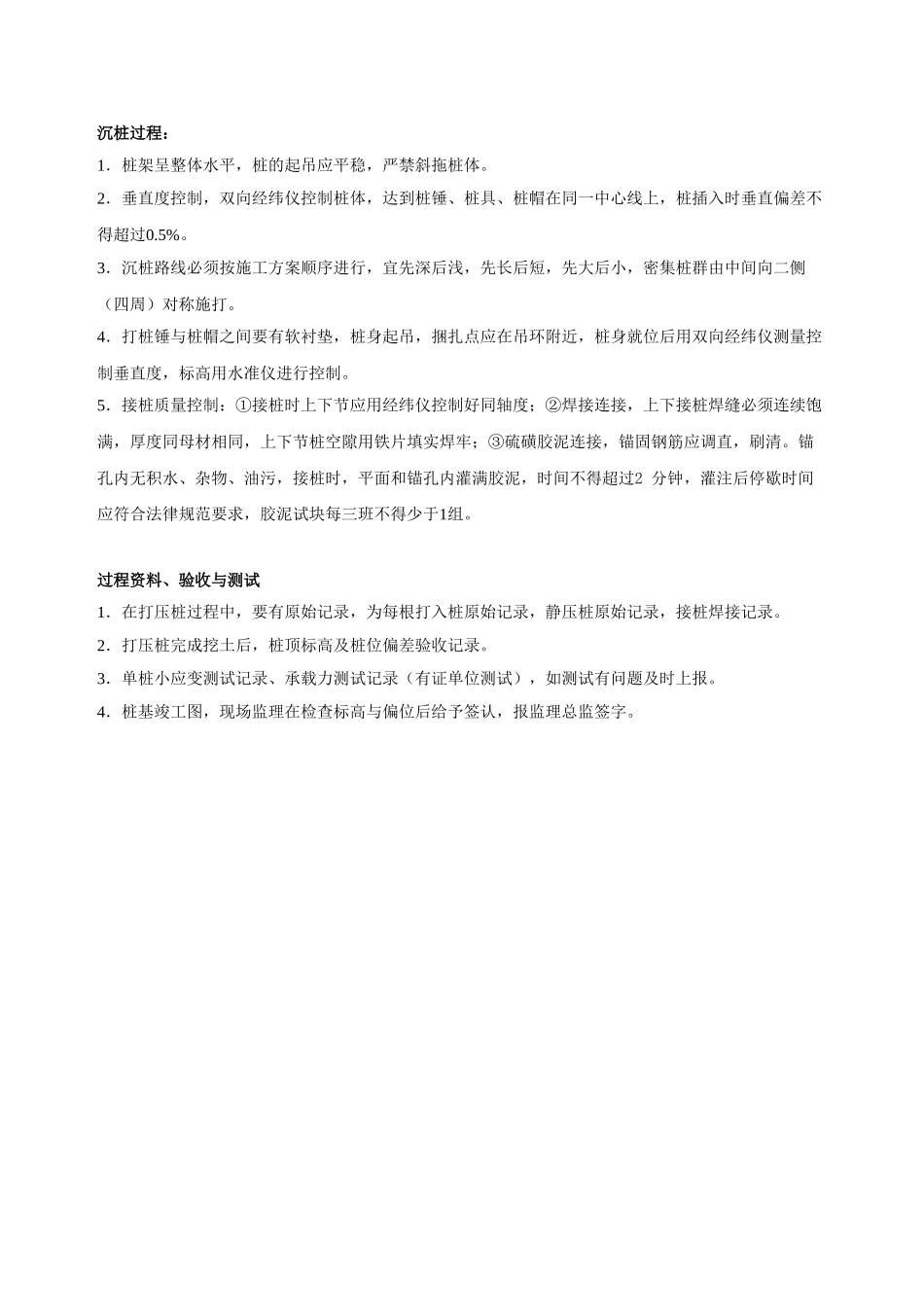

沉桩准备:1.施工现场应做到:①场地平整、压实,满足桩顶运作时地面承载
