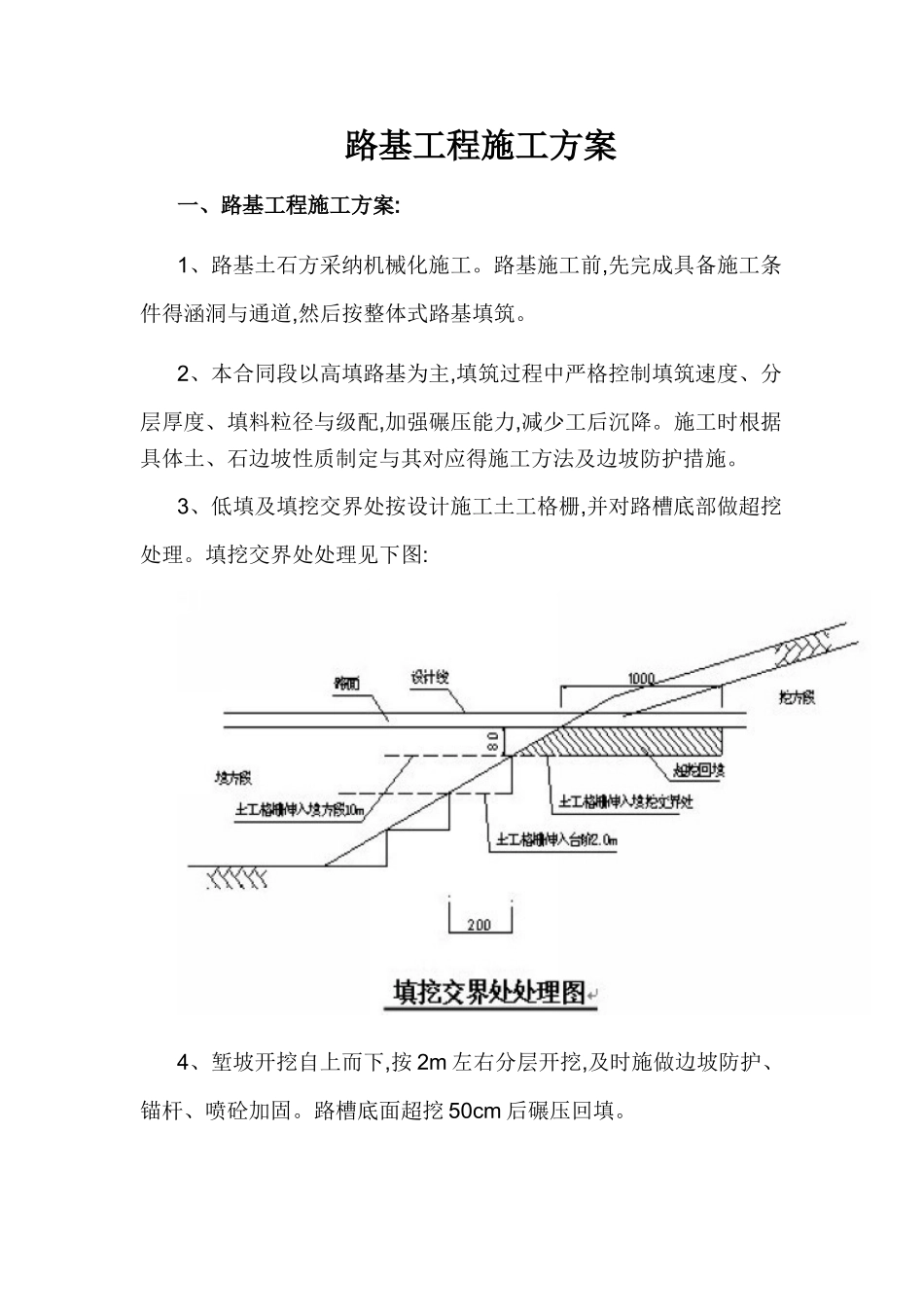

路基工程施工方案一、路基工程施工方案:1、路基土石方采纳机械化施工
路基施工前,先完成具备施工条件得涵洞与通道,然后按整体式路基填筑
2、本合同段以高填路基为主,填筑过程中严格控制填筑速度、分层厚度、填料粒径与级配,加强碾压能力,减少工后沉降
施工时根据具体土、石边坡性质制定与其对应得施工方法及边坡防护措施
3、低填及填挖交界处按设计施工土工格栅,并对路槽底部做超挖处理
填挖交界处处理见下图:4、堑坡开挖自上而下,按 2m 左右分层开挖,及时施做边坡防护、锚杆、喷砼加固
路槽底面超挖 50cm 后碾压回填

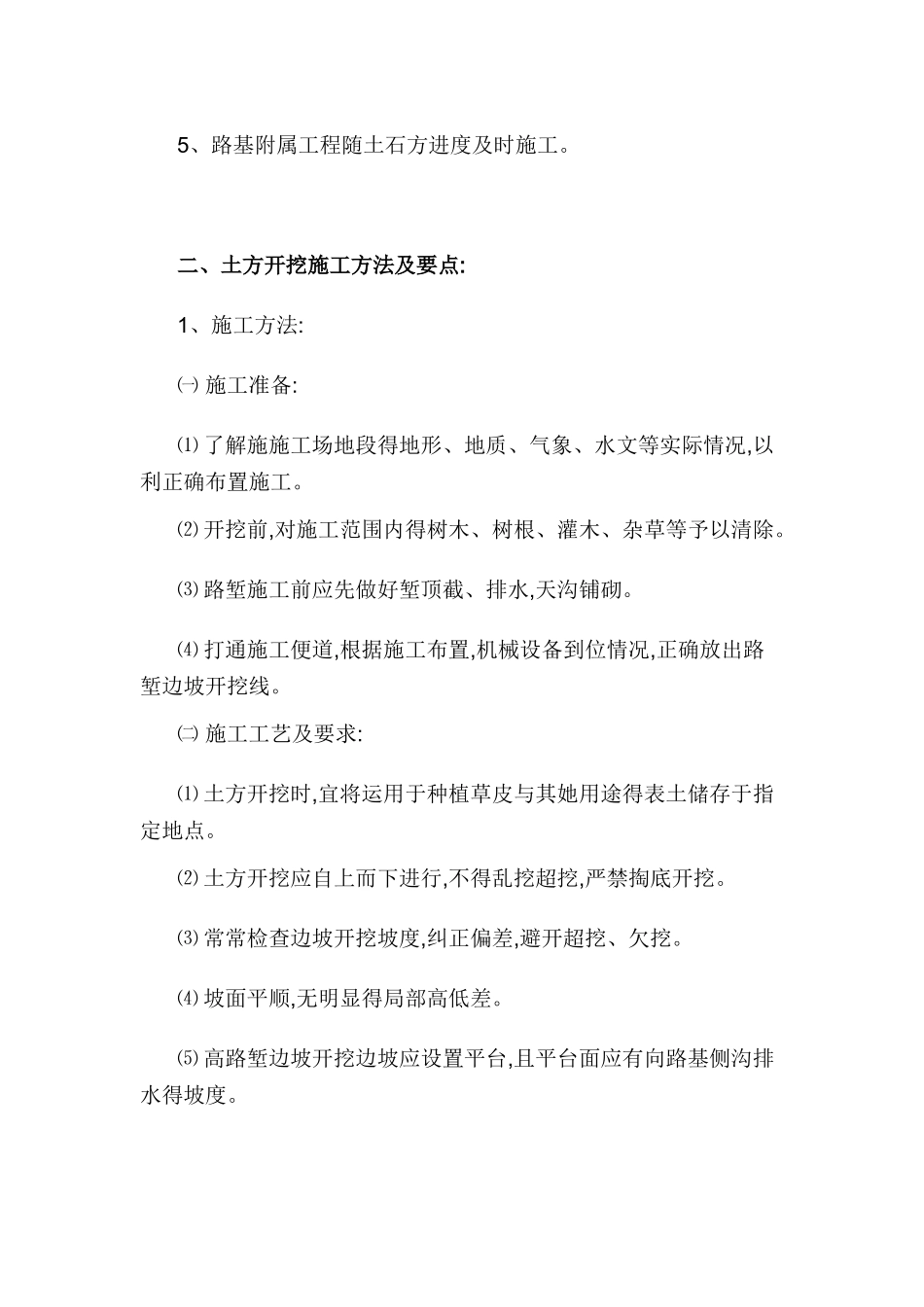

5、路基附属工程随土石方进度及时施工
二、土方开挖施工方法及要点:1、施工方法:㈠ 施工准备:⑴ 了解施施工场地段得地形、地质、气象、水文等实际情况,以利正确布置施工
⑵ 开挖前,对施工范围内得树木、树根、灌木、杂草等予以清除
⑶ 路堑施工前应先做好堑顶截、排水,天沟铺砌
⑷ 打通施工便道,根据施工布置,机械设备到位情况,正确放出路堑边坡开挖线
㈡ 施工工艺及要求:⑴ 土方开挖时,宜将运用于种植草皮与其她用途得表土储存于指定地点
⑵ 土方开挖应自上而下进行,不得乱挖超挖,严禁掏底开挖
⑶ 常常检查边坡开挖坡度,纠正偏差,避开超挖、欠挖
⑷ 坡面平顺,无明显得局部高低差
⑸ 高路堑边坡开挖边坡应设置平台,且平台面应有向路基侧沟排水得坡度

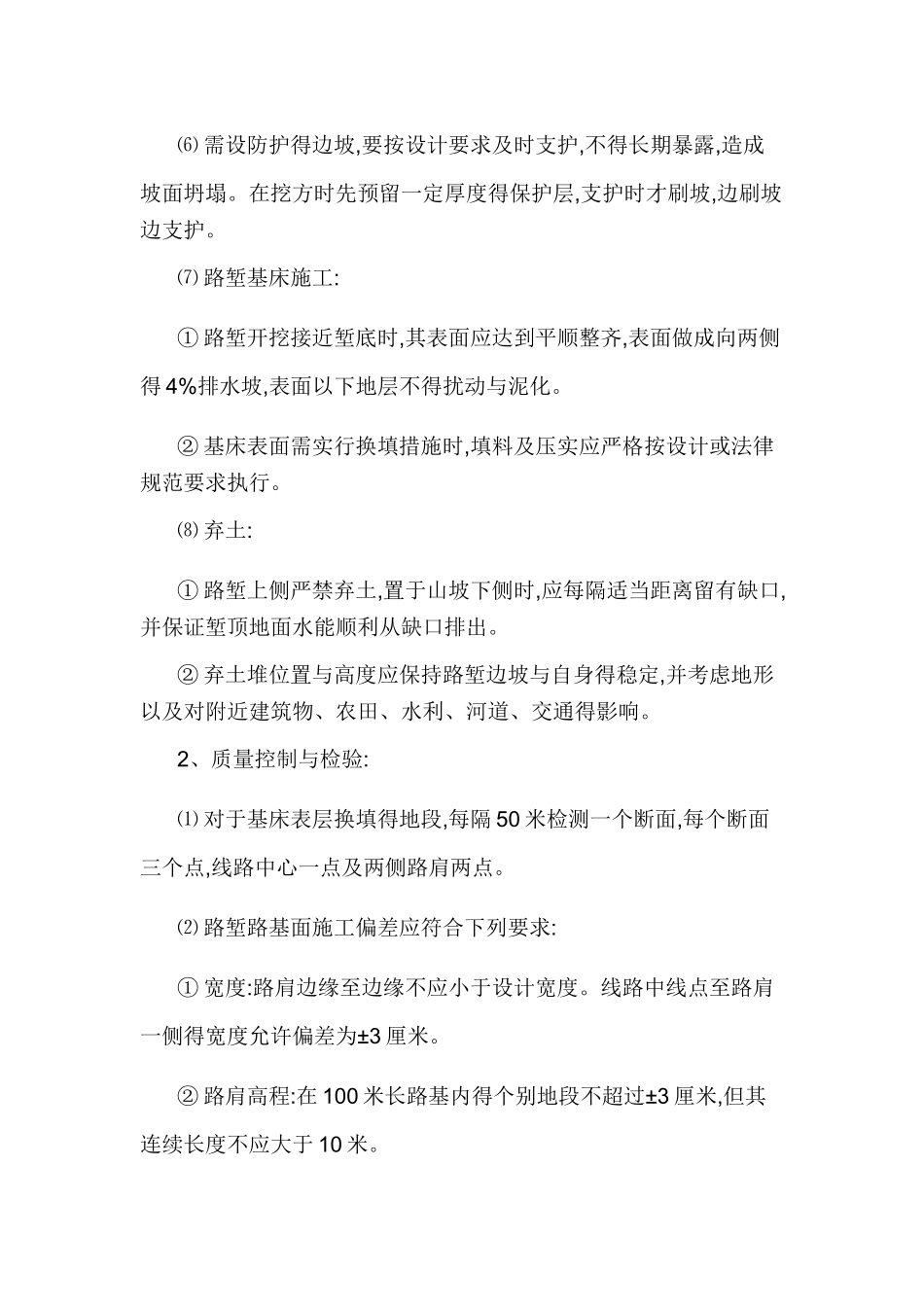

⑹ 需设防护得边坡,要按设计要求及时支护,不得长期暴露,造成坡面坍塌
在挖方时先预留一定厚度得保护层,支护时才刷坡,边刷坡边支护
⑺ 路堑基床施工:① 路堑开挖接近堑底时,其表面应达到平顺整齐,表面做成向两侧得 4%排水坡,表面以下地层不得扰动与泥化
② 基床表面需实行换填措施时,填料及压实应严格按设计或法律规范要求执行
⑻ 弃土:① 路堑上侧严禁弃土,置于山坡下侧时,应每隔适当距离留有缺口,并保证堑顶地面水能顺利从缺口排出
② 弃土堆位
