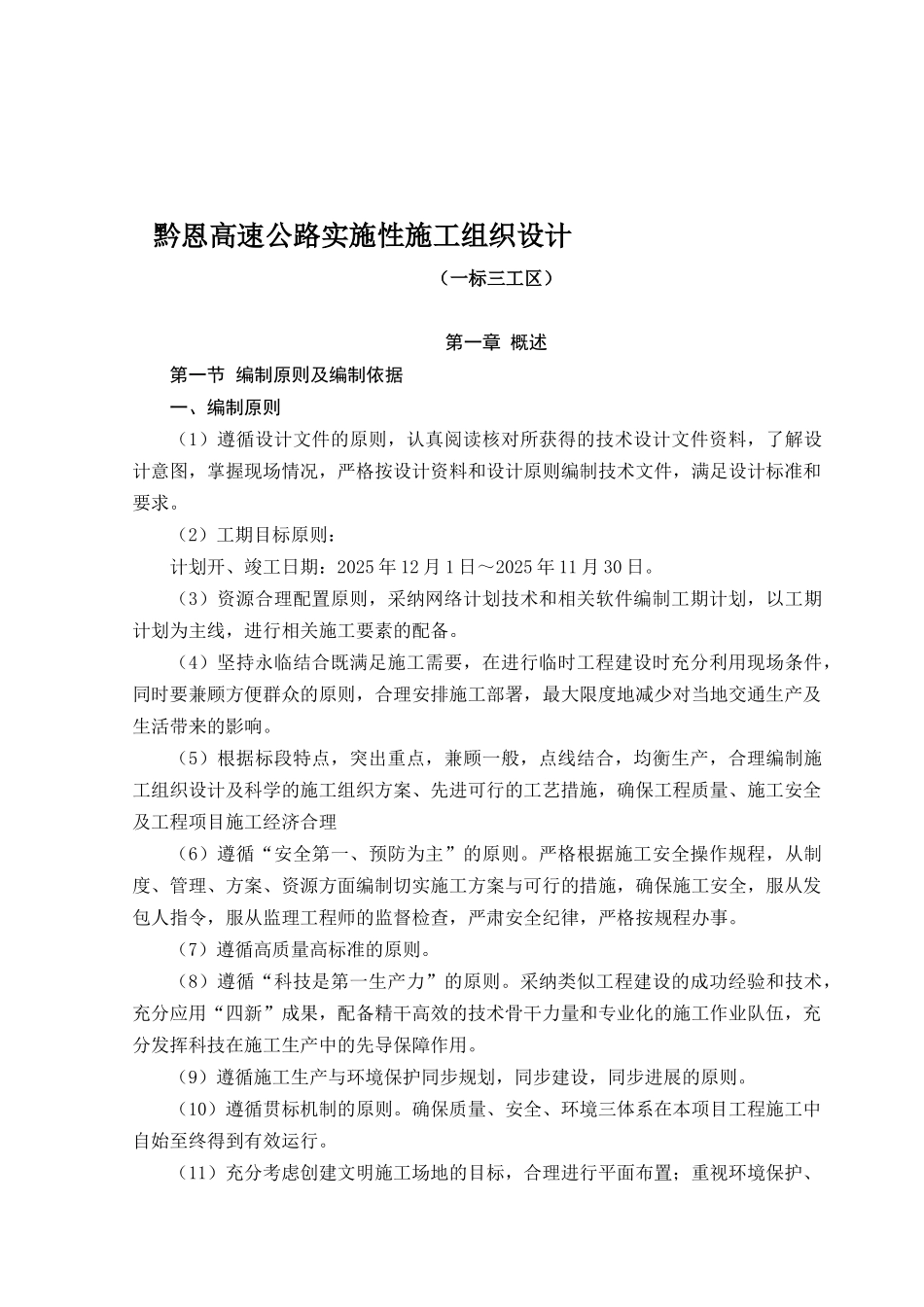

黔恩高速公路实施性施工组织设计(一标三工区)第一章 概述第一节 编制原则及编制依据一、编制原则(1)遵循设计文件的原则,认真阅读核对所获得的技术设计文件资料,了解设计意图,掌握现场情况,严格按设计资料和设计原则编制技术文件,满足设计标准和要求
(2)工期目标原则:计划开、竣工日期:2025 年 12 月 1 日~2025 年 11 月 30 日
(3)资源合理配置原则,采纳网络计划技术和相关软件编制工期计划,以工期计划为主线,进行相关施工要素的配备
(4)坚持永临结合既满足施工需要,在进行临时工程建设时充分利用现场条件,同时要兼顾方便群众的原则,合理安排施工部署,最大限度地减少对当地交通生产及生活带来的影响
(5)根据标段特点,突出重点,兼顾一般,点线结合,均衡生产,合理编制施工组织设计及科学的施工组织方案、先进可行的工艺措施,确保工程质量、施工安全及工程项目施工经济合理(6)遵循“安全第一、预防为主”的原则
严格根据施工安全操作规程,从制度、管理、方案、资源方面编制切实施工方案与可行的措施,确保施工安全,服从发包人指令,服从监理工程师的监督检查,严肃安全纪律,严格按规程办事
(7)遵循高质量高标准的原则
(8)遵循“科技是第一生产力”的原则
采纳类似工程建设的成功经验和技术,充分应用“四新”成果,配备精干高效的技术骨干力量和专业化的施工作业队伍,充分发挥科技在施工生产中的先导保障作用
(9)遵循施工生产与环境保护同步规划,同步建设,同步进展的原则
(10)遵循贯标机制的原则
确保质量、安全、环境三体系在本项目工程施工中自始至终得到有效运行
(11)充分考虑创建文明施工场地的目标,合理进行平面布置;重视环境保护、水土保持和文物保护工作,编制可行的文明施工措施

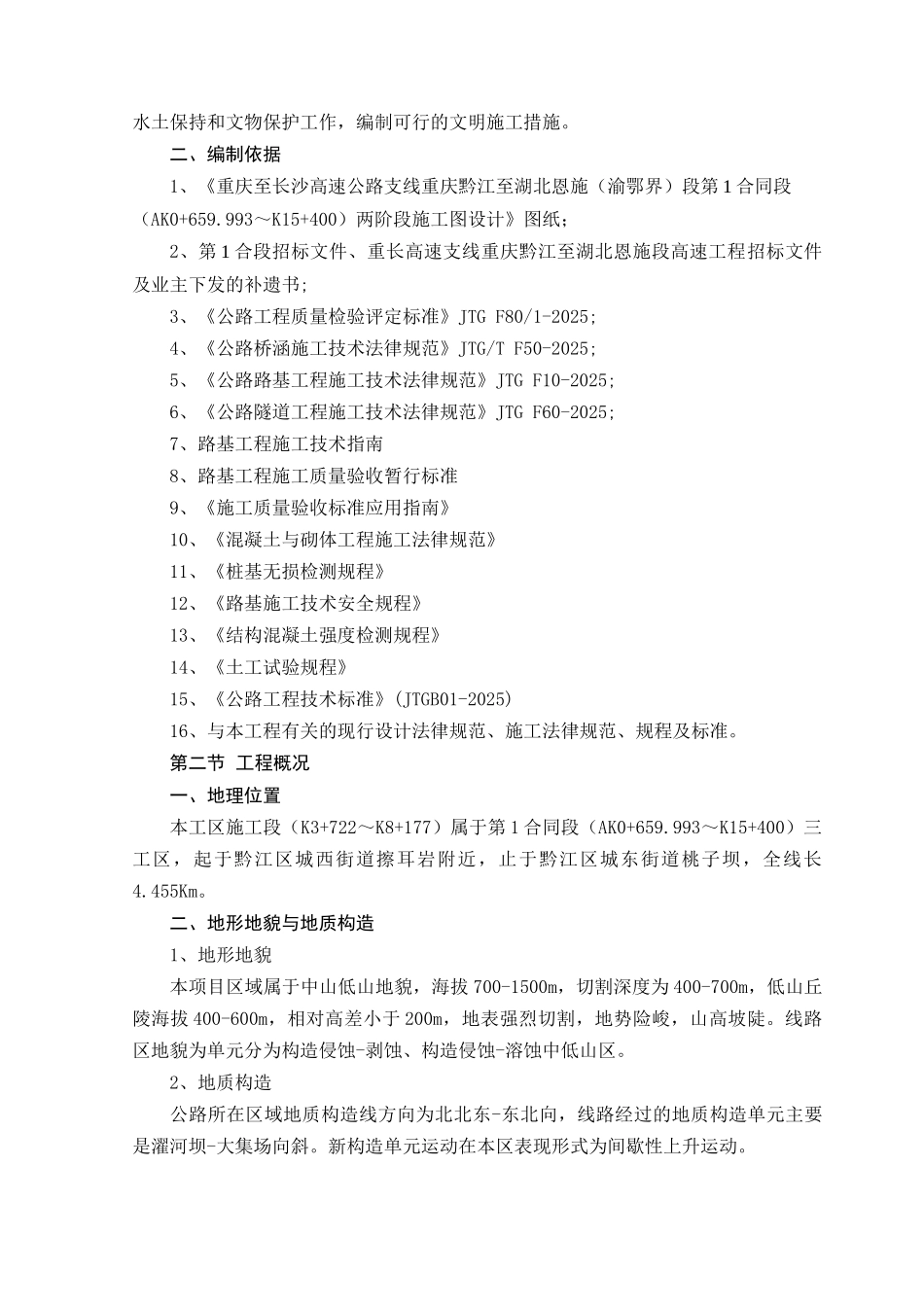

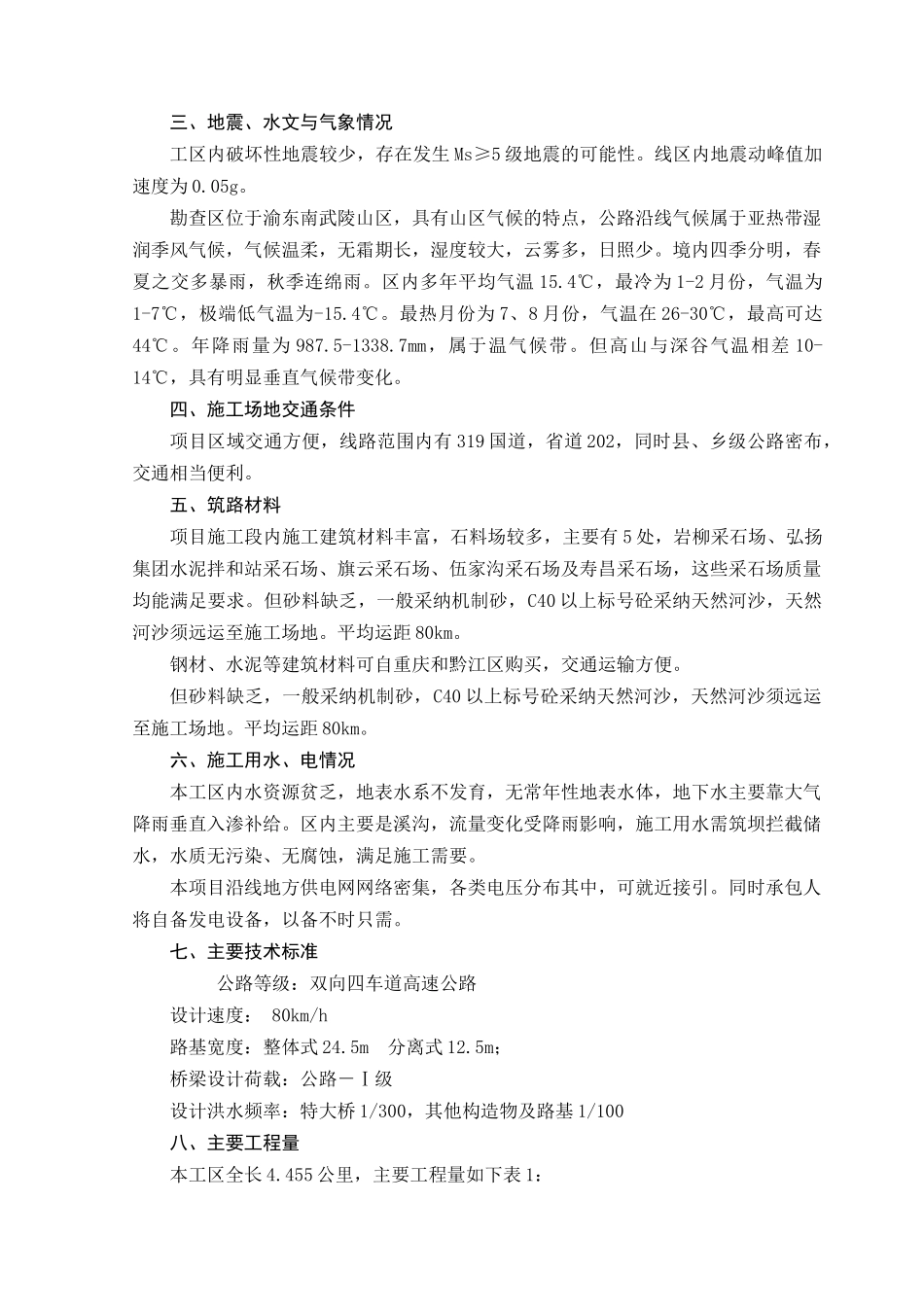

二、编制依据1、《重庆至长沙高速公路支线重庆黔江至湖北恩施(渝鄂界)段第 1 合同段(AK0+659
993~K1
