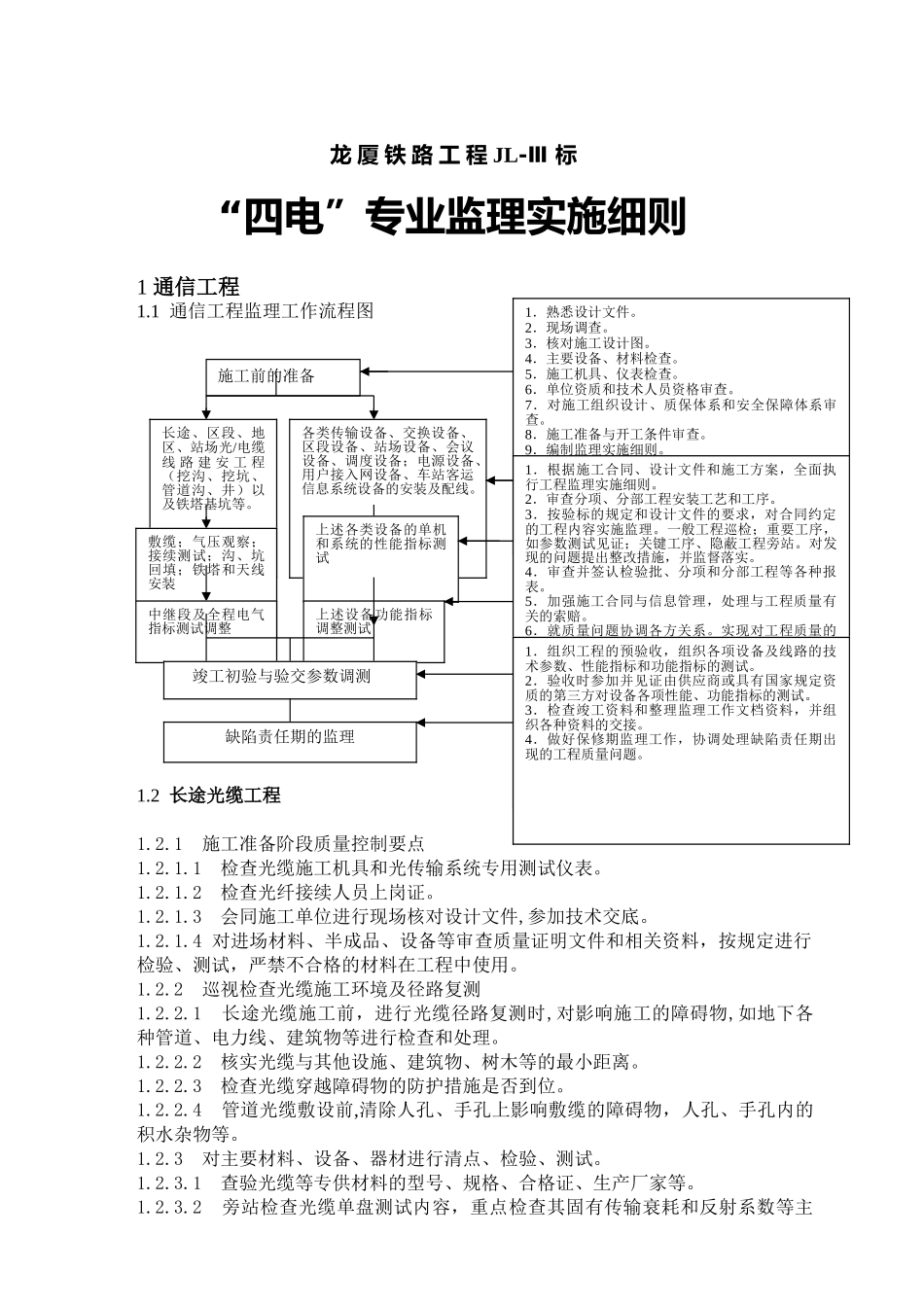

龙 厦 铁 路 工 程 JL-Ⅲ 标“四电”专业监理实施细则1 通信工程1
1 通信工程监理工作流程图 1
2 长途光缆工程1
1 施工准备阶段质量控制要点1
1 检查光缆施工机具和光传输系统专用测试仪表
2 检查光纤接续人员上岗证
3 会同施工单位进行现场核对设计文件,参加技术交底
4 对进场材料、半成品、设备等审查质量证明文件和相关资料,按规定进行检验、测试,严禁不合格的材料在工程中使用
2巡视检查光缆施工环境及径路复测1
1 长途光缆施工前,进行光缆径路复测时,对影响施工的障碍物,如地下各种管道、电力线、建筑物等进行检查和处理
2 核实光缆与其他设施、建筑物、树木等的最小距离
3 检查光缆穿越障碍物的防护措施是否到位
4 管道光缆敷设前,清除人孔、手孔上影响敷缆的障碍物,人孔、手孔内的积水杂物等
3 对主要材料、设备、器材进行清点、检验、测试
1 查验光缆等专供材料的型号、规格、合格证、生产厂家等
2 旁站检查光缆单盘测试内容,重点检查其固有传输衰耗和反射系数等主施工前的准备1.熟悉设计文件
2.现场调查
3.核对施工设计图
4.主要设备、材料检查
5.施工机具、仪表检查
6.单位资质和技术人员资格审查
7.对施工组织设计、质保体系和安全保障体系审查
8.施工准备与开工条件审查
9.编制监理实施细则
10.审查开工报告和签发开工令
各类传输设备、交换设备、区段设备、站场设备、会议设备、调度设备;电源设备、用户接入网设备、车站客运信息系统设备的安装及配线
长途、区段、地区、站场光/电缆线 路 建 安 工 程(挖沟、挖坑、管道沟、井)以及铁塔基坑等
敷缆;气压观察;接续测试;沟、坑回填;铁塔和天线安装上述各类设备的单机和系统的性能指标测试1.
