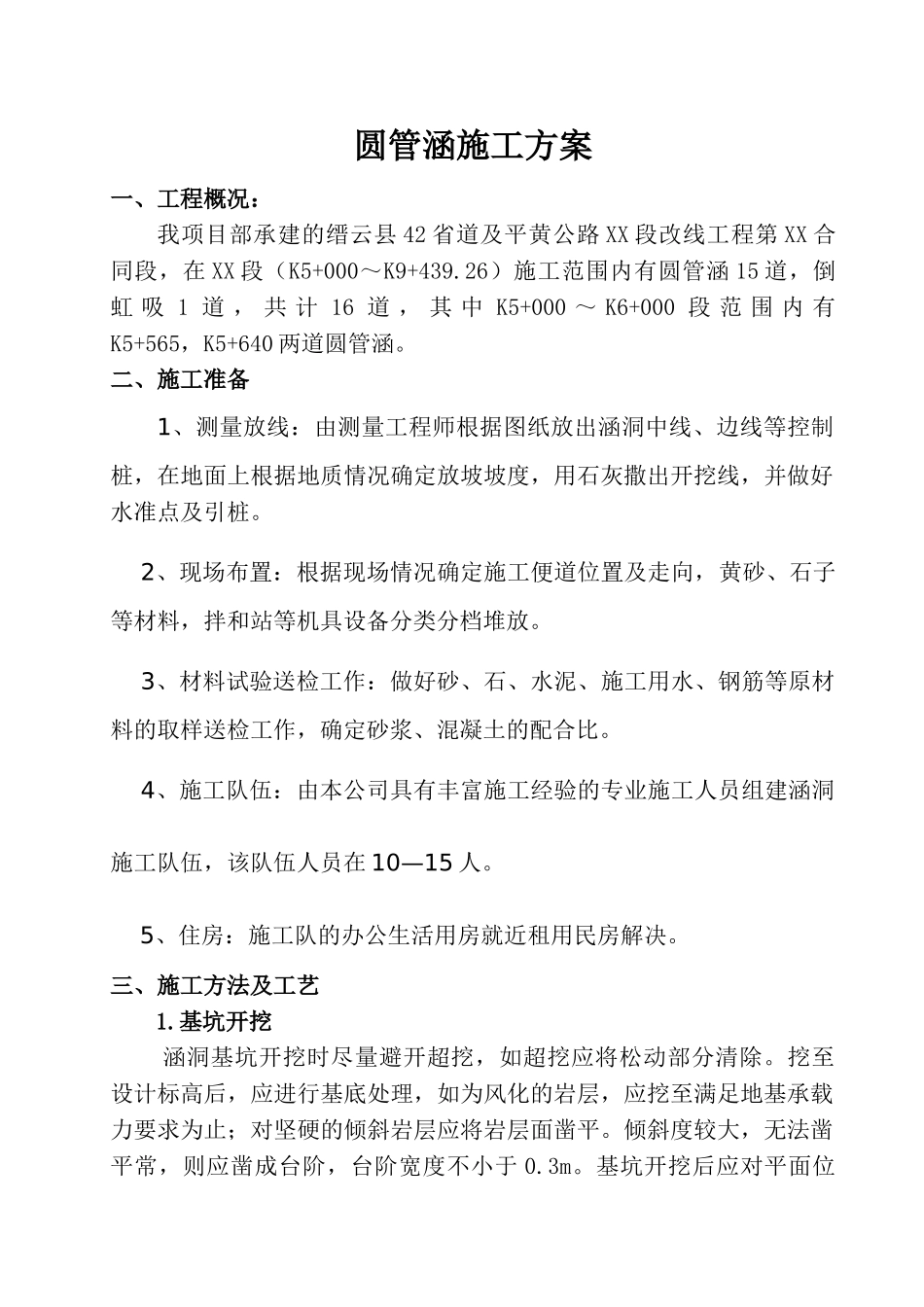

圆管涵施工方案一、工程概况:我项目部承建的缙云县 42 省道及平黄公路 XX 段改线工程第 XX 合同段,在 XX 段(K5+000~K9+439
26)施工范围内有圆管涵 15 道,倒虹 吸 1 道 , 共 计 16 道 , 其 中 K5+000 ~ K6+000 段 范 围 内 有K5+565,K5+640 两道圆管涵
二、施工准备1、测量放线:由测量工程师根据图纸放出涵洞中线、边线等控制桩,在地面上根据地质情况确定放坡坡度,用石灰撒出开挖线,并做好水准点及引桩
2、现场布置:根据现场情况确定施工便道位置及走向,黄砂、石子等材料,拌和站等机具设备分类分档堆放
3、材料试验送检工作:做好砂、石、水泥、施工用水、钢筋等原材料的取样送检工作,确定砂浆、混凝土的配合比
4、施工队伍:由本公司具有丰富施工经验的专业施工人员组建涵洞施工队伍,该队伍人员在 10—15 人
5、住房:施工队的办公生活用房就近租用民房解决
三、施工方法及工艺1
基坑开挖涵洞基坑开挖时尽量避开超挖,如超挖应将松动部分清除
挖至设计标高后,应进行基底处理,如为风化的岩层,应挖至满足地基承载力要求为止;对坚硬的倾斜岩层应将岩层面凿平
倾斜度较大,无法凿平常,则应凿成台阶,台阶宽度不小于 0
基坑开挖后应对平面位置、尺寸大小、基底标高等进行检测,核对基底地质情况和承载力是否与设计相符
对地质复杂的地基,一般采纳触探或钻探取样做土工试验的方法确定地基承载力

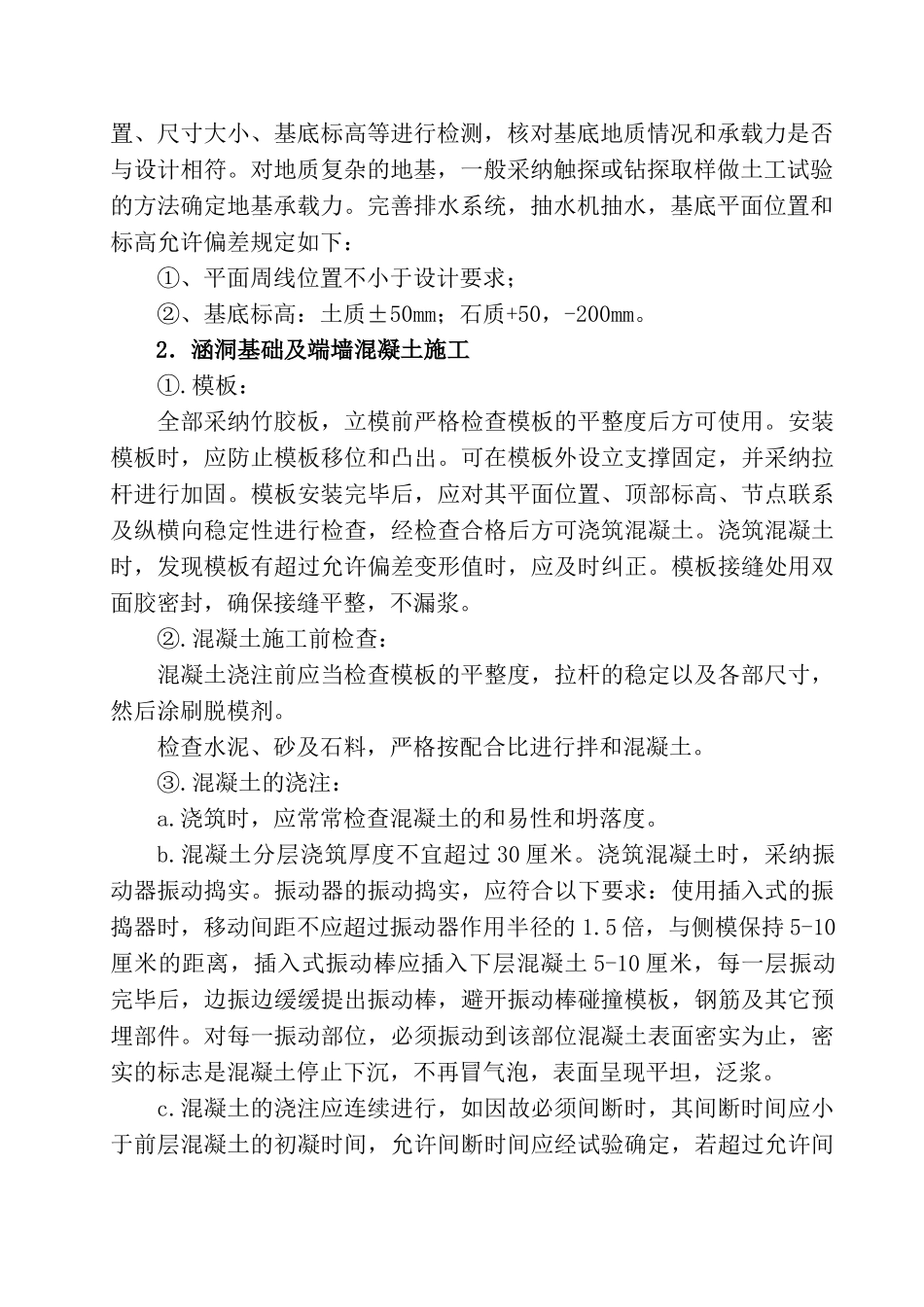

完善排水系统,抽水机抽水,基底平面位置和标高允许偏差规定如下:①、平面周线位置不小于设计要求;②、基底标高:土质±50mm;石质+50,-200mm
2.涵洞基础及端墙混凝土施工①
模板:全部采纳竹胶板,立模前严格检查模板的平整度后方可使用
安装模板时,应防止模板移位和凸出
可在模板外设立支撑固定,并采纳拉杆进行加固

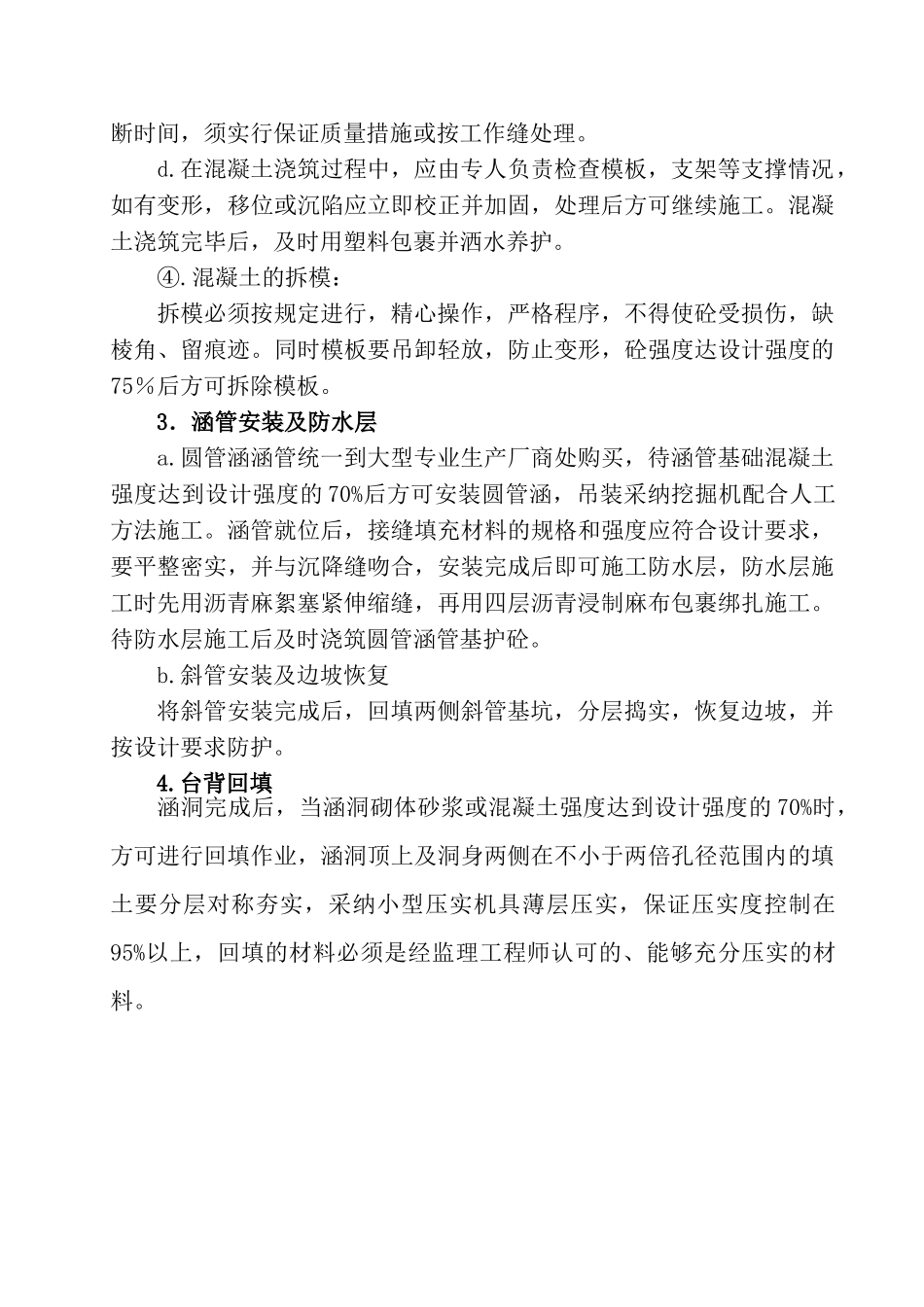

模板安装完毕后,应对其平面位
