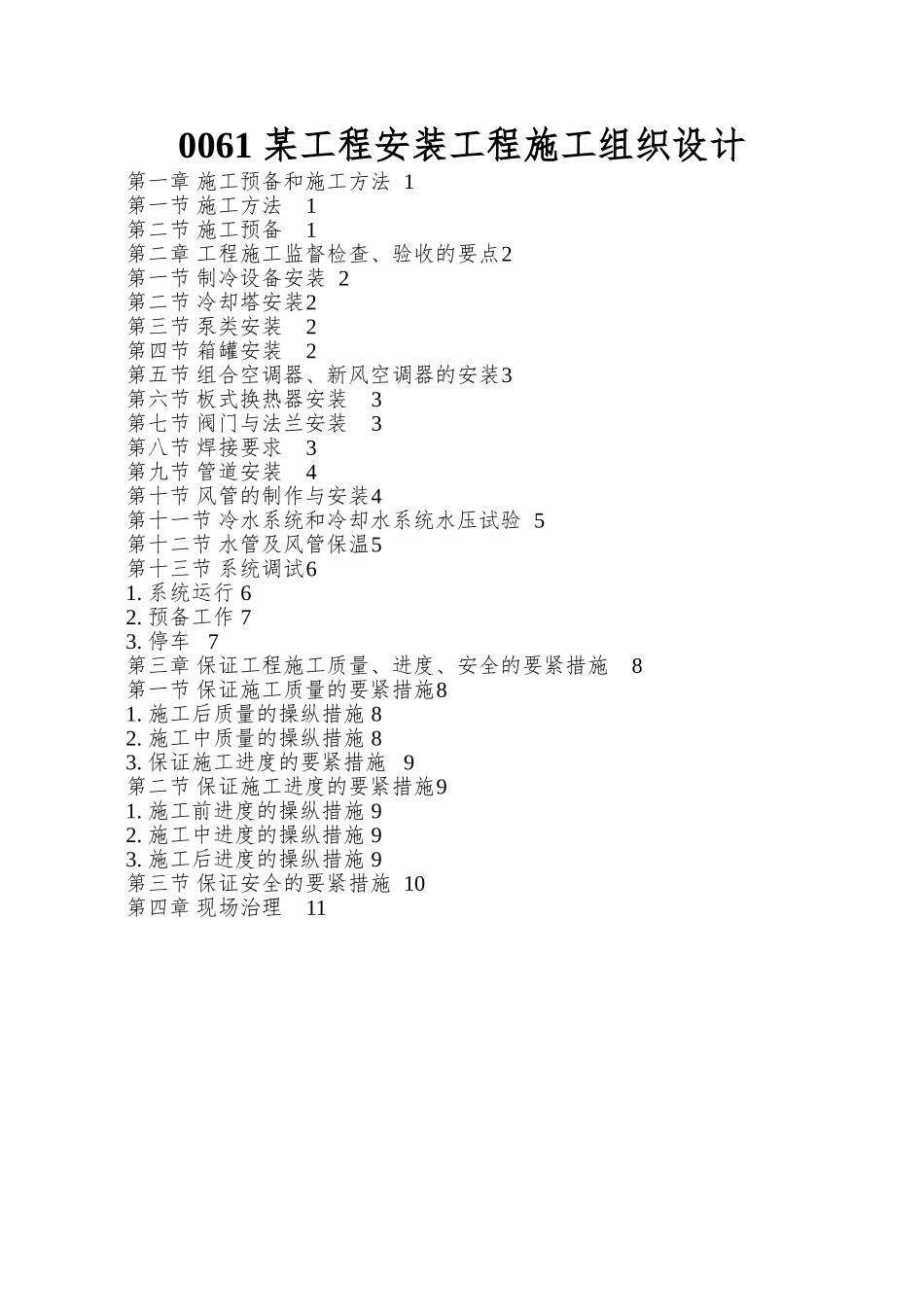

0061 某工程安装工程施工组织设计第一章 施工预备和施工方法 1第一节 施工方法1第二节 施工预备1第二章 工程施工监督检查、验收的要点2第一节 制冷设备安装 2第二节 冷却塔安装2第三节 泵类安装2第四节 箱罐安装2第五节 组合空调器、新风空调器的安装3第六节 板式换热器安装3第七节 阀门与法兰安装3第八节 焊接要求3第九节 管道安装4第十节 风管的制作与安装4第十一节 冷水系统和冷却水系统水压试验 5第十二节 水管及风管保温5第十三节 系统调试61
系统运行 62
预备工作 73
停车 7第三章 保证工程施工质量、进度、安全的要紧措施8第一节 保证施工质量的要紧措施81
施工后质量的操纵措施 82
施工中质量的操纵措施 83
保证施工进度的要紧措施 9第二节 保证施工进度的要紧措施91
施工前进度的操纵措施 92
施工中进度的操纵措施 93

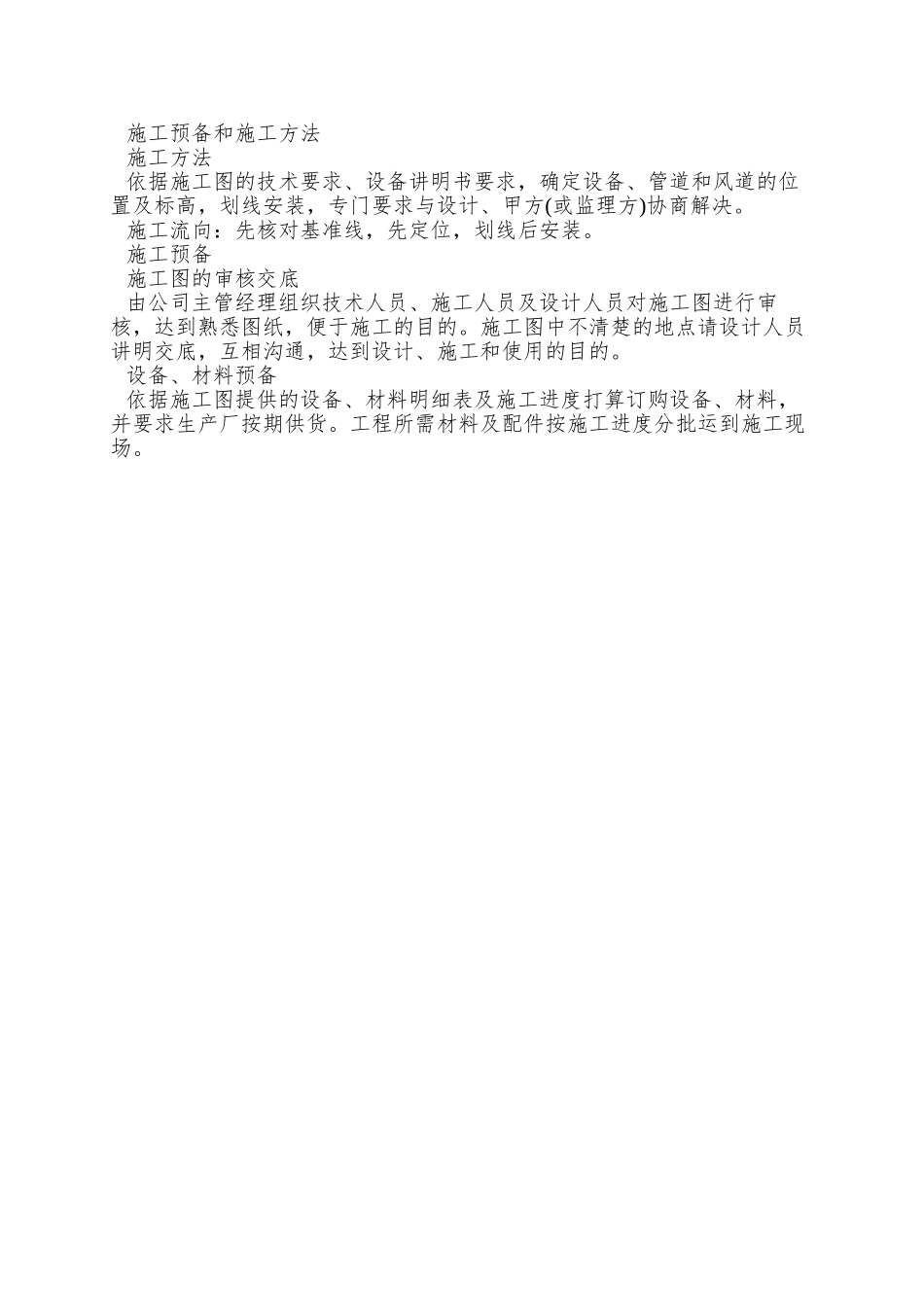

施工后进度的操纵措施 9第三节 保证安全的要紧措施 10第四章 现场治理11施工预备和施工方法施工方法依据施工图的技术要求、设备讲明书要求,确定设备、管道和风道的位置及标高,划线安装,专门要求与设计、甲方(或监理方)协商解决
施工流向:先核对基准线,先定位,划线后安装
施工预备施工图的审核交底由公司主管经理组织技术人员、施工人员及设计人员对施工图进行审核,达到熟悉图纸,便于施工的目的
施工图中不清楚的地点请设计人员讲明交底,互相沟通,达到设计、施工和使用的目的
设备、材料预备依据施工图提供的设备、材料明细表及施工进度打算订购设备、材料,并要求生产厂按期供货
工程所需材料及配件按施工进度分批运到施工现场

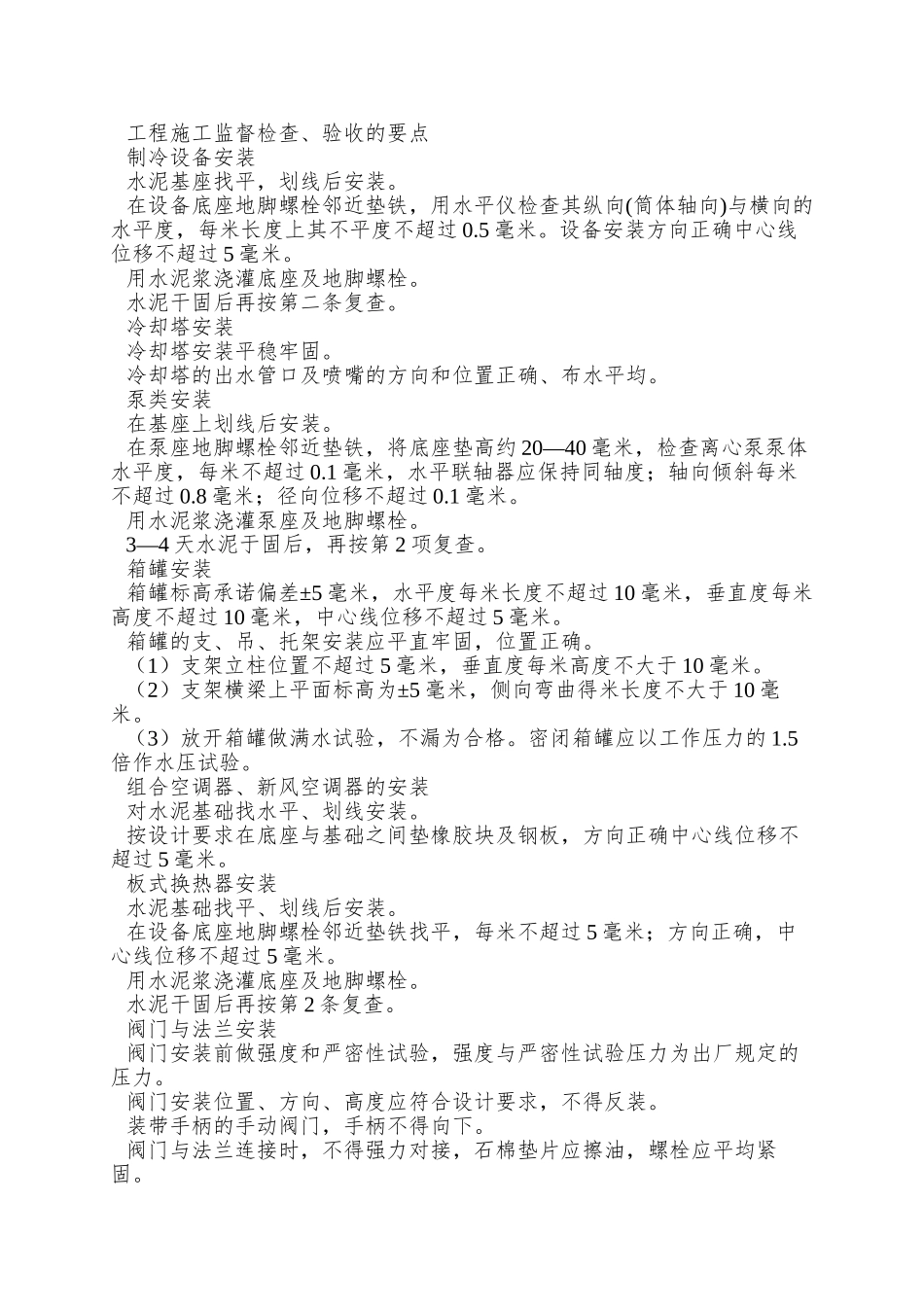

工程施工监督检查、验收的要点制冷设备安装水泥基座找平,划线后安装
在设备底座地脚螺栓邻近垫铁,用水平仪检查其纵向(筒体轴向)与横向的水平度,每米长度上其不平度不超过 0
设备安装方向正确中心线位移不超过
