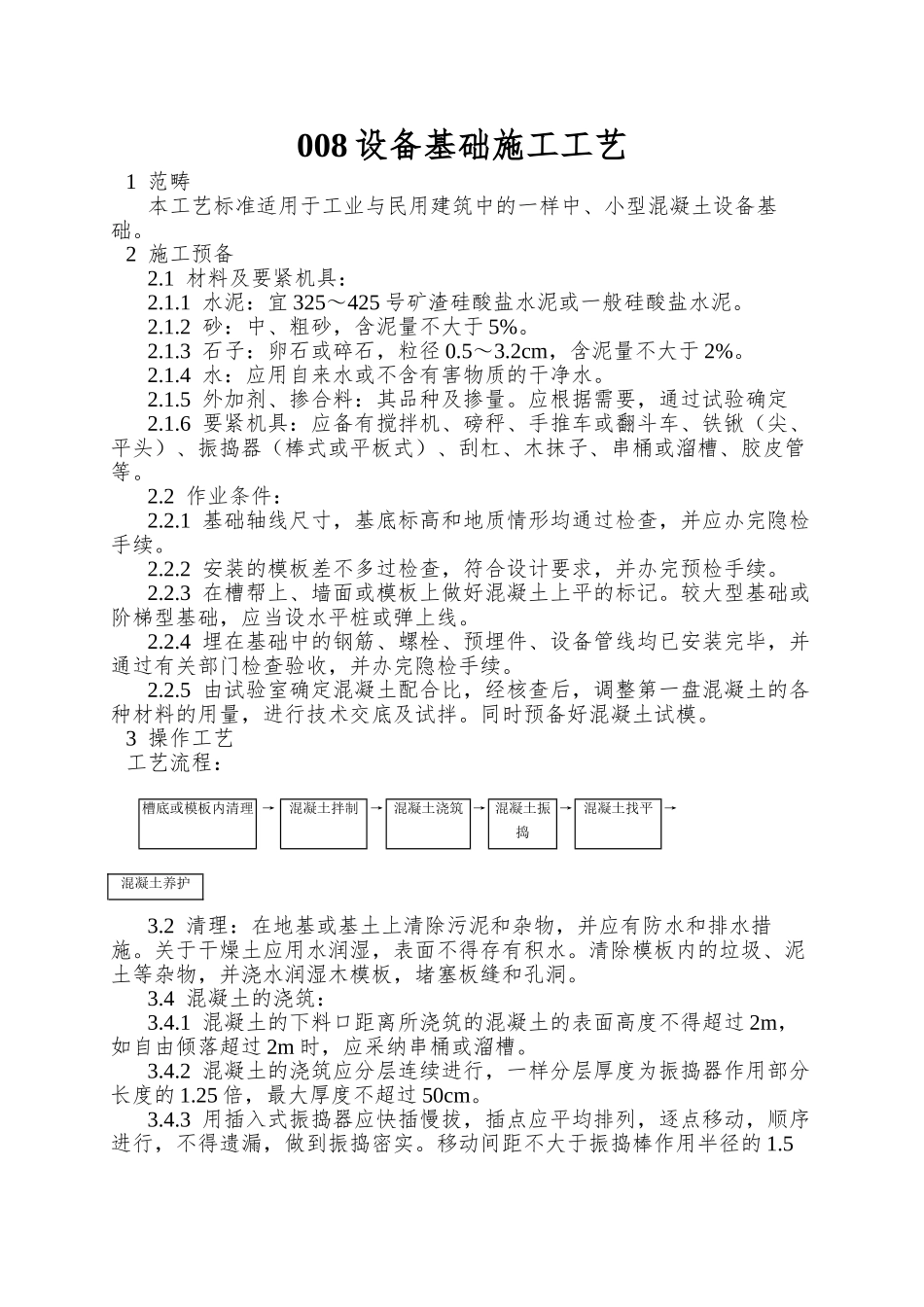

008 设备基础施工工艺1 范畴 本工艺标准适用于工业与民用建筑中的一样中、小型混凝土设备基础
2 施工预备 2
1 材料及要紧机具: 2
1 水泥:宜 325~425 号矿渣硅酸盐水泥或一般硅酸盐水泥
2 砂:中、粗砂,含泥量不大于 5%
3 石子:卵石或碎石,粒径 0
2cm,含泥量不大于 2%
4 水:应用自来水或不含有害物质的干净水
5 外加剂、掺合料:其品种及掺量
应根据需要,通过试验确定 2
6 要紧机具:应备有搅拌机、磅秤、手推车或翻斗车、铁锹(尖、平头)、振捣器(棒式或平板式)、刮杠、木抹子、串桶或溜槽、胶皮管等
2 作业条件: 2
1 基础轴线尺寸,基底标高和地质情形均通过检查,并应办完隐检手续
2 安装的模板差不多过检查,符合设计要求,并办完预检手续
3 在槽帮上、墙面或模板上做好混凝土上平的标记
较大型基础或阶梯型基础,应当设水平桩或弹上线
4 埋在基础中的钢筋、螺栓、预埋件、设备管线均已安装完毕,并通过有关部门检查验收,并办完隐检手续
5 由试验室确定混凝土配合比,经核查后,调整第一盘混凝土的各种材料的用量,进行技术交底及试拌
同时预备好混凝土试模

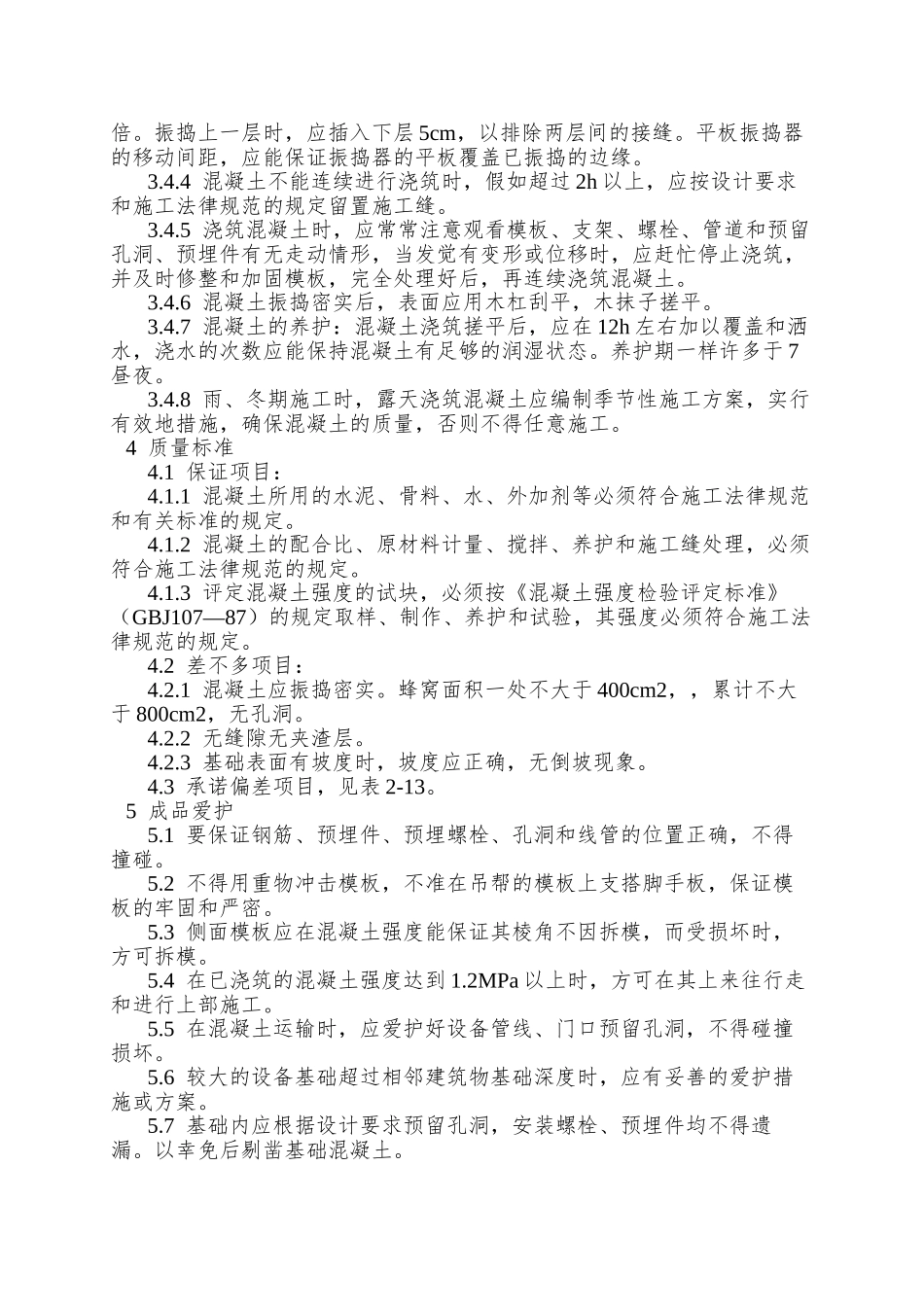

3 操作工艺 工艺流程:槽底或模板内清理 →混凝土拌制 → 混凝土浇筑 → 混凝土振捣→ 混凝土找平 →混凝土养护 3
2 清理:在地基或基土上清除污泥和杂物,并应有防水和排水措施
关于干燥土应用水润湿,表面不得存有积水
清除模板内的垃圾、泥土等杂物,并浇水润湿木模板,堵塞板缝和孔洞
4 混凝土的浇筑: 3
1 混凝土的下料口距离所浇筑的混凝土的表面高度不得超过 2m,如自由倾落超过 2m 时,应采纳串桶或溜槽
2 混凝土的浇筑应分层连续进行,一样分层厚度为振捣器作用部分长度的 1
