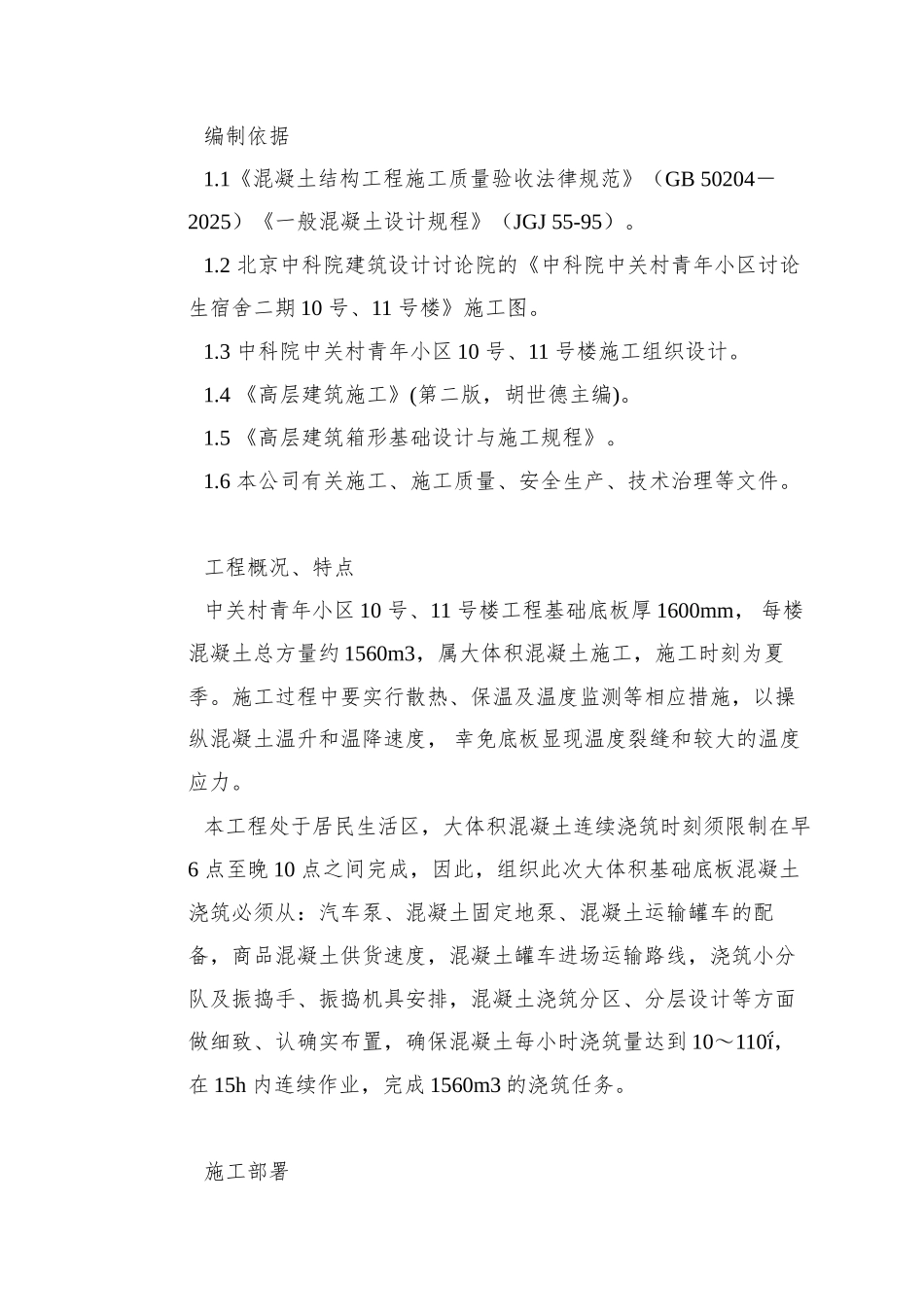

0096 中关村青年小区 10 号、11 号楼底板大体积混凝土施工方案第一章 编制依据2第二章 工程概况、特点2第三章 施工部署3第四章 施工预备6第五章 混凝土拌制、供货7第六章 混凝土运输9第七章 混凝土浇筑10第八章 混凝土养护17第九章 试块留置18第十章 泵送作业19第十一章 大体积混凝土温度裂缝操纵验算及测温 21第十二章 质量保证29第十三章 安全文明施工32编制依据1
1《混凝土结构工程施工质量验收法律规范》(GB 50204-2025)《一般混凝土设计规程》(JGJ 55-95)
2 北京中科院建筑设计讨论院的《中科院中关村青年小区讨论生宿舍二期 10 号、11 号楼》施工图
3 中科院中关村青年小区 10 号、11 号楼施工组织设计
4 《高层建筑施工》(第二版,胡世德主编)
5 《高层建筑箱形基础设计与施工规程》
6 本公司有关施工、施工质量、安全生产、技术治理等文件
工程概况、特点中关村青年小区 10 号、11 号楼工程基础底板厚 1600mm, 每楼混凝土总方量约 1560m3,属大体积混凝土施工,施工时刻为夏季
施工过程中要实行散热、保温及温度监测等相应措施,以操纵混凝土温升和温降速度, 幸免底板显现温度裂缝和较大的温度应力
本工程处于居民生活区,大体积混凝土连续浇筑时刻须限制在早6 点至晚 10 点之间完成,因此,组织此次大体积基础底板混凝土浇筑必须从:汽车泵、混凝土固定地泵、混凝土运输罐车的配备,商品混凝土供货速度,混凝土罐车进场运输路线,浇筑小分队及振捣手、振捣机具安排,混凝土浇筑分区、分层设计等方面做细致、认确实布置,确保混凝土每小时浇筑量达到 10~110,在 15h 内连续作业,完成 1560m3 的浇筑任务

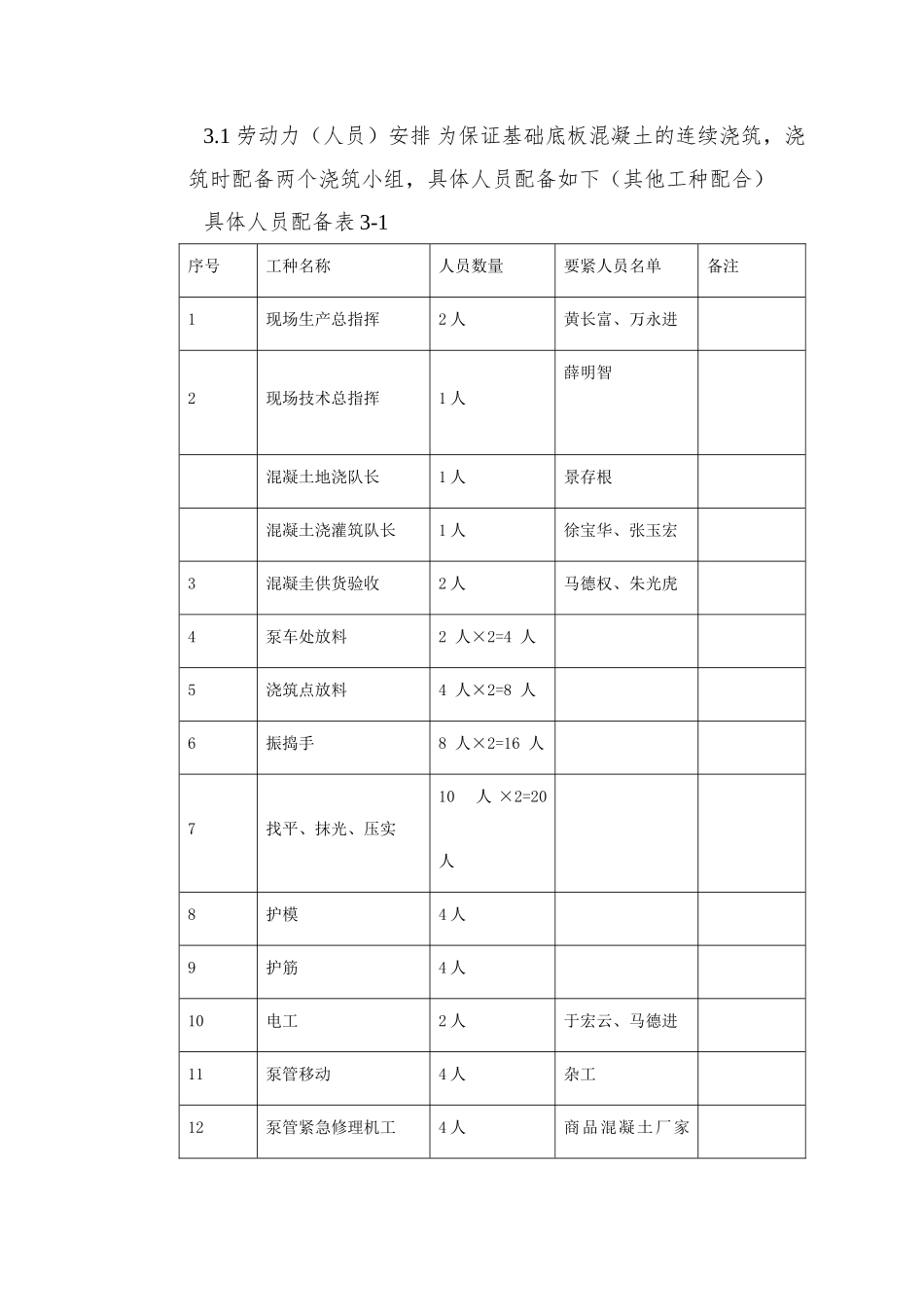

1 劳动力(人员)安排 为保证基础底板混凝土的连续浇筑,浇筑时配备两个浇筑小组,
