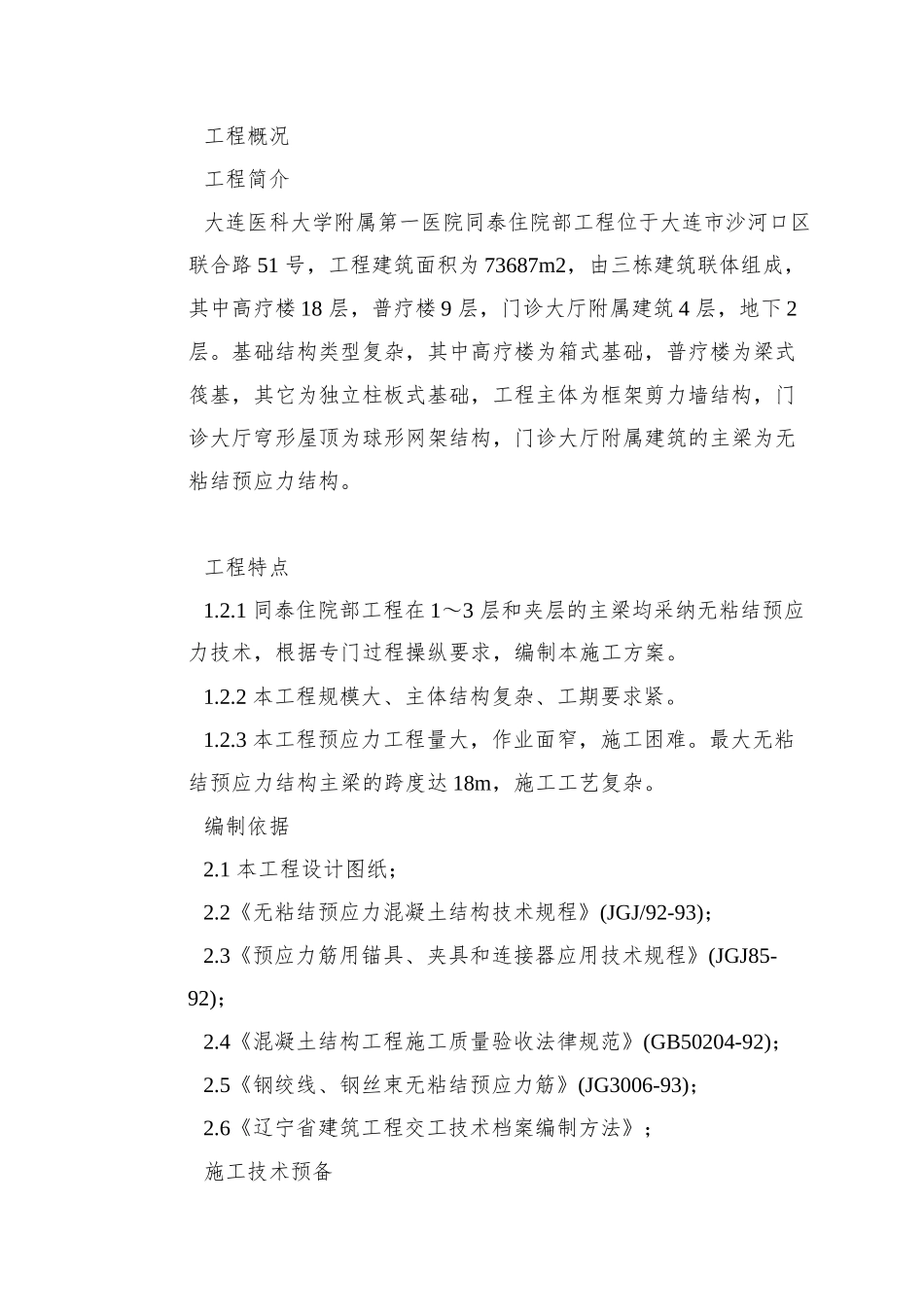

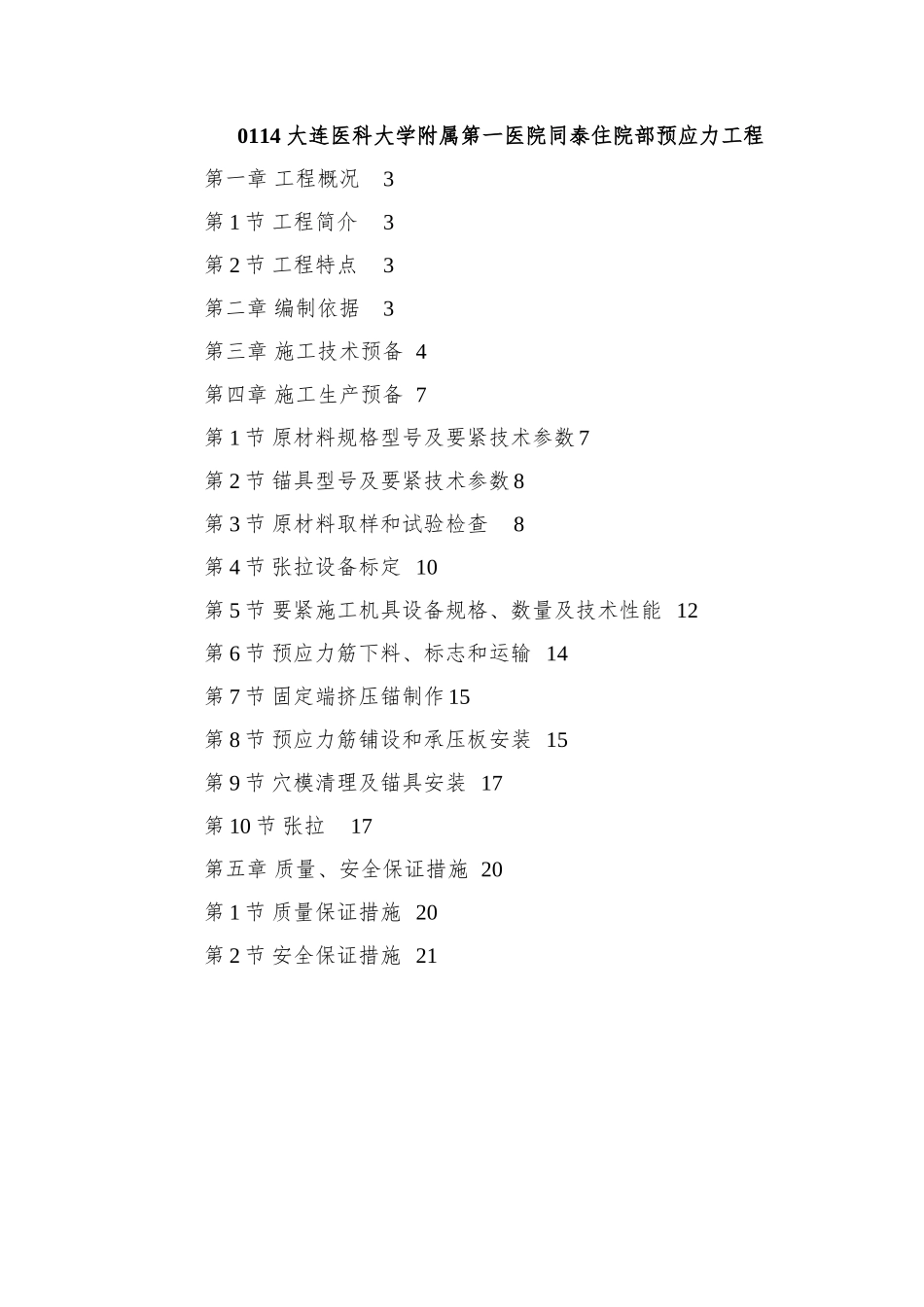

0114 大连医科大学附属第一医院同泰住院部预应力工程第一章 工程概况3第 1 节 工程简介3第 2 节 工程特点3第二章 编制依据3第三章 施工技术预备 4第四章 施工生产预备 7第 1 节 原材料规格型号及要紧技术参数 7第 2 节 锚具型号及要紧技术参数 8第 3 节 原材料取样和试验检查8第 4 节 张拉设备标定 10第 5 节 要紧施工机具设备规格、数量及技术性能 12第 6 节 预应力筋下料、标志和运输 14第 7 节 固定端挤压锚制作 15第 8 节 预应力筋铺设和承压板安装 15第 9 节 穴模清理及锚具安装 17第 10 节 张拉17第五章 质量、安全保证措施 20第 1 节 质量保证措施 20第 2 节 安全保证措施 21工程概况工程简介大连医科大学附属第一医院同泰住院部工程位于大连市沙河口区联合路 51 号,工程建筑面积为 73687m2,由三栋建筑联体组成,其中高疗楼 18 层,普疗楼 9 层,门诊大厅附属建筑 4 层,地下 2 层。基础结构类型复杂,其中高疗楼为箱式基础,普疗楼为梁式筏基,其它为独立柱板式基础,工程主体为框架剪力墙结构,门诊大厅穹形屋顶为球形网架结构,门诊大厅附属建筑的主梁为无粘结预应力结构。工程特点1.2.1 同泰住院部工程在 1~3 层和夹层的主梁均采纳无粘结预应力技术,根据专门过程操纵要求,编制本施工方案。 1.2.2 本工程规模大、主体结构复杂、工期要求紧。 1.2.3 本工程预应力工程量大,作业面窄,施工困难。最大无粘结预应力结构主梁的跨度达 18m,施工工艺复杂。编制依据2.1 本工程设计图纸;2.2《无粘结预应力混凝土结构技术规程》(JGJ/92-93); 2.3《预应力筋用锚具、夹具和连接器应用技术规程》(JGJ85-92); 2.4《混凝土结构工程施工质量验收法律规范》(GB50204-92); 2.5《钢绞线、钢丝束无粘结预应力筋》(JG3006-93); 2.6《辽宁省建筑工程交工技术档案编制方法》;施工技术预备3.1 根据设计图和图纸会审的意见,修改施工方案,绘制预应力结构节点构造详图。3.2 用于施工正式施工方案报送有关单位审定。 3.3 按审定批准的施工方案核对施工材料,确定现场治理人员名单,落实企业内部工程项目承包责任指标。 3.4 召集施工现场治理人员、班组长针对本工程特点进行技术、安全交底。 3.5 对施工人员进行安全文明生产教育、施工场地规章制度教育,重点强调安全生产教育。 3.6 经会审通过的施工方案在施工过程中,除原会审单位共同认定确需调整...
