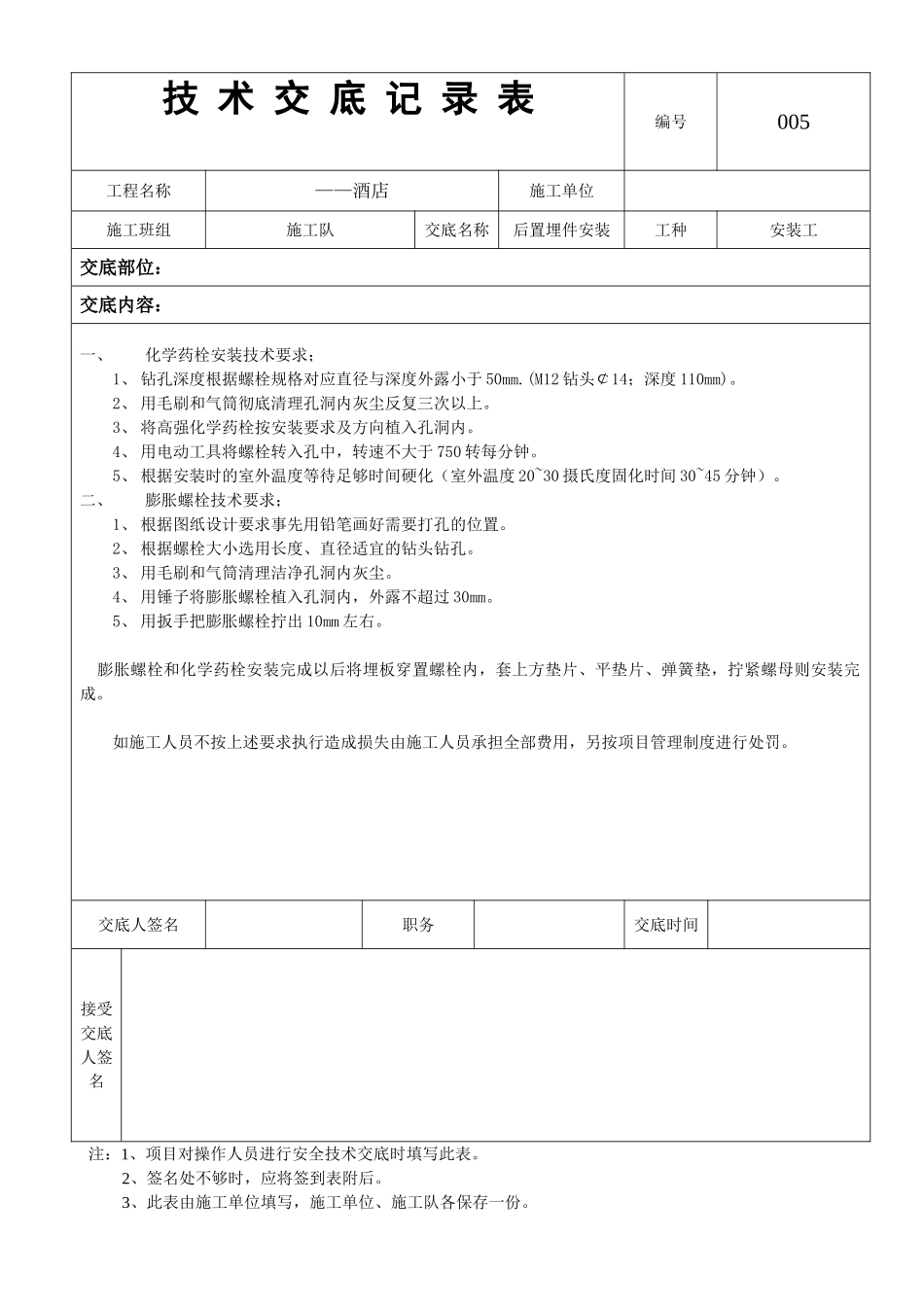

技 术 交 底 记 录 表编号005工程名称——酒店施工单位施工班组施工队交底名称后置埋件安装工种安装工交底部位:交底内容:一、化学药栓安装技术要求;1、 钻孔深度根据螺栓规格对应直径与深度外露小于 50mm.(M12 钻头¢14;深度 110mm)。2、 用毛刷和气筒彻底清理孔洞内灰尘反复三次以上。3、 将高强化学药栓按安装要求及方向植入孔洞内。4、 用电动工具将螺栓转入孔中,转速不大于 750 转每分钟。5、 根据安装时的室外温度等待足够时间硬化(室外温度 20~30 摄氏度固化时间 30~45 分钟)。二、膨胀螺栓技术要求;1、 根据图纸设计要求事先用铅笔画好需要打孔的位置。2、 根据螺栓大小选用长度、直径适宜的钻头钻孔。3、 用毛刷和气筒清理洁净孔洞内灰尘。4、 用锤子将膨胀螺栓植入孔洞内,外露不超过 30mm。5、 用扳手把膨胀螺栓拧出 10mm 左右。 膨胀螺栓和化学药栓安装完成以后将埋板穿置螺栓内,套上方垫片、平垫片、弹簧垫,拧紧螺母则安装完成。 如施工人员不按上述要求执行造成损失由施工人员承担全部费用,另按项目管理制度进行处罚。交底人签名职务交底时间接受交底人签名 注:1、项目对操作人员进行安全技术交底时填写此表。2、签名处不够时,应将签到表附后。3、此表由施工单位填写,施工单位、施工队各保存一份。
