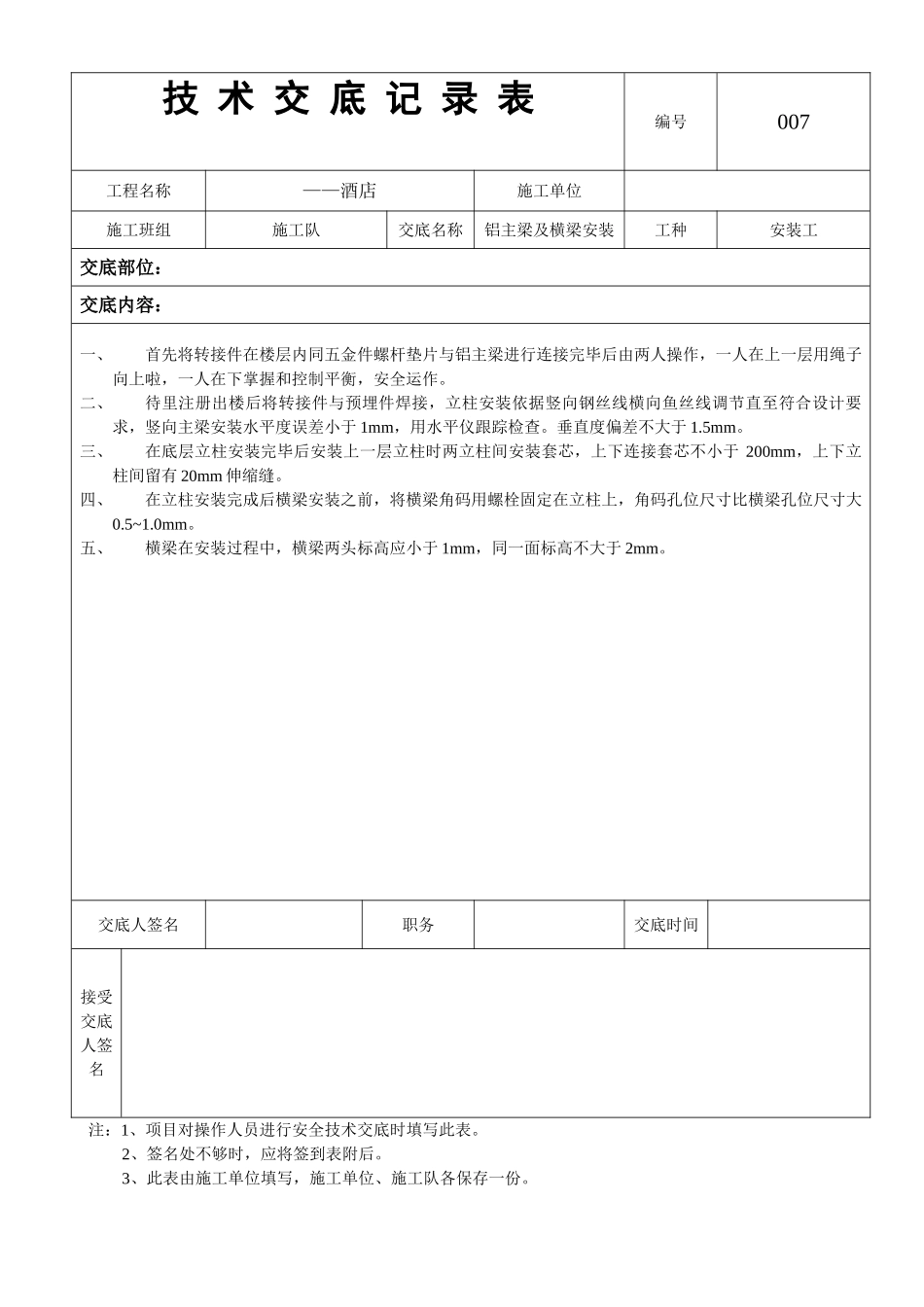

技 术 交 底 记 录 表编号007工程名称——酒店施工单位施工班组施工队交底名称铝主梁及横梁安装工种安装工交底部位:交底内容:一、首先将转接件在楼层内同五金件螺杆垫片与铝主梁进行连接完毕后由两人操作,一人在上一层用绳子向上啦,一人在下掌握和控制平衡,安全运作。二、待里注册出楼后将转接件与预埋件焊接,立柱安装依据竖向钢丝线横向鱼丝线调节直至符合设计要求,竖向主梁安装水平度误差小于 1mm,用水平仪跟踪检查。垂直度偏差不大于 1.5mm。三、在底层立柱安装完毕后安装上一层立柱时两立柱间安装套芯,上下连接套芯不小于 200mm,上下立柱间留有 20mm 伸缩缝。四、在立柱安装完成后横梁安装之前,将横梁角码用螺栓固定在立柱上,角码孔位尺寸比横梁孔位尺寸大0.5~1.0mm。五、横梁在安装过程中,横梁两头标高应小于 1mm,同一面标高不大于 2mm。交底人签名职务交底时间接受交底人签名 注:1、项目对操作人员进行安全技术交底时填写此表。2、签名处不够时,应将签到表附后。3、此表由施工单位填写,施工单位、施工队各保存一份。
