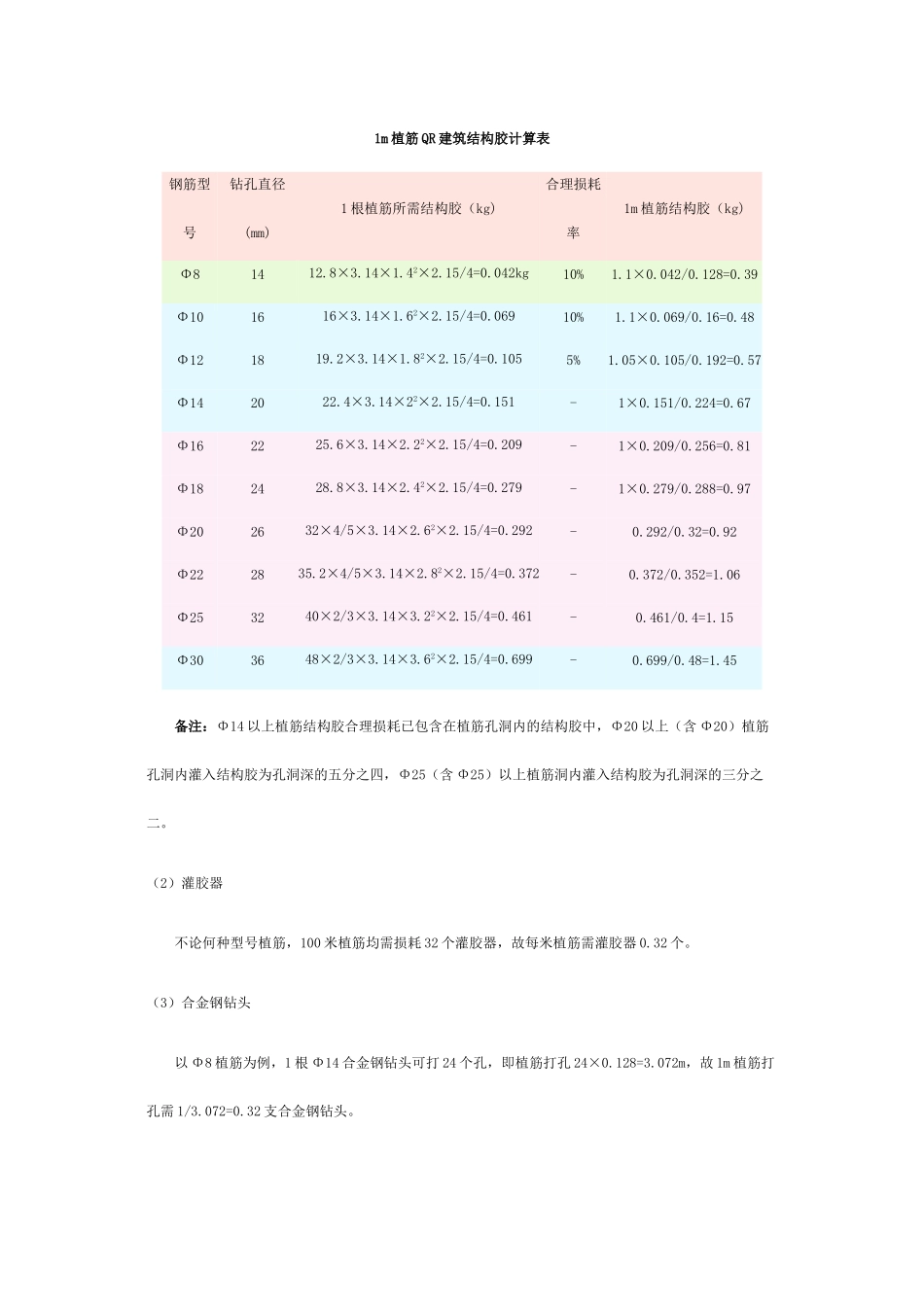

1m 植筋 QR 建筑结构胶计算表钢筋型号钻孔直径(mm)1 根植筋所需结构胶(kg)合理损耗率1m 植筋结构胶(kg)Φ81412.8×3.14×1.42×2.15/4=0.042kg10%1.1×0.042/0.128=0.39Φ101616×3.14×1.62×2.15/4=0.06910%1.1×0.069/0.16=0.48Φ121819.2×3.14×1.82×2.15/4=0.1055%1.05×0.105/0.192=0.57Φ142022.4×3.14×22×2.15/4=0.151-1×0.151/0.224=0.67Φ162225.6×3.14×2.22×2.15/4=0.209-1×0.209/0.256=0.81Φ182428.8×3.14×2.42×2.15/4=0.279-1×0.279/0.288=0.97Φ202632×4/5×3.14×2.62×2.15/4=0.292-0.292/0.32=0.92Φ222835.2×4/5×3.14×2.82×2.15/4=0.372-0.372/0.352=1.06Φ253240×2/3×3.14×3.22×2.15/4=0.461-0.461/0.4=1.15Φ303648×2/3×3.14×3.62×2.15/4=0.699-0.699/0.48=1.45 备注:Φ14 以上植筋结构胶合理损耗已包含在植筋孔洞内的结构胶中,Φ20 以上(含 Φ20)植筋孔洞内灌入结构胶为孔洞深的五分之四,Φ25(含 Φ25)以上植筋洞内灌入结构胶为孔洞深的三分之二。(2)灌胶器 不论何种型号植筋,100 米植筋均需损耗 32 个灌胶器,故每米植筋需灌胶器 0.32 个。(3)合金钢钻头 以 Φ8 植筋为例,1 根 Φ14 合金钢钻头可打 24 个孔,即植筋打孔 24×0.128=3.072m,故 1m 植筋打孔需 1/3.072=0.32 支合金钢钻头。1m 植筋打孔合金钢钻头计算表钢筋型号1 根钻头打孔(个)1 根钻头打孔(m)1m 植筋打孔钻头(支)Φ82424×0.128=3.071/3.07=0.32Φ101919×0.16=3.041/3.04=0.33Φ121313×0.192=2.51/2.5=0.04Φ1488×0.224=1.791/1.79=0.55Φ1666×0.256=1.531/1.53=0.65Φ1844×0.288=1.51/1.15=0.87Φ2033×0.32=0.961/0.96=1.04Φ2233×0.352=1.051/1.05=0.95Φ2533×0.4=1.21/1.2=0.83Φ3022×0.48=0.961/0.96=1.04 (4)棉纱头,丙酮属耗材,根据湖北省移动通信大楼加固工程,根据这二种材料的总消耗量,均匀摊销到各类型植筋分项中。(5)砂轮片5、劳动力取定 植筋制作用工主要包含三个方面:钢筋平直、切割、钣丝口 参照 2025 年《全国统一建筑工程基础定额湖北省统一基价表》编制说明 P149 页及施工场地现场实例,以植筋制作 Φ8 钢筋为例,2 个工人一个基本工作日制作钢筋 385 根,即制作长度为385×0.228m=87.78m 即 100m 植筋制作用工为 2/87.28×100=2.28 工日。100m 植筋制作人工工日计算表钢筋型号2 个工日制作钢筋数量(根)2 个工日制...

1、当您付费下载文档后,您只拥有了使用权限,并不意味着购买了版权,文档只能用于自身使用,不得用于其他商业用途(如 [转卖]进行直接盈利或[编辑后售卖]进行间接盈利)。
2、本站所有内容均由合作方或网友上传,本站不对文档的完整性、权威性及其观点立场正确性做任何保证或承诺!文档内容仅供研究参考,付费前请自行鉴别。
3、如文档内容存在违规,或者侵犯商业秘密、侵犯著作权等,请点击“违规举报”。

碎片内容

1m植筋qr建筑结构胶计算表

确认删除?
VIP
微信客服
  • 扫码咨询
会员Q群
  • 会员专属群点击这里加入QQ群
客服邮箱
回到顶部
