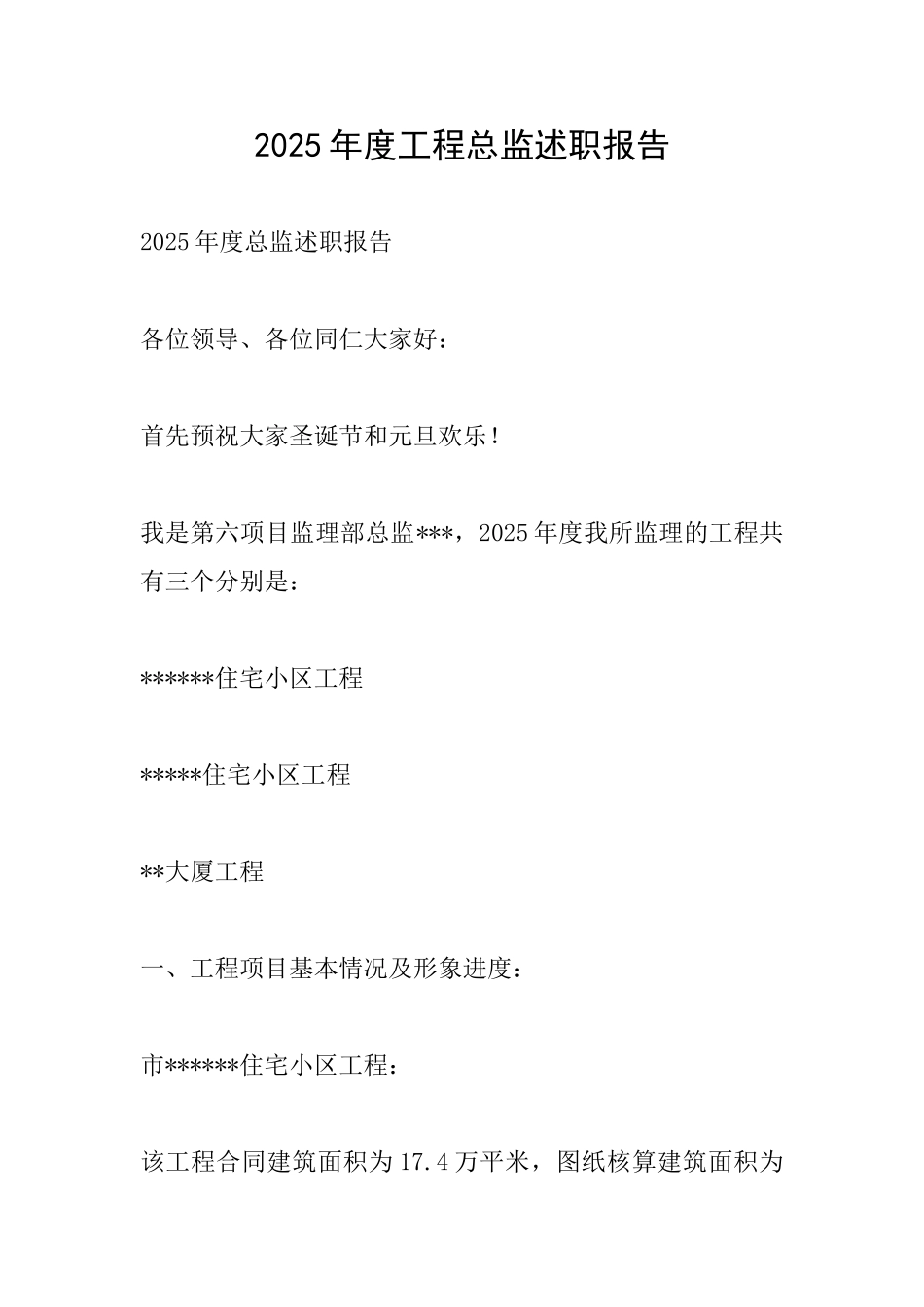

2025 年度工程总监述职报告2025 年度总监述职报告各位领导、各位同仁大家好:首先预祝大家圣诞节和元旦欢乐
我是第六项目监理部总监***,2025 年度我所监理的工程共有三个分别是:******住宅小区工程*****住宅小区工程**大厦工程一、工程项目基本情况及形象进度:市******住宅小区工程:该工程合同建筑面积为 17
4 万平米,图纸核算建筑面积为18

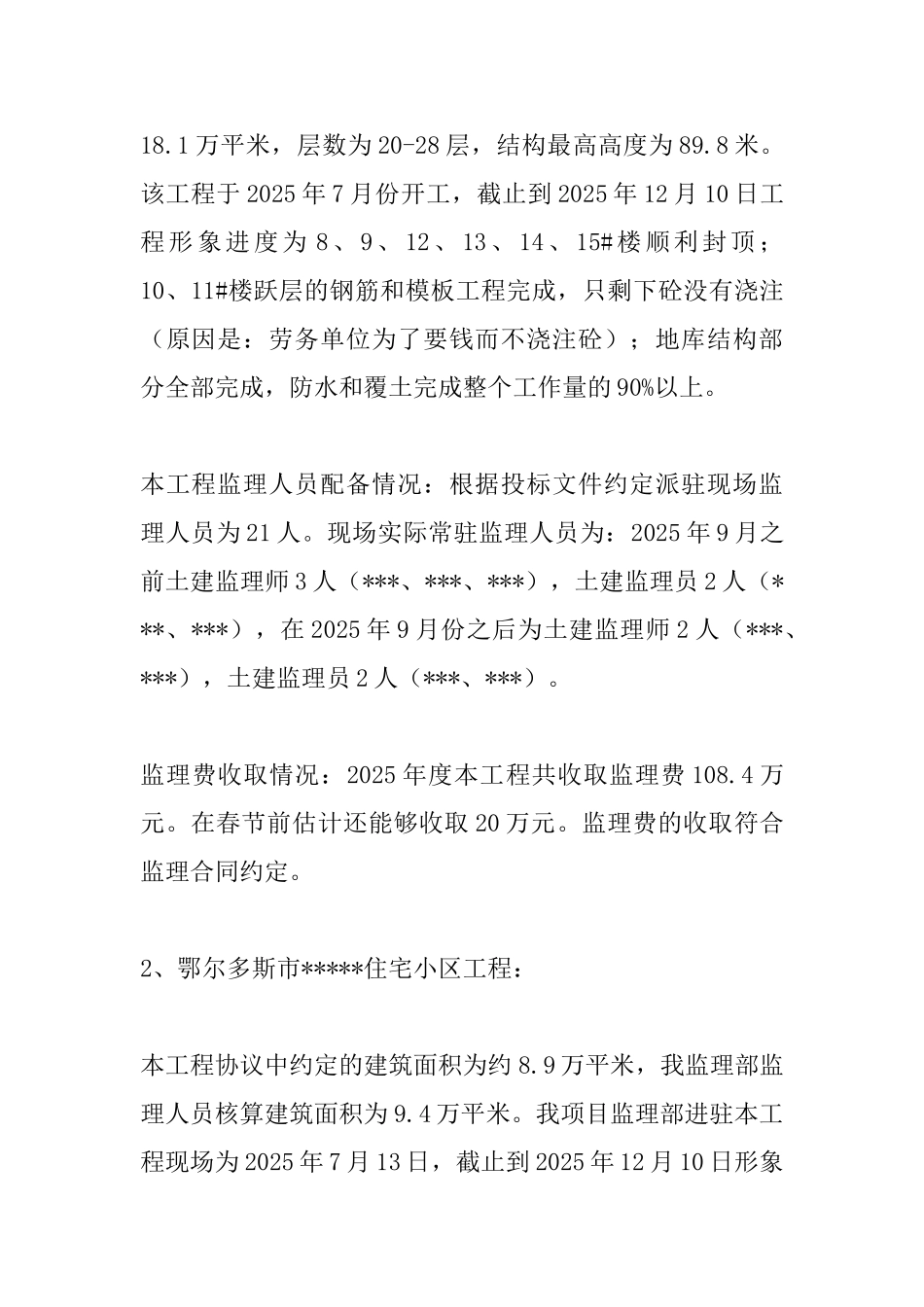

1 万平米,层数为 20-28 层,结构最高高度为 89
该工程于 2025 年 7 月份开工,截止到 2025 年 12 月 10 日工程形象进度为 8、9、12、13、14、15#楼顺利封顶;10、11#楼跃层的钢筋和模板工程完成,只剩下砼没有浇注(原因是:劳务单位为了要钱而不浇注砼);地库结构部分全部完成,防水和覆土完成整个工作量的 90%以上
本工程监理人员配备情况:根据投标文件约定派驻现场监理人员为 21 人
现场实际常驻监理人员为:2025 年 9 月之前土建监理师 3 人(***、***、***),土建监理员 2 人(***、***),在 2025 年 9 月份之后为土建监理师 2 人(***、***),土建监理员 2 人(***、***)
监理费收取情况:2025 年度本工程共收取监理费 108
在春节前估计还能够收取 20 万元
监理费的收取符合监理合同约定
2、鄂尔多斯市*****住宅小区工程:本工程协议中约定的建筑面积为约 8
9 万平米,我监理部监理人员核算建筑面积为 9

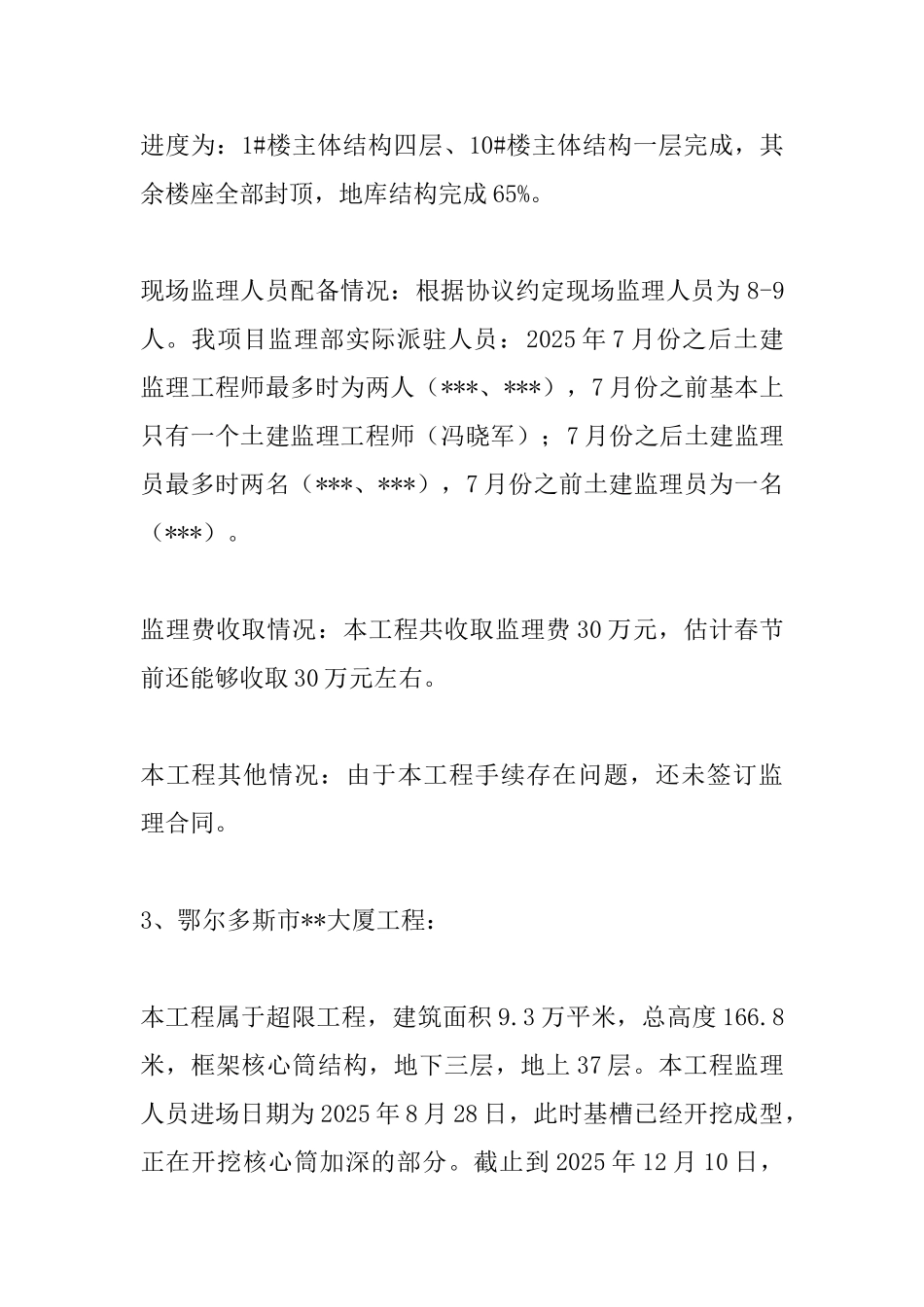

我项目监理部进驻本工程现场为 2025 年 7 月 13 日,截止到 2025 年 12 月 10 日形象进度为:1#楼主体结构四层、10#楼主体结构一层完成,其余楼座全部封顶,地库结构完成 65%
现场监理人员配备情况:根据协议约定现场监理人员为 8-9人
我项目监理部实际派驻人员:202
