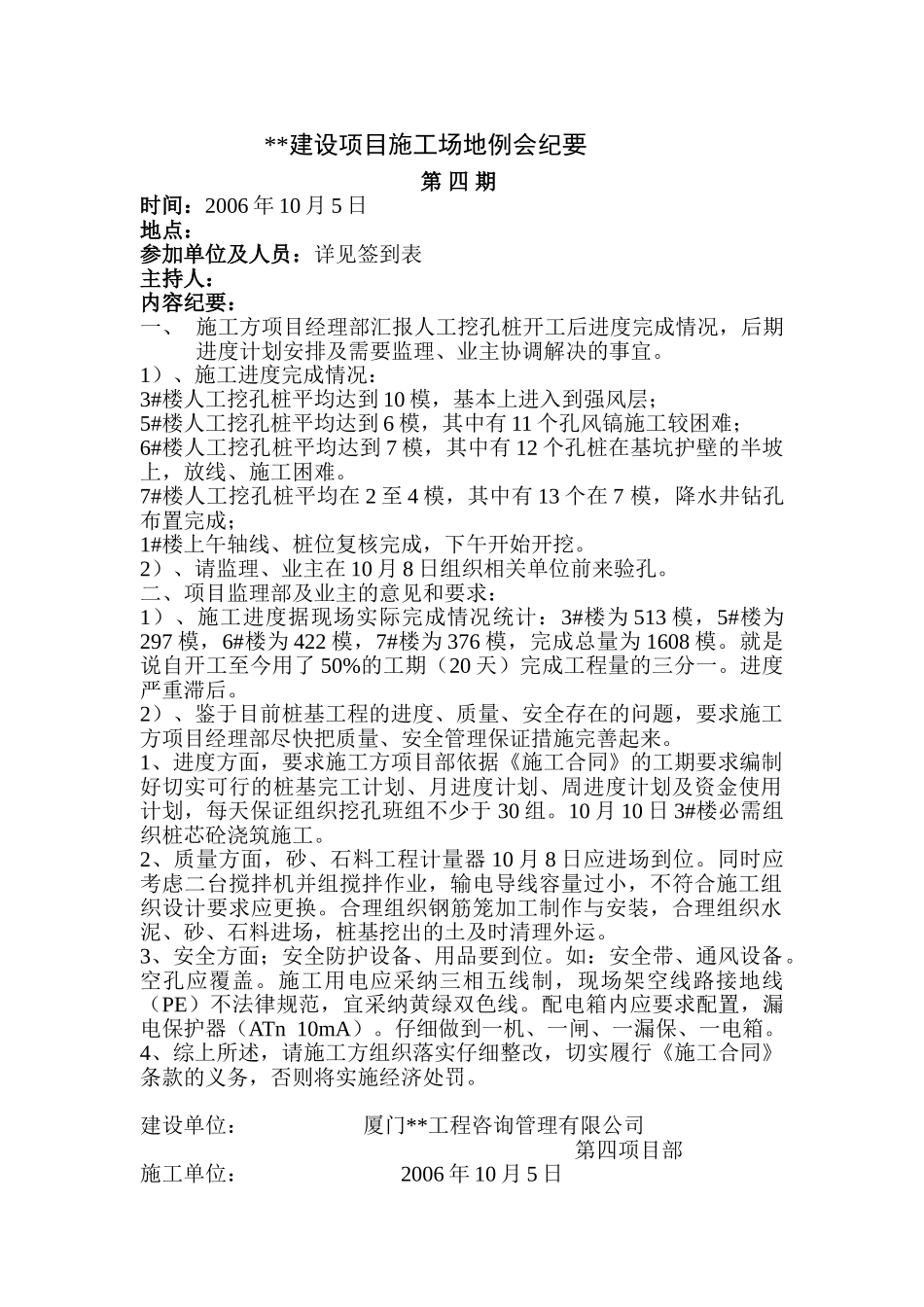

**建设项目施工场地例会纪要第 四 期时间:2006 年 10 月 5 日地点:参加单位及人员:详见签到表主持人:内容纪要:一、 施工方项目经理部汇报人工挖孔桩开工后进度完成情况,后期进度计划安排及需要监理、业主协调解决的事宜
1)、施工进度完成情况:3#楼人工挖孔桩平均达到 10 模,基本上进入到强风层;5#楼人工挖孔桩平均达到 6 模,其中有 11 个孔风镐施工较困难;6#楼人工挖孔桩平均达到 7 模,其中有 12 个孔桩在基坑护壁的半坡上,放线、施工困难
7#楼人工挖孔桩平均在 2 至 4 模,其中有 13 个在 7 模,降水井钻孔布置完成;1#楼上午轴线、桩位复核完成,下午开始开挖
2)、请监理、业主在 10 月 8 日组织相关单位前来验孔
二、项目监理部及业主的意见和要求:1)、施工进度据现场实际完成情况统计:3#楼为 513 模,5#楼为297 模,6#楼为 422 模,7#楼为 376 模,完成总量为 1608 模
就是说自开工至今用了 50%的工期(20 天)完成工程量的三分一
进度严重滞后
2)、鉴于目前桩基工程的进度、质量、安全存在的问题,要求施工方项目经理部尽快把质量、安全管理保证措施完善起来
1、进度方面,要求施工方项目部依据《施工合同》的工期要求编制好切实可行的桩基完工计划、月进度计划、周进度计划及资金使用计划,每天保证组织挖孔班组不少于 30 组
10 月 10 日 3#楼必需组织桩芯砼浇筑施工
2、质量方面,砂、石料工程计量器 10 月 8 日应进场到位
同时应考虑二台搅拌机并组搅拌作业,输电导线容量过小,不符合施工组织设计要求应更换
合理组织钢筋笼加工制作与安装,合理组织水泥、砂、石料进场,桩基挖出的土及时清理外运
3、安全方面;安全防护设备、用品要到位
如:安全带、通风设备
施工用电应采纳三相五线制,现场架空线路接地线(PE)不
