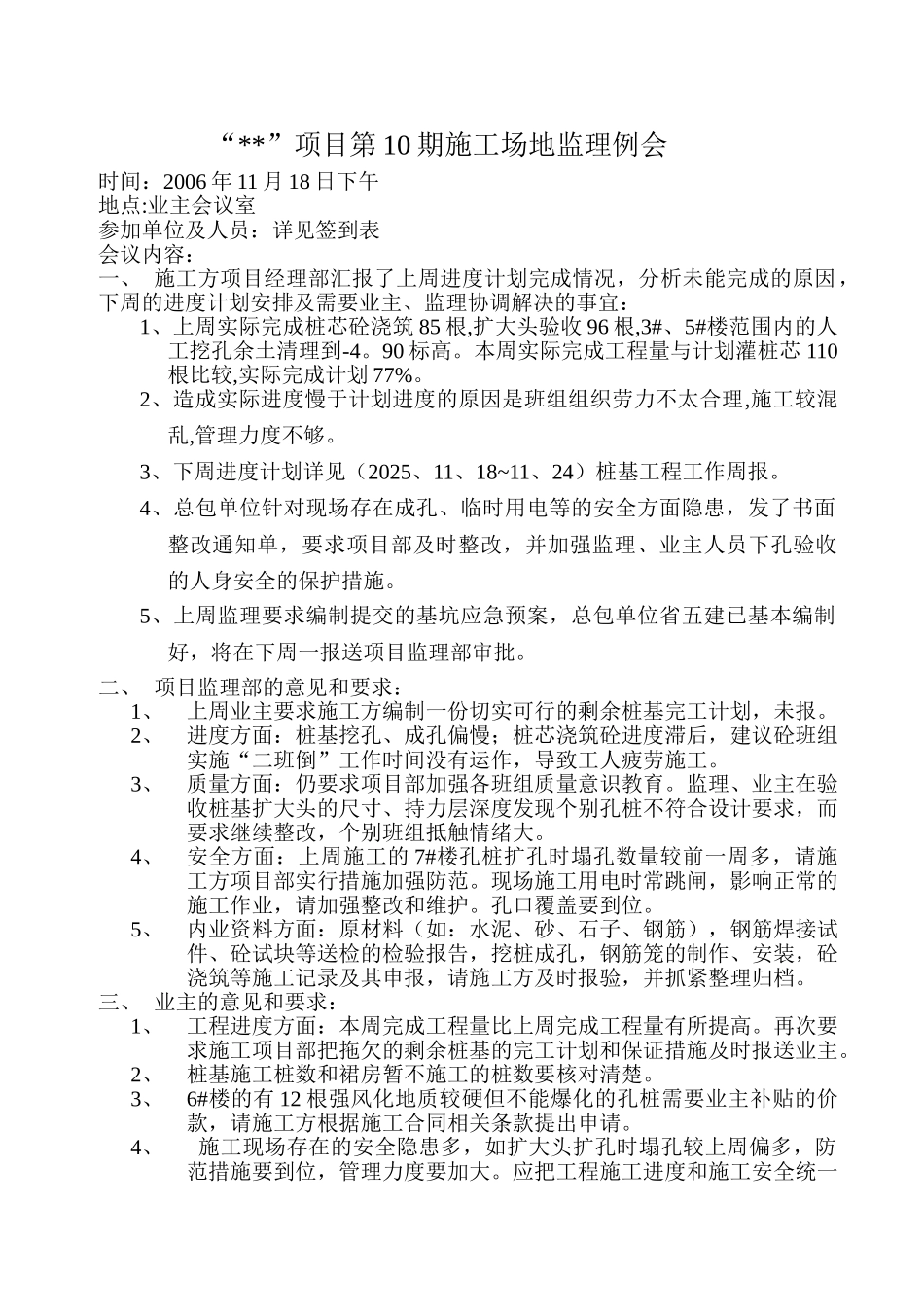

“**”项目第 10 期施工场地监理例会时间:2006 年 11 月 18 日下午地点:业主会议室参加单位及人员:详见签到表会议内容:一、 施工方项目经理部汇报了上周进度计划完成情况,分析未能完成的原因,下周的进度计划安排及需要业主、监理协调解决的事宜:1、上周实际完成桩芯砼浇筑 85 根,扩大头验收 96 根,3#、5#楼范围内的人工挖孔余土清理到-4
本周实际完成工程量与计划灌桩芯 110根比较,实际完成计划 77%
2、造成实际进度慢于计划进度的原因是班组组织劳力不太合理,施工较混乱,管理力度不够
3、下周进度计划详见(2025、11、18~11、24)桩基工程工作周报
4、总包单位针对现场存在成孔、临时用电等的安全方面隐患,发了书面整改通知单,要求项目部及时整改,并加强监理、业主人员下孔验收的人身安全的保护措施
5、上周监理要求编制提交的基坑应急预案,总包单位省五建已基本编制好,将在下周一报送项目监理部审批
二、 项目监理部的意见和要求:1、上周业主要求施工方编制一份切实可行的剩余桩基完工计划,未报
2、进度方面:桩基挖孔、成孔偏慢;桩芯浇筑砼进度滞后,建议砼班组实施“二班倒”工作时间没有运作,导致工人疲劳施工
3、质量方面:仍要求项目部加强各班组质量意识教育
监理、业主在验收桩基扩大头的尺寸、持力层深度发现个别孔桩不符合设计要求,而要求继续整改,个别班组抵触情绪大
4、安全方面:上周施工的 7#楼孔桩扩孔时塌孔数量较前一周多,请施工方项目部实行措施加强防范
现场施工用电时常跳闸,影响正常的施工作业,请加强整改和维护
孔口覆盖要到位
5、内业资料方面:原材料(如:水泥、砂、石子、钢筋),钢筋焊接试件、砼试块等送检的检验报告,挖桩成孔,钢筋笼的制作、安装,砼浇筑等施工记录及其申报,请施工方及时报验,并抓紧整理归档

三、 业主的意见和要求:1、工程进度方面:
