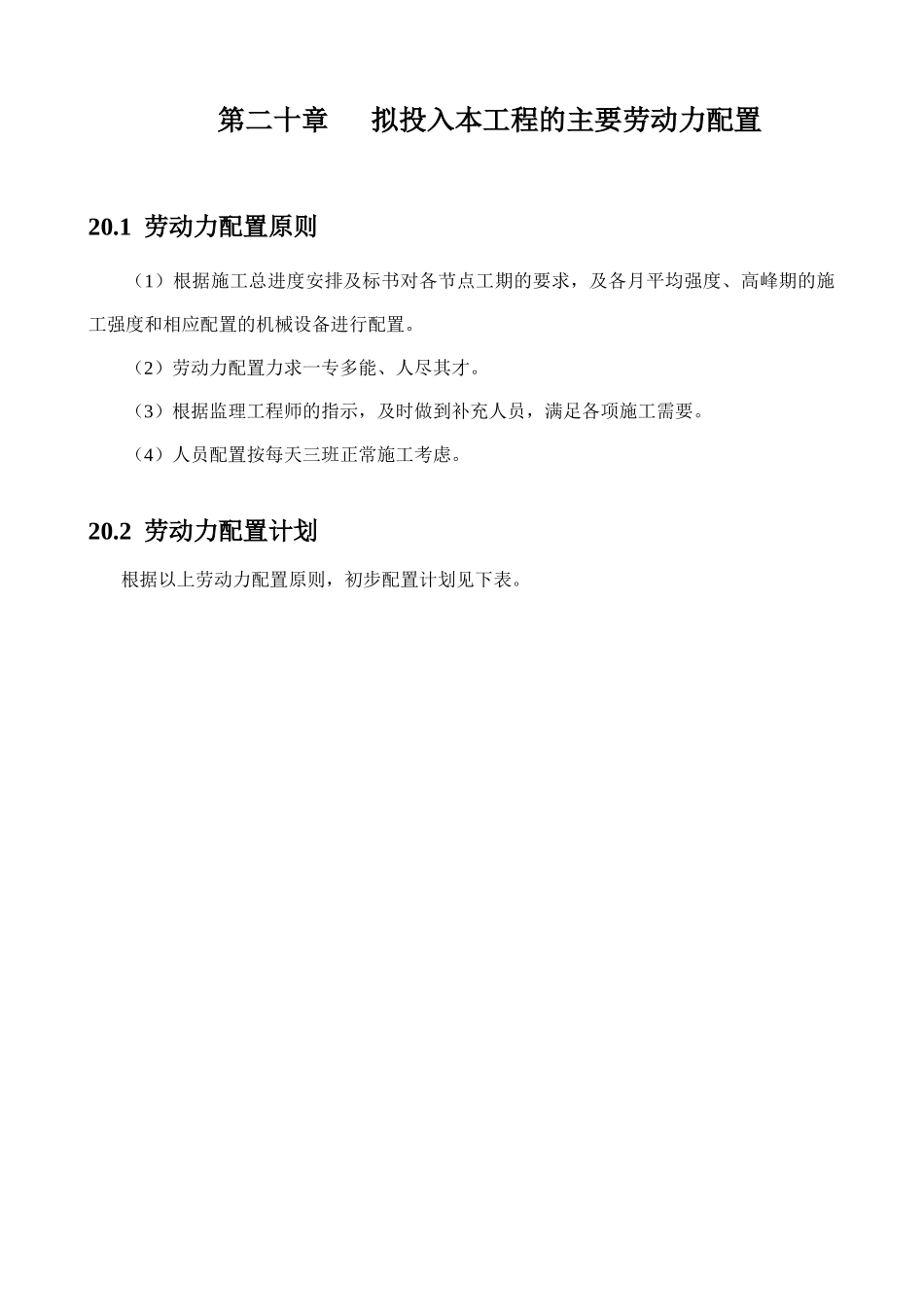

第二十章 拟投入本工程的主要劳动力配置20
1 劳动力配置原则(1)根据施工总进度安排及标书对各节点工期的要求,及各月平均强度、高峰期的施工强度和相应配置的机械设备进行配置
(2)劳动力配置力求一专多能、人尽其才
(3)根据监理工程师的指示,及时做到补充人员,满足各项施工需要
(4)人员配置按每天三班正常施工考虑

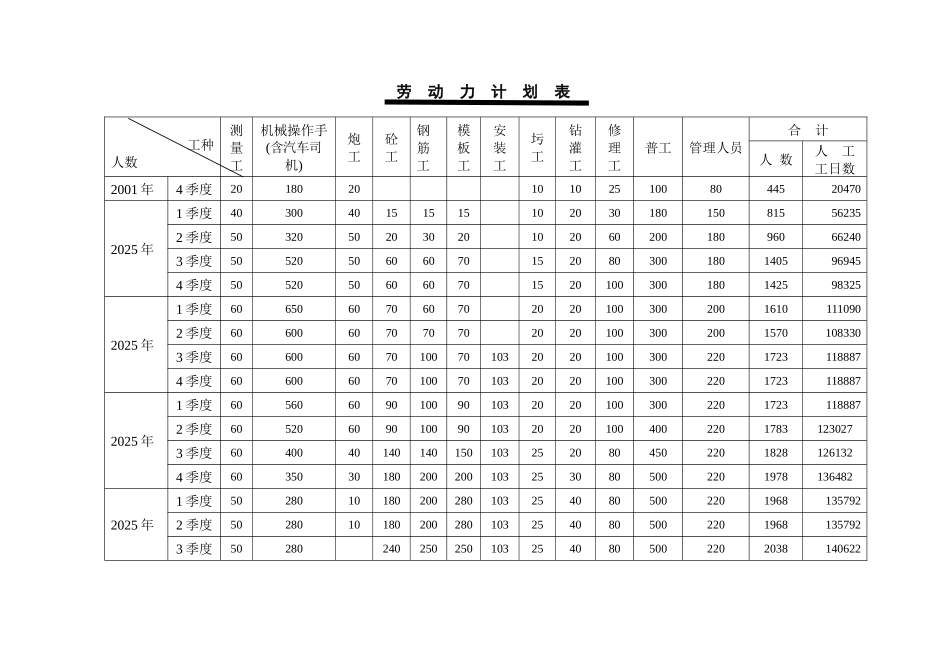

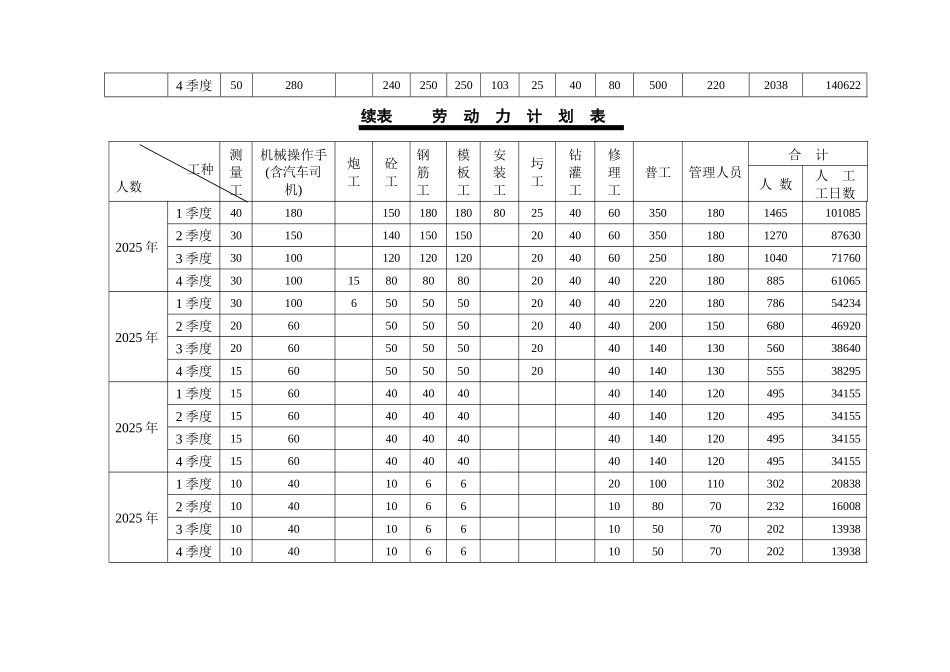

2 劳动力配置计划根据以上劳动力配置原则,初步配置计划见下表
劳 动 力 计 划 表工种人数测量工机械操作手(含汽车司机)炮工砼工钢筋工模板工安装工圬工钻灌工修理工普工管理人员合 计人 数人 工工日数2001 年4 季度201802010102510080445204702025 年1 季度4030040151515102030180150815562352 季度5032050203020102060200180960662403 季度50520506060701520803001801405969454 季度505205060607015201003001801425983252025 年1 季度6065060706070202010030020016101110902 季度6060060707070202010030020015701083303 季度60600607010070103202010030022017231188874 季度60600607010070103202010030022017231188872025 年1 季度60560609010090103202010030022017231188872 季度60520609010090103202010040022017831230273 季度604004014014015010325208045022018281261324 季度60350301802002001032530805002
