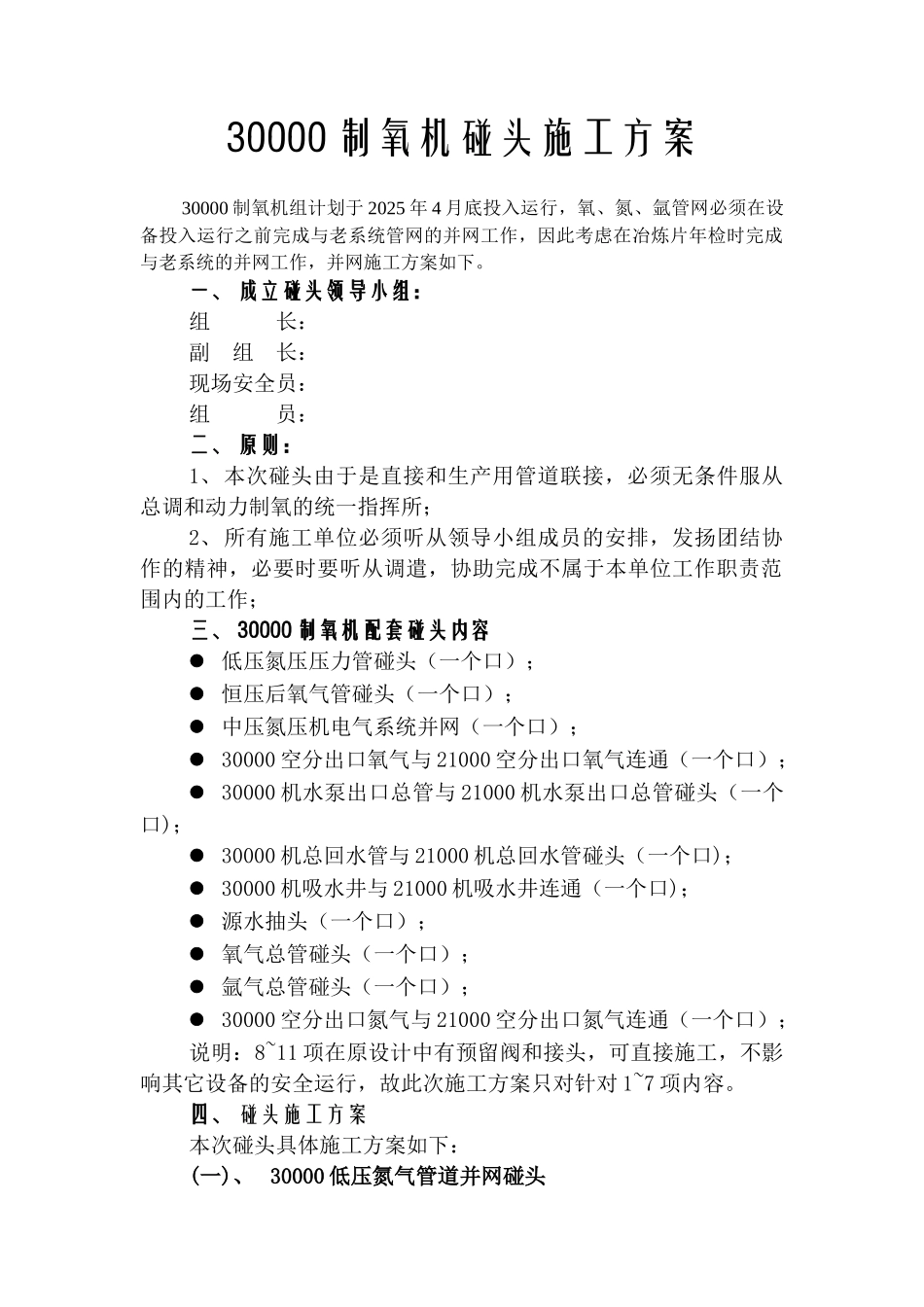

30000 制氧机碰头施工方案30000 制氧机组计划于 2025 年 4 月底投入运行,氧、氮、氩管网必须在设备投入运行之前完成与老系统管网的并网工作,因此考虑在冶炼片年检时完成与老系统的并网工作,并网施工方案如下
一、 成立碰头领导小组:组 长: 副 组 长: 现场安全员:组 员:二、 原则:1、本次碰头由于是直接和生产用管道联接,必须无条件服从总调和动力制氧的统一指挥所;2、所有施工单位必须听从领导小组成员的安排,发扬团结协作的精神,必要时要听从调遣,协助完成不属于本单位工作职责范围内的工作;三、 30000 制氧机配套碰头内容 低压氮压压力管碰头(一个口); 恒压后氧气管碰头(一个口); 中压氮压机电气系统并网(一个口); 30000 空分出口氧气与 21000 空分出口氧气连通(一个口); 30000 机水泵出口总管与 21000 机水泵出口总管碰头(一个口); 30000 机总回水管与 21000 机总回水管碰头(一个口); 30000 机吸水井与 21000 机吸水井连通(一个口); 源水抽头(一个口); 氧气总管碰头(一个口); 氩气总管碰头(一个口); 30000 空分出口氮气与 21000 空分出口氮气连通(一个口);说明:8~11 项在原设计中有预留阀和接头,可直接施工,不影响其它设备的安全运行,故此次施工方案只对针对 1~7 项内容

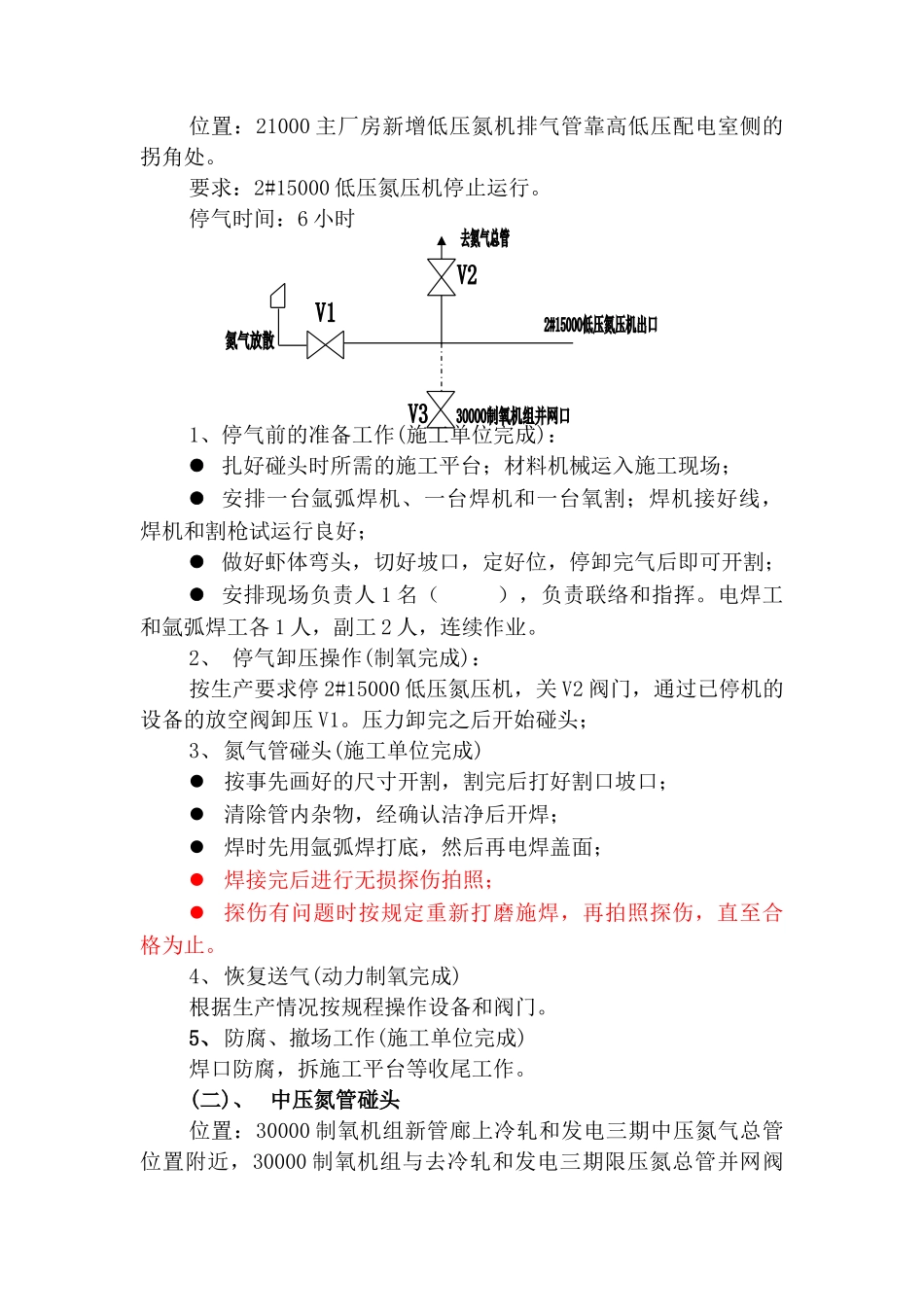

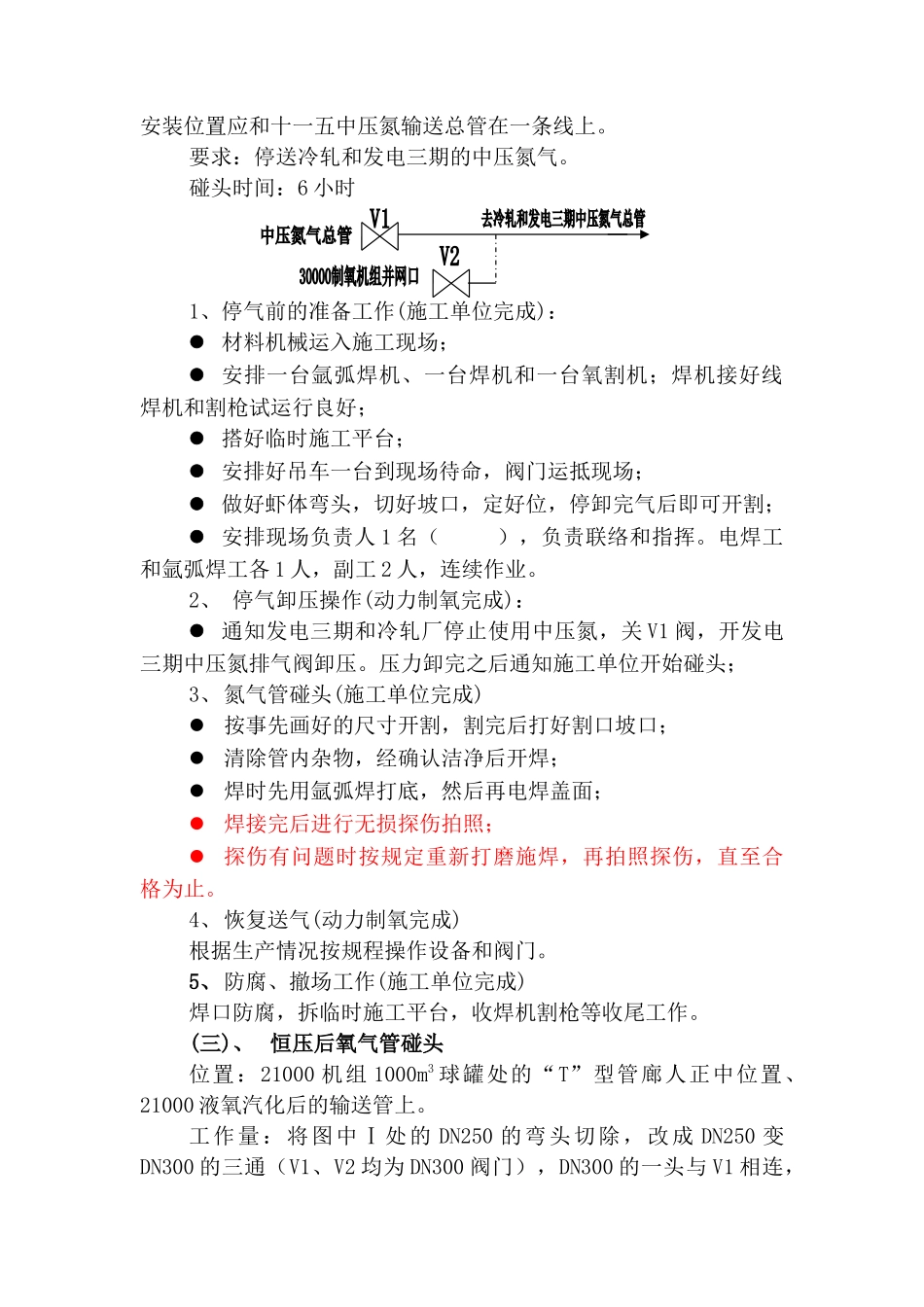

四、 碰头施工方案本次碰头具体施工方案如下:(一)、 30000 低压氮气管道并网碰头位置:21000 主厂房新增低压氮机排气管靠高低压配电室侧的拐角处
要求:2#15000 低压氮压机停止运行
停气时间:6 小时1、停气前的准备工作(施工单位完成): 扎好碰头时所需的施工平台;材料机械运入施工现场; 安排一台氩弧焊机、一台焊机和一台氧割;焊机接好线,焊机和割枪试运行良好; 做好虾体弯头,切好
