箱 梁 梁 场 规 划 方 案1

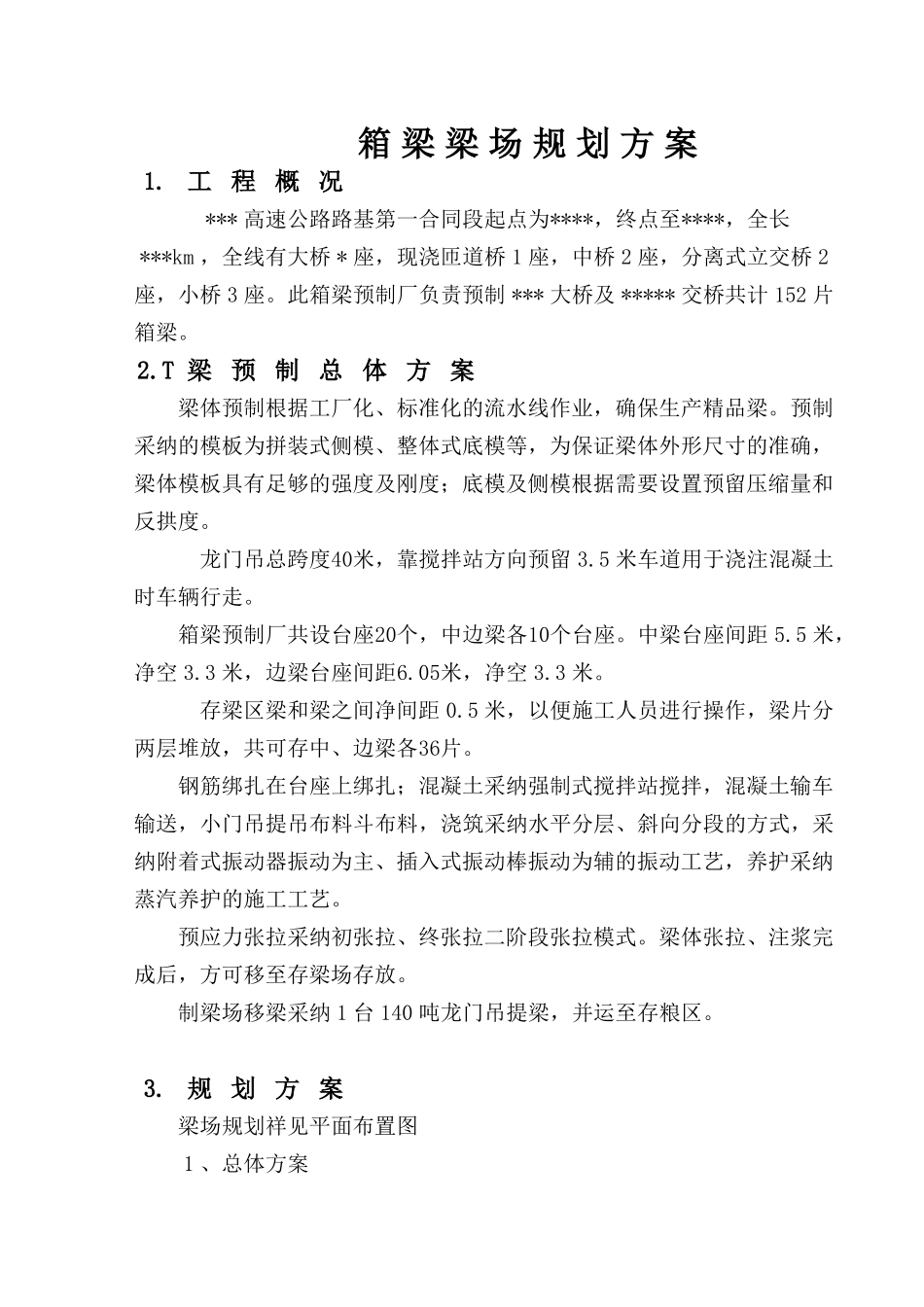

工 程 概 况*** 高速公路路基第一合同段起点为****,终点至****,全长***km ,全线有大桥 * 座,现浇匝道桥 1 座,中桥 2 座,分离式立交桥 2座,小桥 3 座
此箱梁预制厂负责预制 *** 大桥及 ***** 交桥共计 152 片箱梁
T 梁 预 制 总 体 方 案梁体预制根据工厂化、标准化的流水线作业,确保生产精品梁
预制采纳的模板为拼装式侧模、整体式底模等,为保证梁体外形尺寸的准确,梁体模板具有足够的强度及刚度;底模及侧模根据需要设置预留压缩量和反拱度
龙门吊总跨度40米,靠搅拌站方向预留 3
5 米车道用于浇注混凝土时车辆行走
箱梁预制厂共设台座20个,中边梁各10个台座
中梁台座间距 5
5 米,净空 3
3 米,边梁台座间距6
05米,净空 3
存梁区梁和梁之间净间距 0
5 米,以便施工人员进行操作,梁片分两层堆放,共可存中、边梁各36片
钢筋绑扎在台座上绑扎;混凝土采纳强制式搅拌站搅拌,混凝土输车输送,小门吊提吊布料斗布料,浇筑采纳水平分层、斜向分段的方式,采纳附着式振动器振动为主、插入式振动棒振动为辅的振动工艺,养护采纳蒸汽养护的施工工艺
预应力张拉采纳初张拉、终张拉二阶段张拉模式
梁体张拉、注浆完成后,方可移至存梁场存放
制梁场移梁采纳 1 台 140 吨龙门吊提梁,并运至存粮区

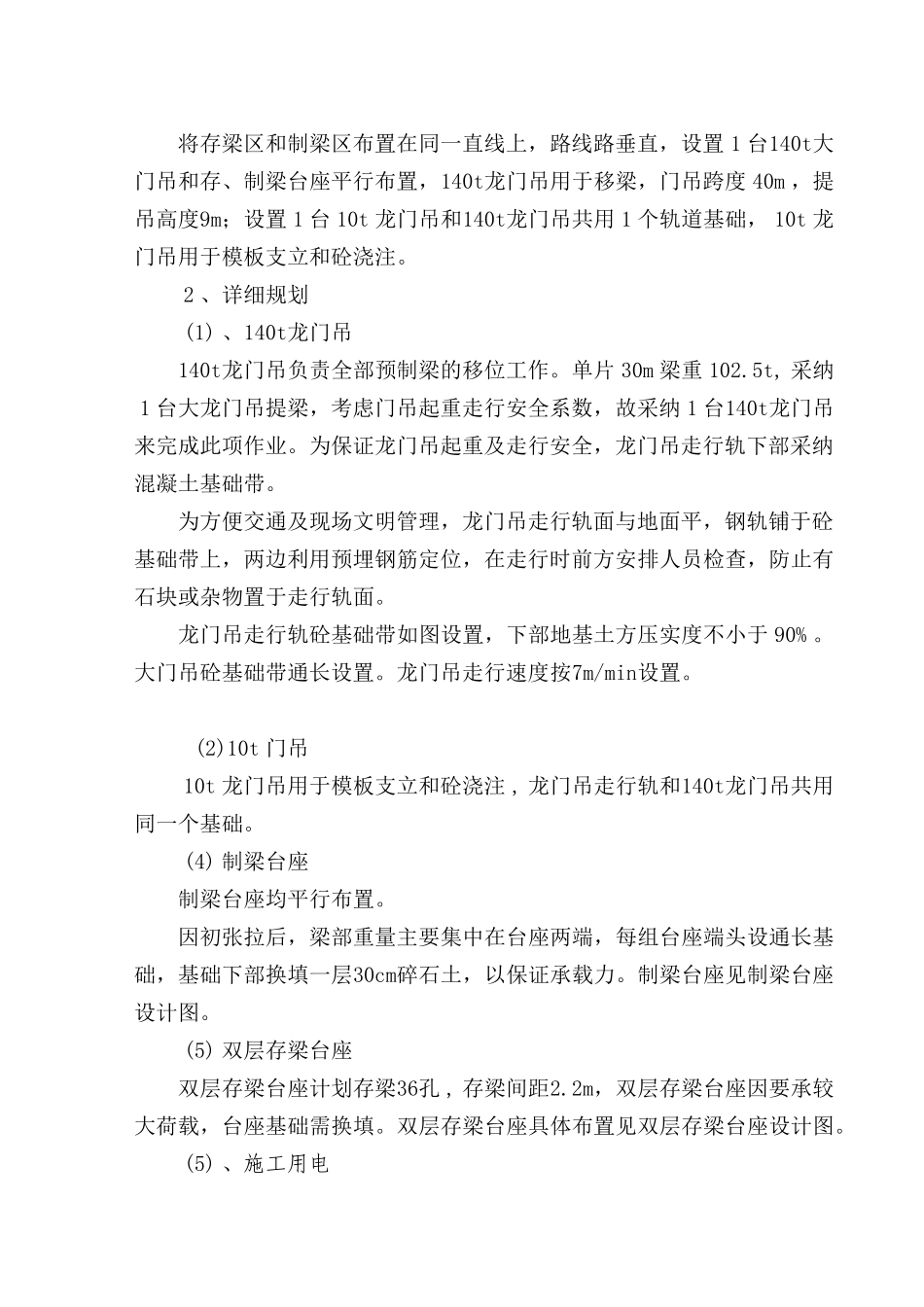

规 划 方 案梁场规划祥见平面布置图1 、总体方案将存梁区和制梁区布置在同一直线上,路线路垂直,设置 1 台140t大门吊和存、制梁台座平行布置,140t龙门吊用于移梁,门吊跨度 40m ,提吊高度9m;设置 1 台 10t 龙门吊和140t龙门吊共用 1 个轨道基础, 10t 龙门吊用于模板支立和砼浇注
2 、详细规划(1) 、140t龙门吊140t龙门吊负责全部预制梁的移位工作
单片 30m 梁
