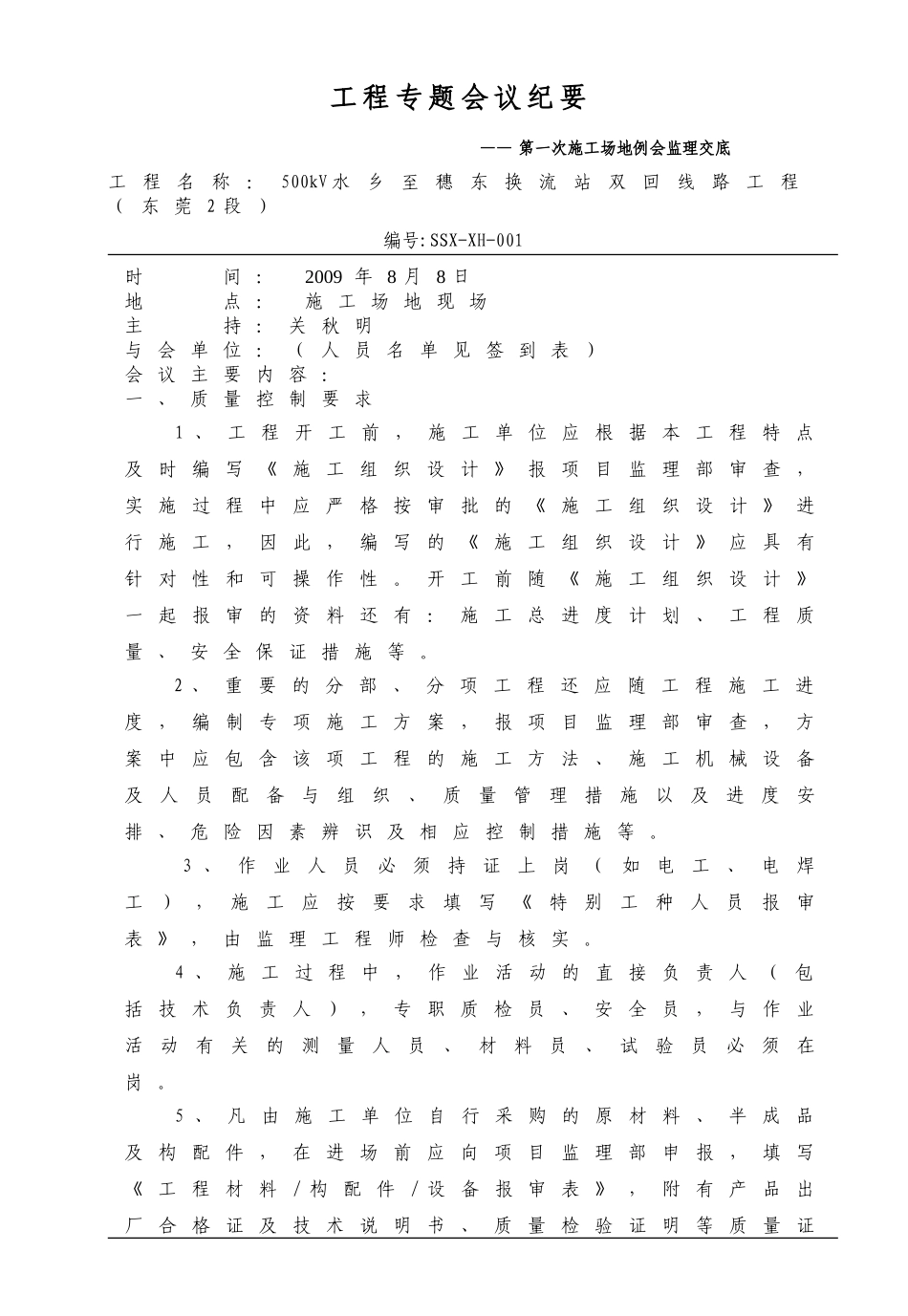

工 程 专 题 会 议 纪 要 —— 第一次施工场地例会监理交底工程名称:500kV 水乡至穗东换流站双回线路工程( 东 莞 2 段 ) 编号:SSX-XH-001时 间 : 2009 年 8 月 8 日地 点 : 施 工 场 地 现 场主 持 : 关 秋 明 与 会 单 位 : ( 人 员 名 单 见 签 到 表 )会 议 主 要 内 容 :一 、 质 量 控 制 要 求 1 、 工 程 开 工 前 , 施 工 单 位 应 根 据 本 工 程 特 点及 时 编 写 《 施 工 组 织 设 计 》 报 项 目 监 理 部 审 查 ,实 施 过 程 中 应 严 格 按 审 批 的 《 施 工 组 织 设 计 》 进行 施 工 , 因 此 , 编 写 的 《 施 工 组 织 设 计 》 应 具 有针 对 性 和 可 操 作 性
开 工 前 随 《 施 工 组 织 设 计 》一 起 报 审 的 资 料 还 有 : 施 工 总 进 度 计 划 、 工 程 质量 、 安 全 保 证 措 施 等
2 、 重 要 的 分 部 、 分 项 工 程 还 应 随 工 程 施 工 进度 , 编 制 专 项 施 工 方 案 , 报 项 目 监 理 部 审 查 , 方案 中 应 包 含 该 项 工 程 的 施 工 方 法 、 施 工 机 械 设 备及人员配备与组织、质量管理措施以及进度安排 、 危 险 因 素 辨 识 及 相 应 控 制 措 施 等
3 、作业人员必须持证上岗(如电工、电焊工),施工应按要求填写《特别工种人员报审表 》 , 由 监 理 工 程 师 检 查 与 核 实
4 、 施 工 过 程 中 , 作 业 活 动 的 直 接 负 责 人 ( 包括 技 术 负 责 人 ) , 专 职 质 检 员 、 安 全 员 , 与 作 业活动有关的测量人员、材料员、试验员必须在岗
