砌体结构 分项工程质量技术交底卡GD2301003 施工单位浙江东源建设有限公司工程名称幸福城润园(一期)分部工程主体工程交底部位1 层~7 层(1#、2#、3#)日 期2025 年 11 月 3 日交底内容1
1 材料要求加气混凝土砌块规格为:600×250×190、600×250×100(单位:mm), 蒸压灰砂砖规格为:190×90×53(单位:mm)
砂浆采纳预拌 M5 混合砂浆砌筑
2 现场准备将基层清理、找平,放好砌体墙身轴线、边线、门窗洞口等位置线和其他尺寸线,并做好轴线、标高的复核记录
立好皮数杆或在混凝土墙、柱上标出皮数,皮数杆宜设置在墙体转角处及墙体交接处
砌块材料提前两天浇水润湿,加气混凝土砌块砌筑时,应向砌筑面适量浇水
砌块浇水润湿程度采纳断砖法检查,一般宜浸入砌块表面下 15mm~25mm
水平、垂直运输机具准备就绪,现场安全防护工作按要求完善到位,并符合安全规定
2 施工工艺1
1 墙体砌筑1)砌块浇水:砌块砌筑前两天应提前洒水润湿,砌筑时应向砌筑面适量洒水
2)基础放线:砌筑前,在楼面上定出墙体轴线位置,放出墙体边线和门窗洞口位置,在柱上标出标高线(建筑 50 线)
3)立皮数杆:在各转角处设立皮数杆,皮数杆间距不得超过 15m
皮数杆上应注明门窗洞口、木砖、拉结筋、圈梁、过梁的尺寸标高
皮数杆应垂直、牢固、标高一致
4)砌块排列:砌块砌体在砌筑前,应根据工程设计施工图,结合砌块的品种、规格,确定砌体的砌块组砌排列(主要是交接节点处),同时根据砌块尺寸、垂直缝的宽度和水平缝的厚度计算砌块砌筑皮数和排数
砌块排列时,应尽量采纳主规格,以提高砌筑日产量
5)拉线:在皮数杆上相对砌块上边线之间拉准线,砌块以准线砌筑

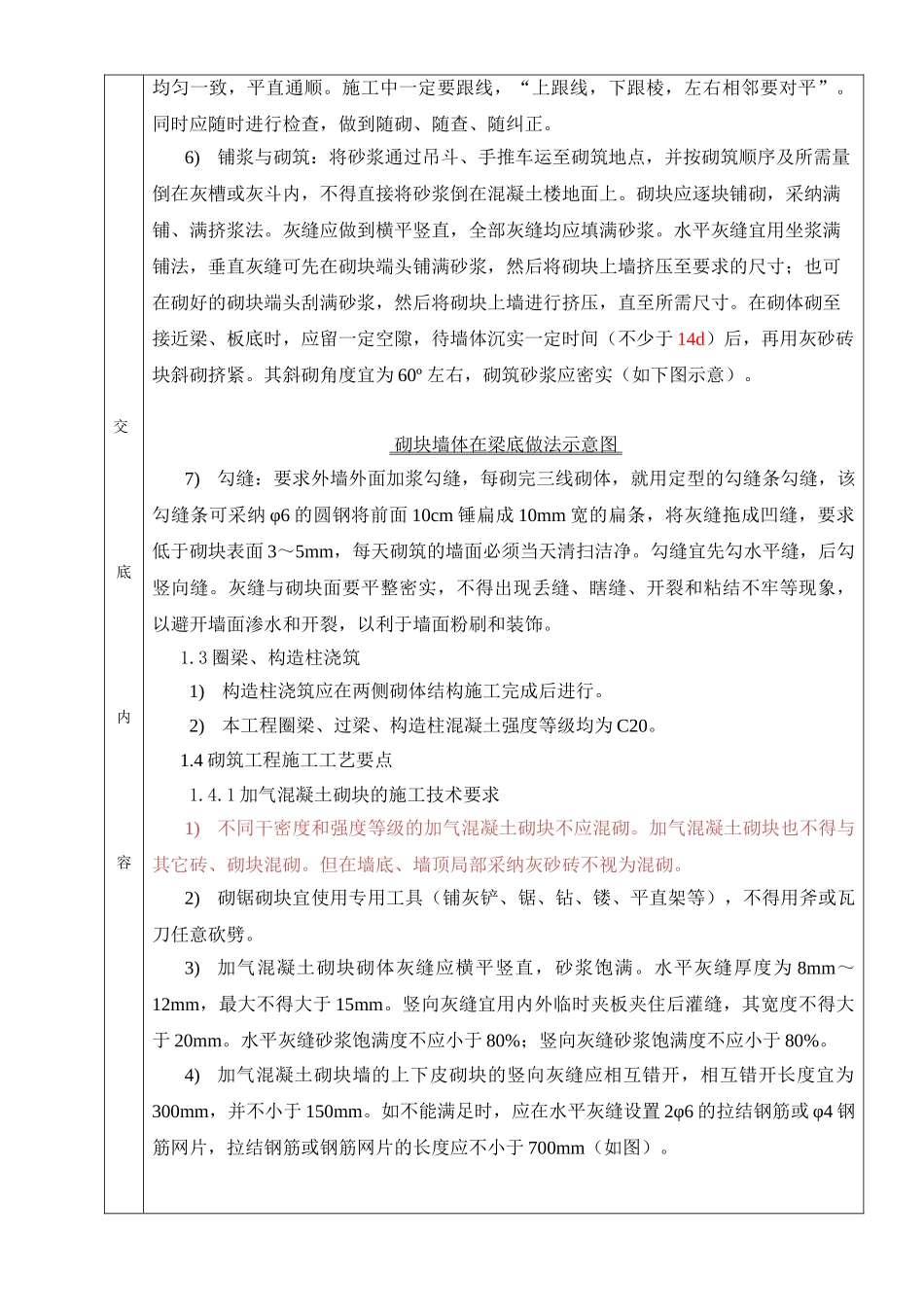

假如长墙几个人均使用一根通线,中间应设几个支线点,小线拉紧,每层砖均要看平,使水平缝68交底内容均匀一致,平直
