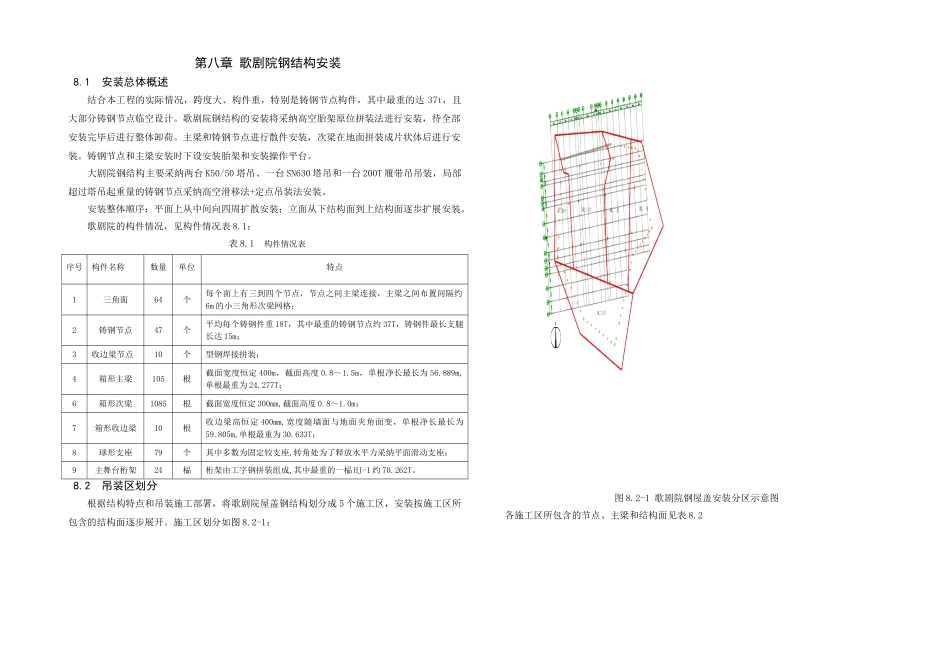

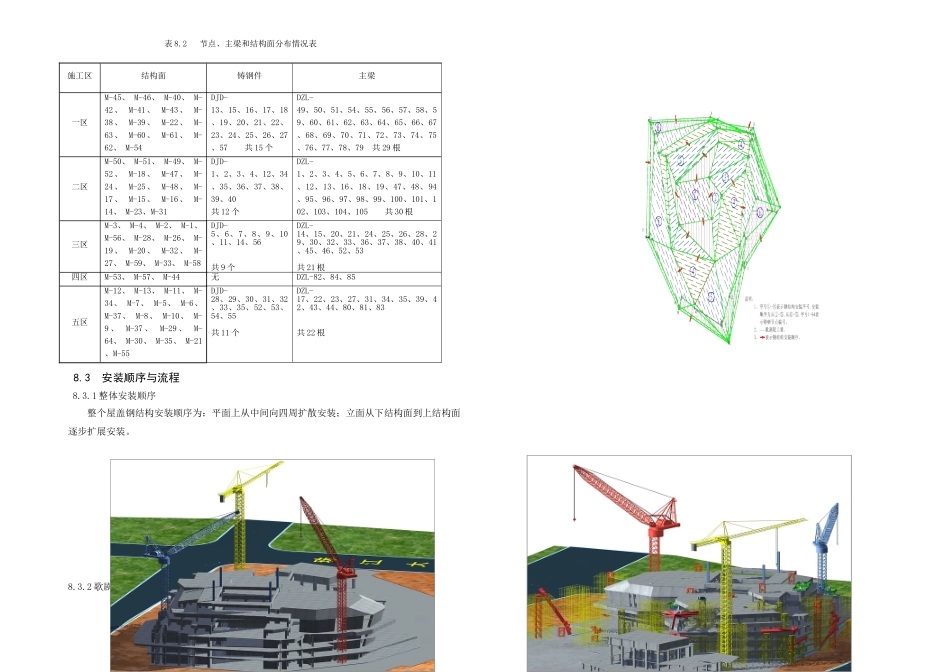

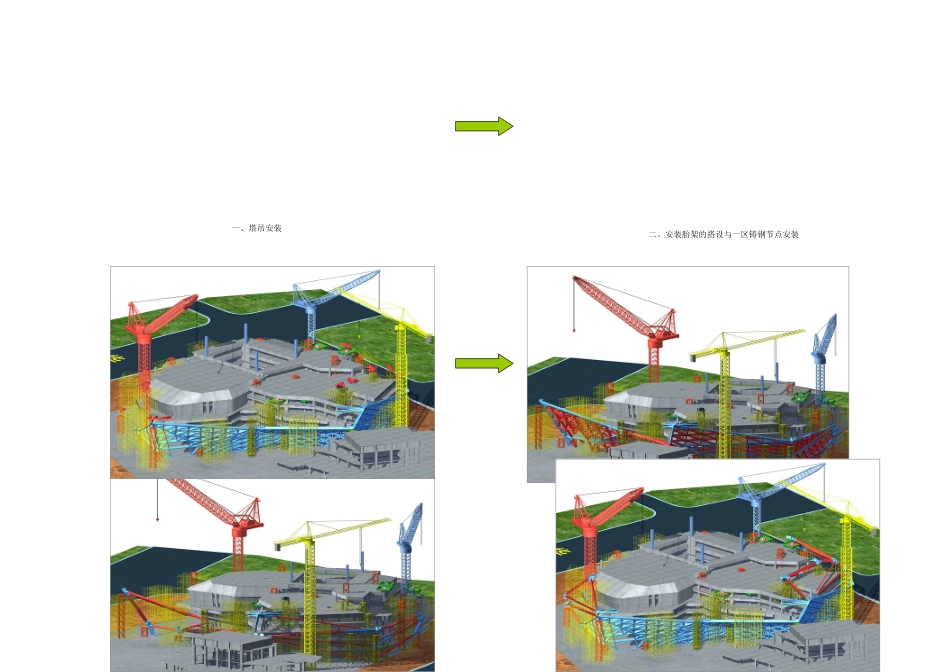

第八章 歌剧院钢结构安装8.1 安装总体概述结合本工程的实际情况,跨度大、构件重,特别是铸钢节点构件,其中最重的达 37t,且大部分铸钢节点临空设计。歌剧院钢结构的安装将采纳高空胎架原位拼装法进行安装,待全部安装完毕后进行整体卸荷。主梁和铸钢节点进行散件安装,次梁在地面拼装成片状体后进行安装。铸钢节点和主梁安装时下设安装胎架和安装操作平台。大剧院钢结构主要采纳两台 K50/50 塔吊、一台 SN630 塔吊和一台 200T 履带吊吊装,局部超过塔吊起重量的铸钢节点采纳高空滑移法+定点吊装法安装。安装整体顺序:平面上从中间向四周扩散安装;立面从下结构面到上结构面逐步扩展安装。歌剧院的构件情况,见构件情况表 8.1:表 8.1 构件情况表序号构件名称数量单位特点1三角面64个每个面上有三到四个节点,节点之间主梁连接,主梁之间布置间隔约6m 的小三角形次梁网格;2铸钢节点47个平均每个铸钢件重 18T,其中最重的铸钢节点约 37T,铸钢件最长支腿长达 15m;3收边梁节点10个型钢焊接拼装;4箱形主梁105根截面宽度恒定 400m,截面高度 0.8~1.5m,单根净长最长为 56.889m,单根最重为 24.277T;6箱形次梁1085根截面宽度恒定 300mm,截面高度 0.8~1.0m;7箱形收边梁10根收边梁高恒定 400mm,宽度随墙面与地面夹角面变,单根净长最长为59.805m,单根最重为 30.633T;8球形支座79个其中多数为固定铰支座,转角处为了释放水平力采纳平面滑动支座;9主舞台桁架24榀桁架由工字钢拼装组成,其中最重的一榀 HJ-1 约 70.262T。8.2 吊装区划分根据结构特点和吊装施工部署,将歌剧院屋盖钢结构划分成 5 个施工区,安装按施工区所包含的结构面逐步展开。施工区划分如图 8.2-1:图 8.2-1 歌剧院钢屋盖安装分区示意图各施工区所包含的节点、主梁和结构面见表 8.2表 8.2 节点、主梁和结构面分布情况表8.3 安装顺序与流程8.3.1 整体安装顺序整个屋盖钢结构安装顺序为:平面上从中间向四周扩散安装;立面从下结构面到上结构面逐步扩展安装。图 8.3-1 歌剧院屋盖安装顺序示意图8.3.2 歌剧院钢结构安装施工总流程:施工区结构面铸钢件主梁一区M-45、 M-46、 M-40、 M-42、 M-41、 M-43、 M-38、 M-39、 M-22、 M-63、 M-60、 M-61、 M-62、 M-54DJD-13、15、16、17、18、19、20、21、22、23、24、25、26、27、57 共 15 个DZL-49、50、51、54、55、56、57、58、59、60、61、62、63、64、65、66、67、68、69...
