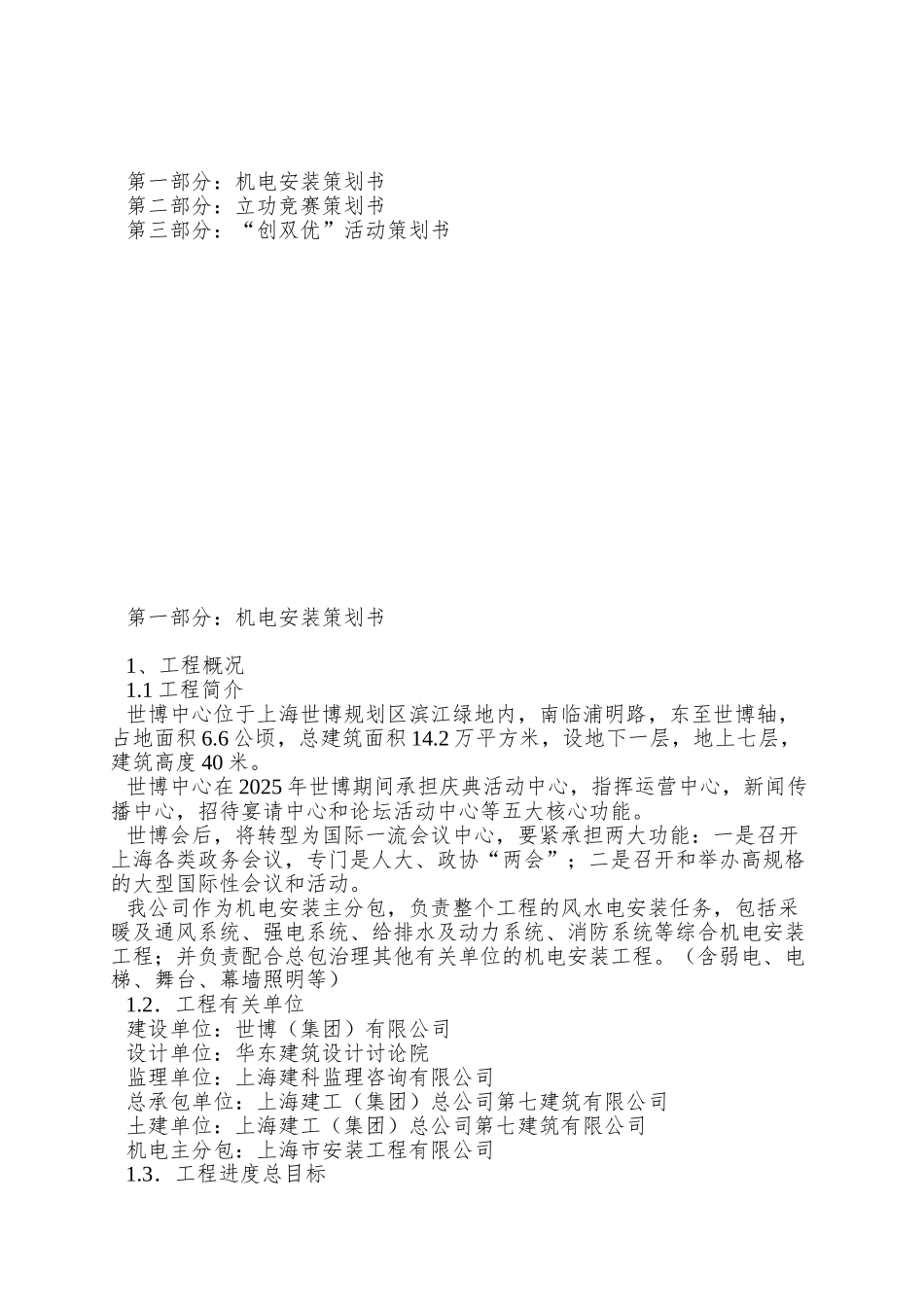

95846_世博中心工程项目管理策划书 上安三分公司 2025 年 4 月总 目 录第一部分:机电安装策划书第二部分:立功竞赛策划书第三部分:“创双优”活动策划书第一部分:机电安装策划书1、工程概况1
1 工程简介世博中心位于上海世博规划区滨江绿地内,南临浦明路,东至世博轴,占地面积 6
6 公顷,总建筑面积 14
2 万平方米,设地下一层,地上七层,建筑高度 40 米
世博中心在 2025 年世博期间承担庆典活动中心,指挥运营中心,新闻传播中心,招待宴请中心和论坛活动中心等五大核心功能
世博会后,将转型为国际一流会议中心,要紧承担两大功能:一是召开上海各类政务会议,专门是人大、政协“两会”;二是召开和举办高规格的大型国际性会议和活动
我公司作为机电安装主分包,负责整个工程的风水电安装任务,包括采暖及通风系统、强电系统、给排水及动力系统、消防系统等综合机电安装工程;并负责配合总包治理其他有关单位的机电安装工程
(含弱电、电梯、舞台、幕墙照明等) 1

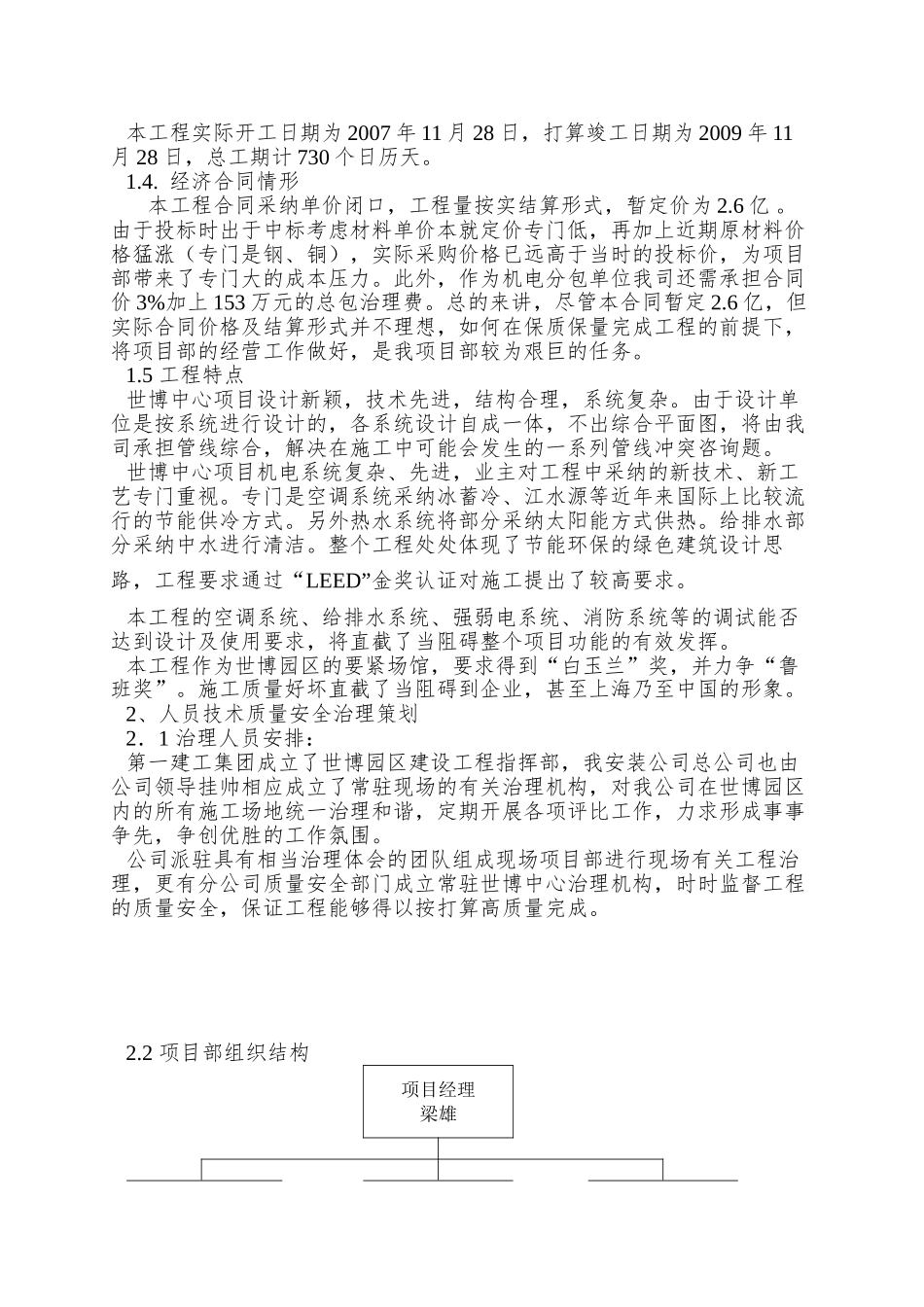

2.工程有关单位建设单位:世博(集团)有限公司设计单位:华东建筑设计讨论院监理单位:上海建科监理咨询有限公司总承包单位:上海建工(集团)总公司第七建筑有限公司土建单位:上海建工(集团)总公司第七建筑有限公司机电主分包:上海市安装工程有限公司 1
3.工程进度总目标本工程实际开工日期为 2007 年 11 月 28 日,打算竣工日期为 2009 年 11月 28 日,总工期计 730 个日历天
经济合同情形 本工程合同采纳单价闭口,工程量按实结算形式,暂定价为 2
由于投标时出于中标考虑材料单价本就定价专门低,再加上近期原材料价格猛涨(专门是钢、铜),实际采购价格已远高于当时的投标价,为项目部带来了专门大的成本压力
此外,作为机电分包单位我司还需承担合同价 3%加上 153 万元的总包治理费
总的来讲,尽管本合
