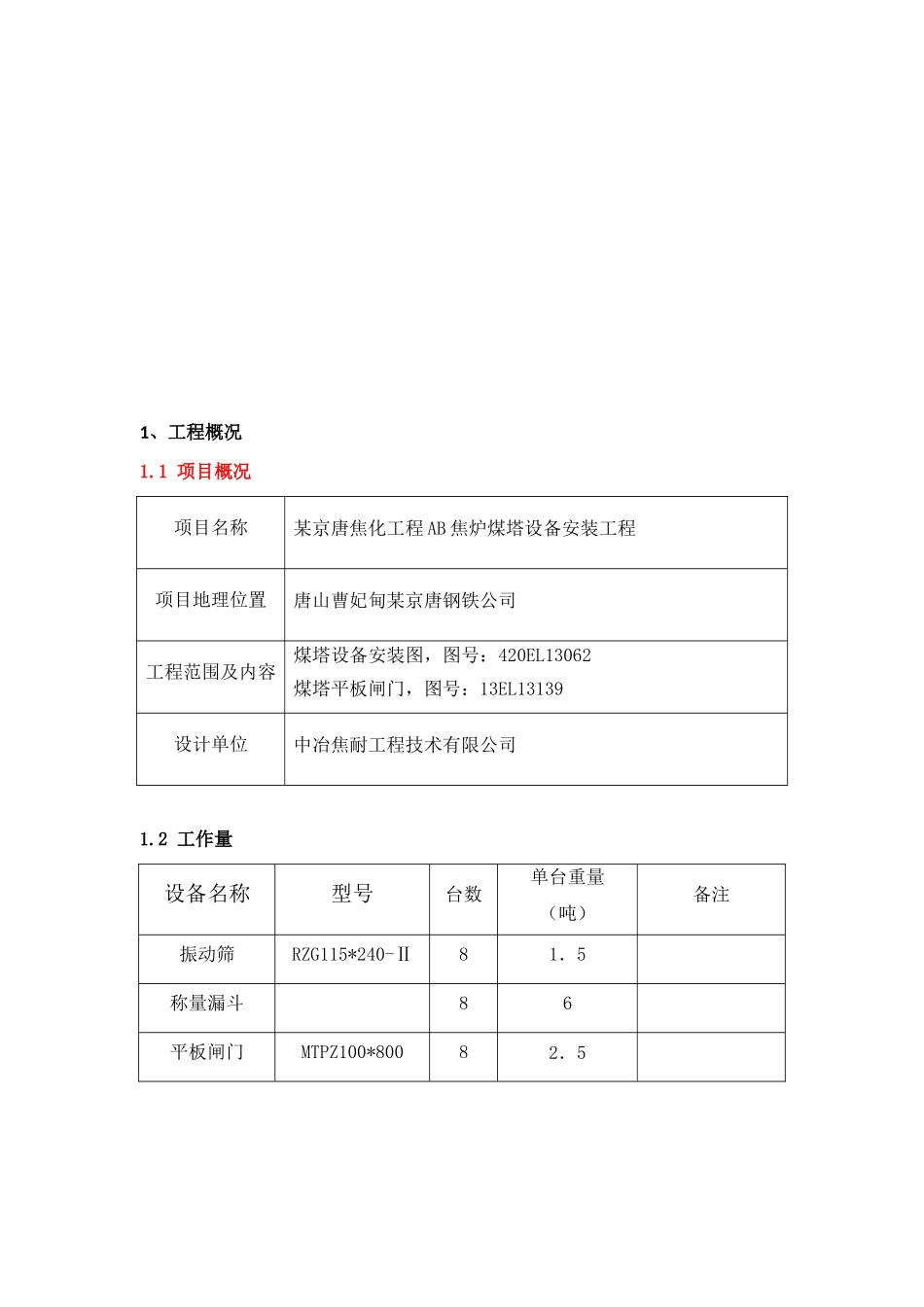

···········································21、施工部署············································32、施工方法············································43、吊装方法············································54、质量控制············································65、安全文明施工········································76、雨季施工措施·······································107、网络进度计划·······································111、工程概况1.1 项目概况项目名称某京唐焦化工程 AB 焦炉煤塔设备安装工程项目地理位置唐山曹妃甸某京唐钢铁公司工程范围及内容煤塔设备安装图,图号:420EL13062煤塔平板闸门,图号:13EL13139设计单位中冶焦耐工程技术有限公司1.2 工作量设备名称型号台数单台重量(吨)备注振动筛RZG115*240-Ⅱ81.5称量漏斗86平板闸门MTPZ100*80082.51.3 施工重点1.3.1 吊装就位。1.4 编制依据1.4.1 施工图1.4.2 设备厂家随机图纸1.4.3《机械设备安装工程施工及验收通用法律规范》(GB50231-98)2、施工部署2.1 组织机构2.2 施工机具和设备投入序号设备名称型 号数 量备 注1汽车吊50 吨1 台2卷扬机10 吨1 台3水准仪1 台4经纬仪1 台5电焊机2 台6焊条烘干箱1 台7焊条保温桶2 个8角向磨光机1002 台中冶京唐项目部中冶京唐机电项目部施工班组序号设备名称型 号数 量备 注1汽车吊50 吨1 台2卷扬机10 吨1 台9手锤2P2 把10千斤顶10 吨2 台11钢丝绳2 对2.3 劳动力投入 序号工种人数备 注1钳工32力工63电焊工24气焊工25电工16起重工23.施工方法3.1 基础验收3.1.1 与土建单位进行工序交接:检验土建基础质量,根据土建单位给定的原始标高和中心线,对设备基础标高、中心线进行复测。3.1.2 合格后方可接收。否则,不予接收,请土建单位处理好后,再次复验合格,才准接收。3.2 设备验收3.2.1 振动筛、称量漏斗、平板闸门等均属于设备,设备进场后,要检查其出厂合格证、产品...
