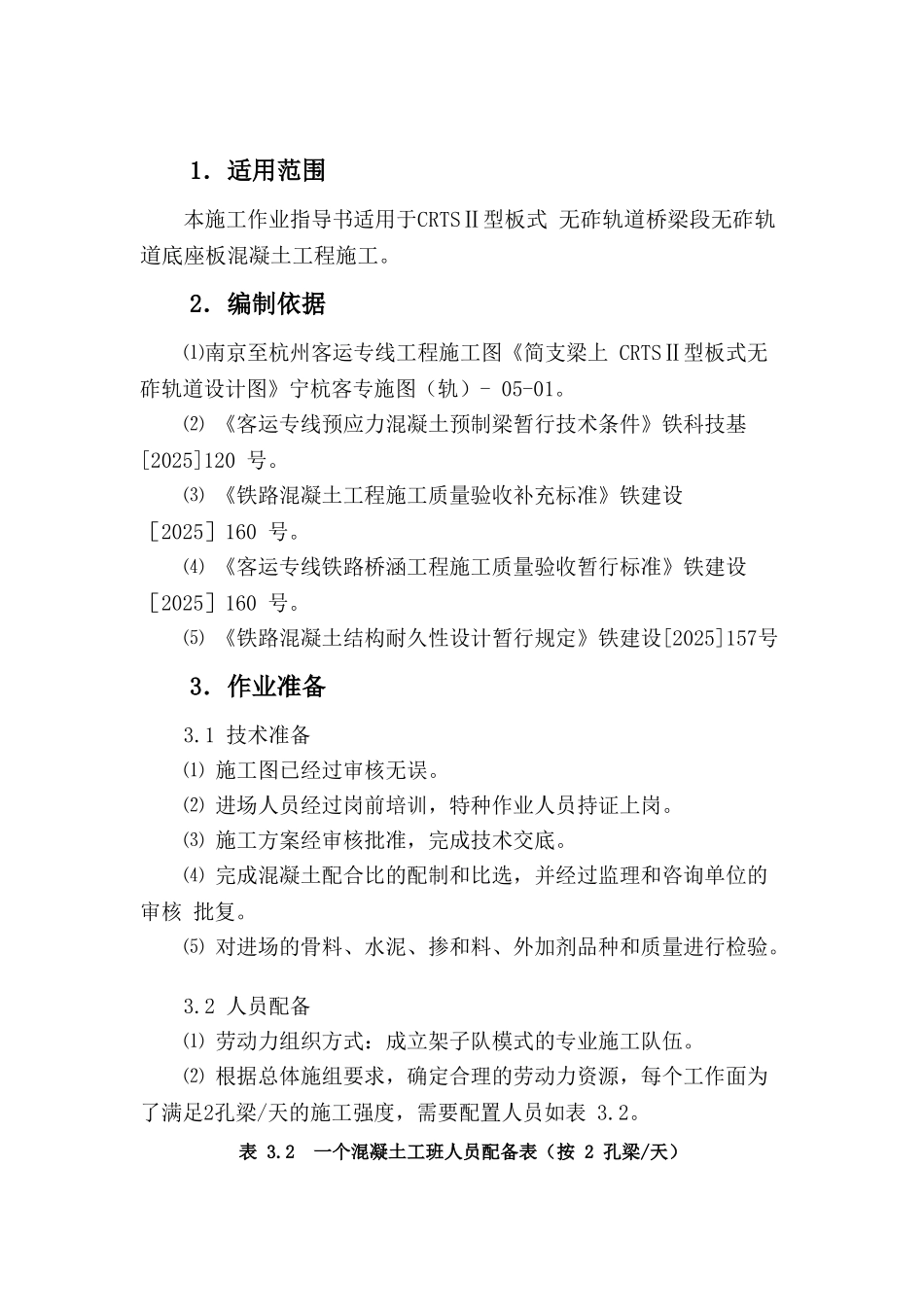

CRTSⅡ 型板式无砟轨道底座板混凝土施工作业指导书签发:复核:编制:中水四局宁杭客专第四分项目部1.适用范围本施工作业指导书适用于CRTSⅡ型板式 无砟轨道桥梁段无砟轨道底座板混凝土工程施工
2.编制依据⑴南京至杭州客运专线工程施工图《简支梁上 CRTSⅡ型板式无砟轨道设计图》宁杭客专施图(轨)- 05-01
⑵ 《客运专线预应力混凝土预制梁暂行技术条件》铁科技基 [2025]120 号
⑶ 《铁路混凝土工程施工质量验收补充标准》铁建设[2025]160 号
⑷ 《客运专线铁路桥涵工程施工质量验收暂行标准》铁建设[2025]160 号
⑸ 《铁路混凝土结构耐久性设计暂行规定》铁建设[2025]157号3.作业准备3
1 技术准备⑴ 施工图已经过审核无误
⑵ 进场人员经过岗前培训,特种作业人员持证上岗
⑶ 施工方案经审核批准,完成技术交底
⑷ 完成混凝土配合比的配制和比选,并经过监理和咨询单位的审核 批复
⑸ 对进场的骨料、水泥、掺和料、外加剂品种和质量进行检验
2 人员配备⑴ 劳动力组织方式:成立架子队模式的专业施工队伍

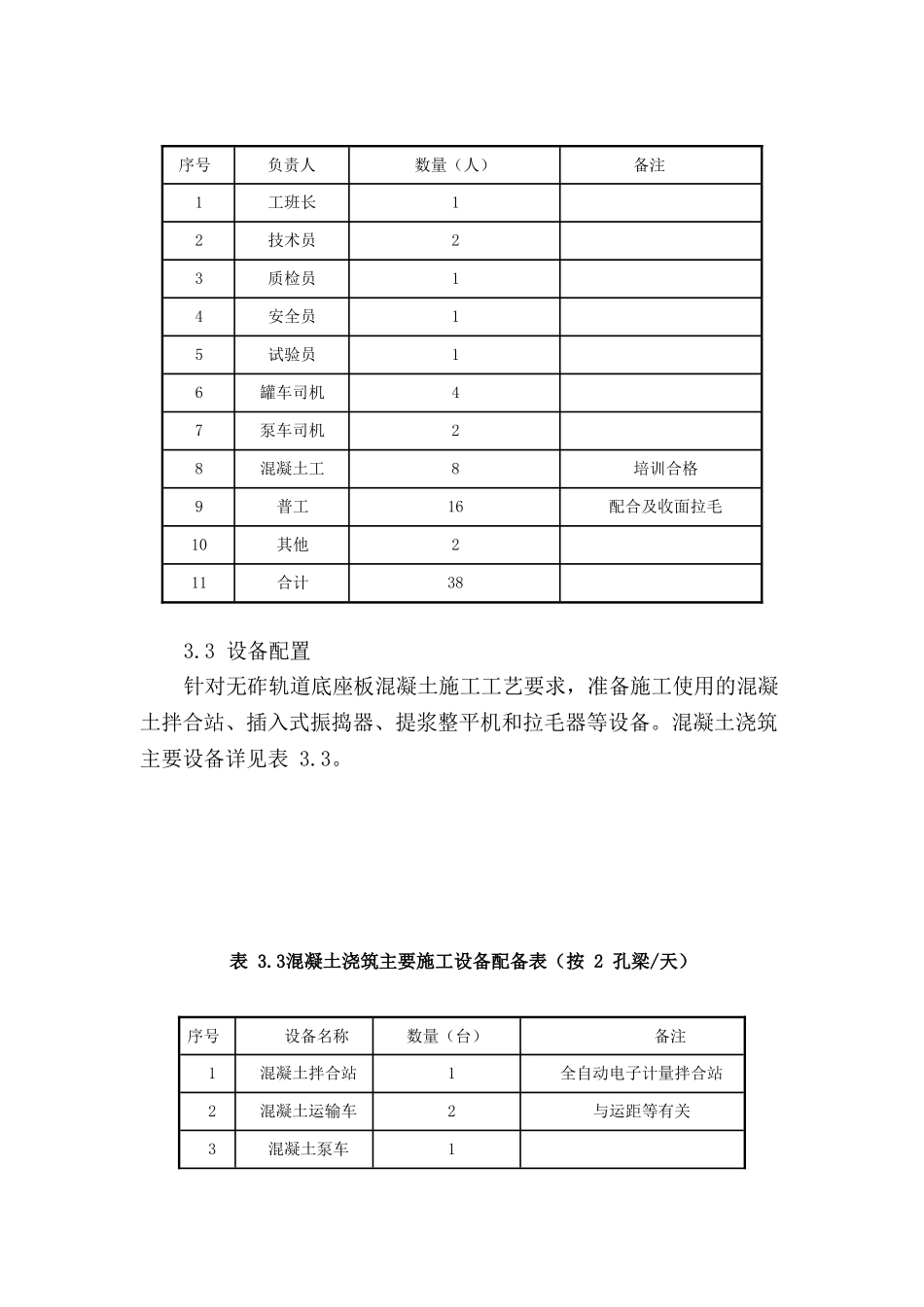

⑵ 根据总体施组要求,确定合理的劳动力资源,每个工作面为了满足2孔梁/天的施工强度,需要配置人员如表 3
2 一个混凝土工班人员配备表(按 2 孔梁/天)序号负责人数量(人)备注1工班长12技术员23质检员14安全员15试验员16罐车司机47泵车司机28混凝土工8培训合格9普工16配合及收面拉毛10其他211合计383
3 设备配置针对无砟轨道底座板混凝土施工工艺要求,准备施工使用的混凝土拌合站、插入式振捣器、提浆整平机和拉毛器等设备
混凝土浇筑主要设备详见表 3
3混凝土浇筑主要施工设备配备表(按 2 孔梁/天)序号设备名称数量(台)备注1混凝土拌合站1全自动电子计量拌合站2混凝土运输车2与运距等有关3混凝土泵车1施工准备混
