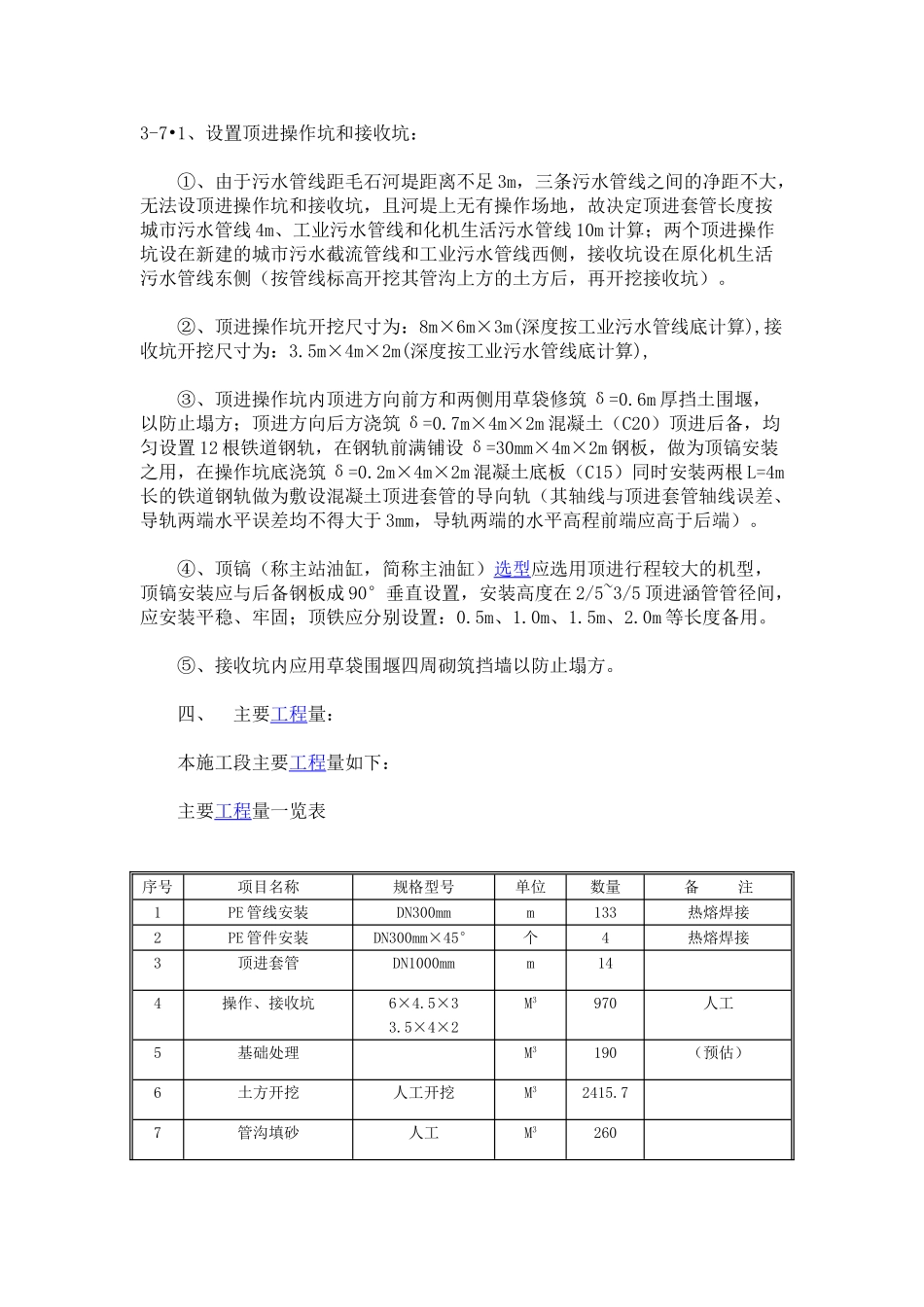

3-7•1、设置顶进操作坑和接收坑: ①、由于污水管线距毛石河堤距离不足 3m,三条污水管线之间的净距不大,无法设顶进操作坑和接收坑,且河堤上无有操作场地,故决定顶进套管长度按城市污水管线 4m、工业污水管线和化机生活污水管线 10m 计算;两个顶进操作坑设在新建的城市污水截流管线和工业污水管线西侧,接收坑设在原化机生活污水管线东侧(按管线标高开挖其管沟上方的土方后,再开挖接收坑)
②、顶进操作坑开挖尺寸为:8m×6m×3m(深度按工业污水管线底计算),接收坑开挖尺寸为:3
5m×4m×2m(深度按工业污水管线底计算), ③、顶进操作坑内顶进方向前方和两侧用草袋修筑 δ=0
6m 厚挡土围堰,以防止塌方;顶进方向后方浇筑 δ=0
7m×4m×2m 混凝土(C20)顶进后备,均匀设置 12 根铁道钢轨,在钢轨前满铺设 δ=30mm×4m×2m 钢板,做为顶镐安装之用,在操作坑底浇筑 δ=0
2m×4m×2m 混凝土底板(C15)同时安装两根 L=4m长的铁道钢轨做为敷设混凝土顶进套管的导向轨(其轴线与顶进套管轴线误差、导轨两端水平误差均不得大于 3mm,导轨两端的水平高程前端应高于后端)
④、顶镐(称主站油缸,简称主油缸)选型应选用顶进行程较大的机型,顶镐安装应与后备钢板成 90°垂直设置,安装高度在 2/5~3/5 顶进涵管管径间,应安装平稳、牢固;顶铁应分别设置:0
0m 等长度备用
⑤、接收坑内应用草袋围堰四周砌筑挡墙以防止塌方
四、 主要工程量: 本施工段主要工程量如下: 主要工程量一览表 序号项目名称规格型号单位数量备 注1PE 管线安装DN300mmm133 热熔焊接2PE 管件安装DN300mm×45°个4热熔焊接3顶进套管DN1000mmm144操作、接收坑6×4

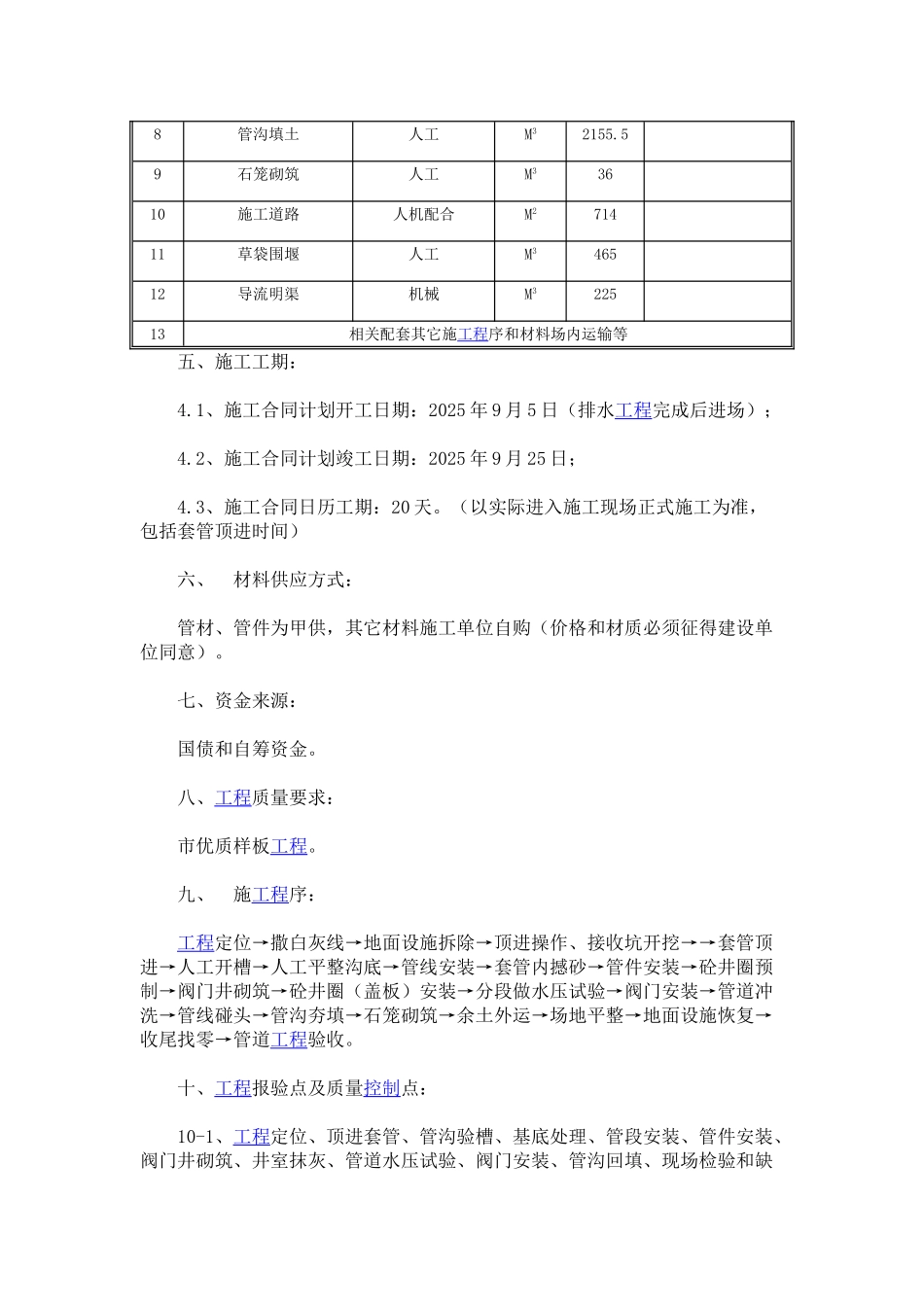

5×4×2M3970人工5基础处理M3190(预
