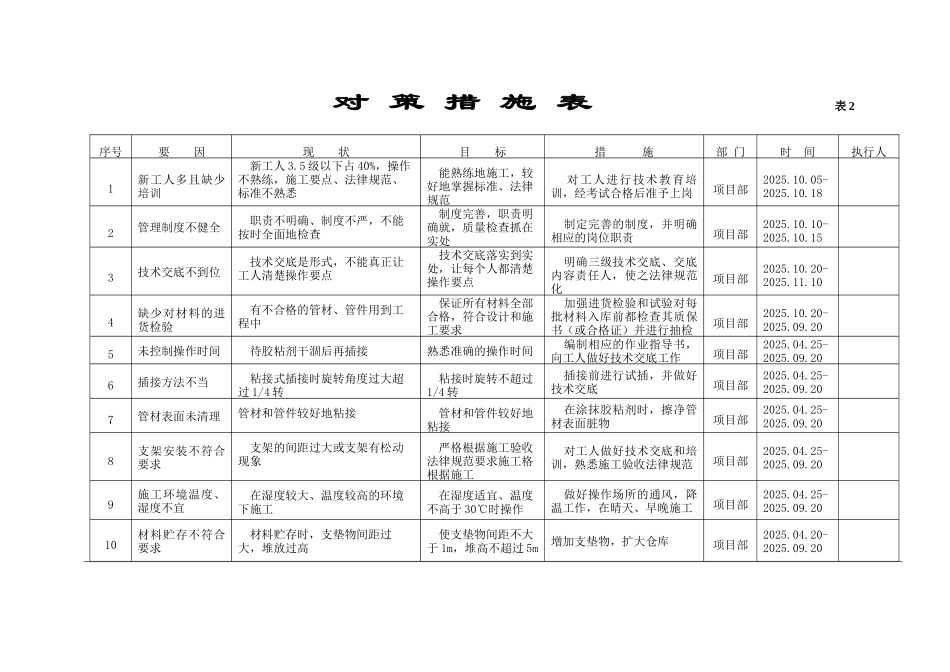

对 策 措 施 表 表 2序号要 因现 状目 标措 施部 门时 间执行人1新工人多且缺少培训 新工人 3.5 级以下占 40%,操作不熟练,施工要点、法律规范、标准不熟悉 能熟练地施工,较好地掌握标准、法律规范 对工人进行技术教育培训,经考试合格后准予上岗项目部2025.10.05-2025.10.182管理制度不健全 职责不明确、制度不严,不能按时全面地检查 制度完善,职责明确就,质量检查抓在实处 制定完善的制度,并明确相应的岗位职责项目部2025.10.10-2025.10.153技术交底不到位 技术交底是形式,不能真正让工人清楚操作要点 技术交底落实到实处,让每个人都清楚操作要点 明确三级技术交底、交底内容责任人,使之法律规范化项目部2025.10.20-2025.11.104缺少对材料的进货检验 有不合格的管材、管件用到工程中 保证所有材料全部合格,符合设计和施工要求 加强进货检验和试验对每批材料入库前都检查其质保书(或合格证)并进行抽检项目部2025.10.20-2025.09.205未控制操作时间 待胶粘剂干涸后再插接熟悉准确的操作时间 编制相应的作业指导书,向工人做好技术交底工作项目部2025.04.25-2025.09.206插接方法不当 粘接式插接时旋转角度过大超过 1/4 转 粘接时旋转不超过1/4 转 插接前进行试插,并做好技术交底项目部2025.04.25-2025.09.207管材表面未清理管材和管件较好地粘接 管材和管件较好地粘接 在涂抹胶粘剂时,擦净管材表面脏物项目部2025.04.25-2025.09.208支架安装不符合要求 支架的间距过大或支架有松动现象 严格根据施工验收法律规范要求施工格根据施工 对工人做好技术交底和培训,熟悉施工验收法律规范项目部2025.04.25-2025.09.209施工环境温度、湿度不宜 在湿度较大、温度较高的环境下施工 在湿度适宜、温度不高于 30℃时操作 做好操作场所的通风,降温工作,在晴天、早晚施工项目部2025.04.25-2025.09.2010材料贮存不符合要求 材料贮存时,支垫物间距过大,堆放过高 使支垫物间距不大于 1m,堆高不超过 5m增加支垫物,扩大仓库项目部2025.04.20-2025.09.20
