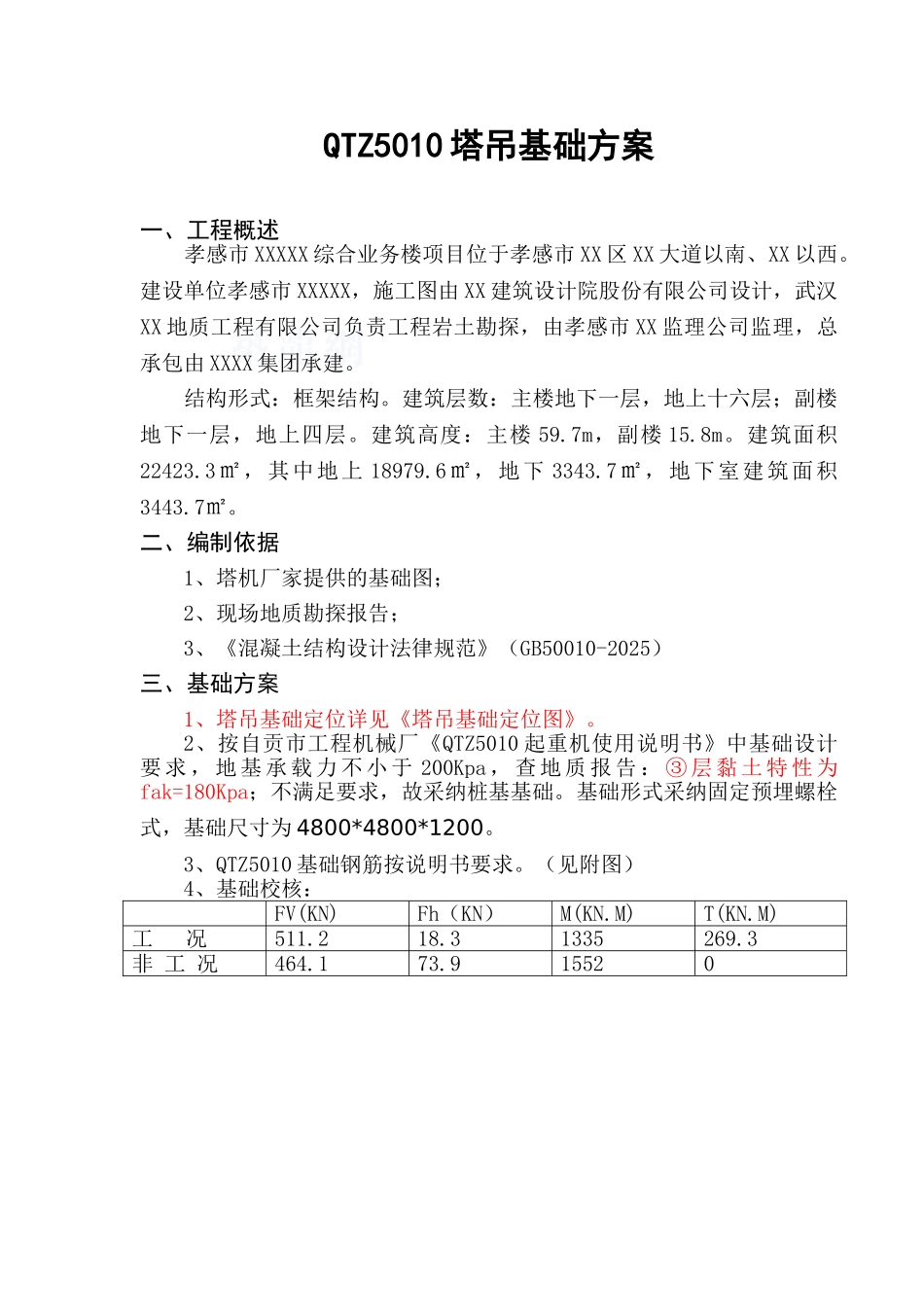

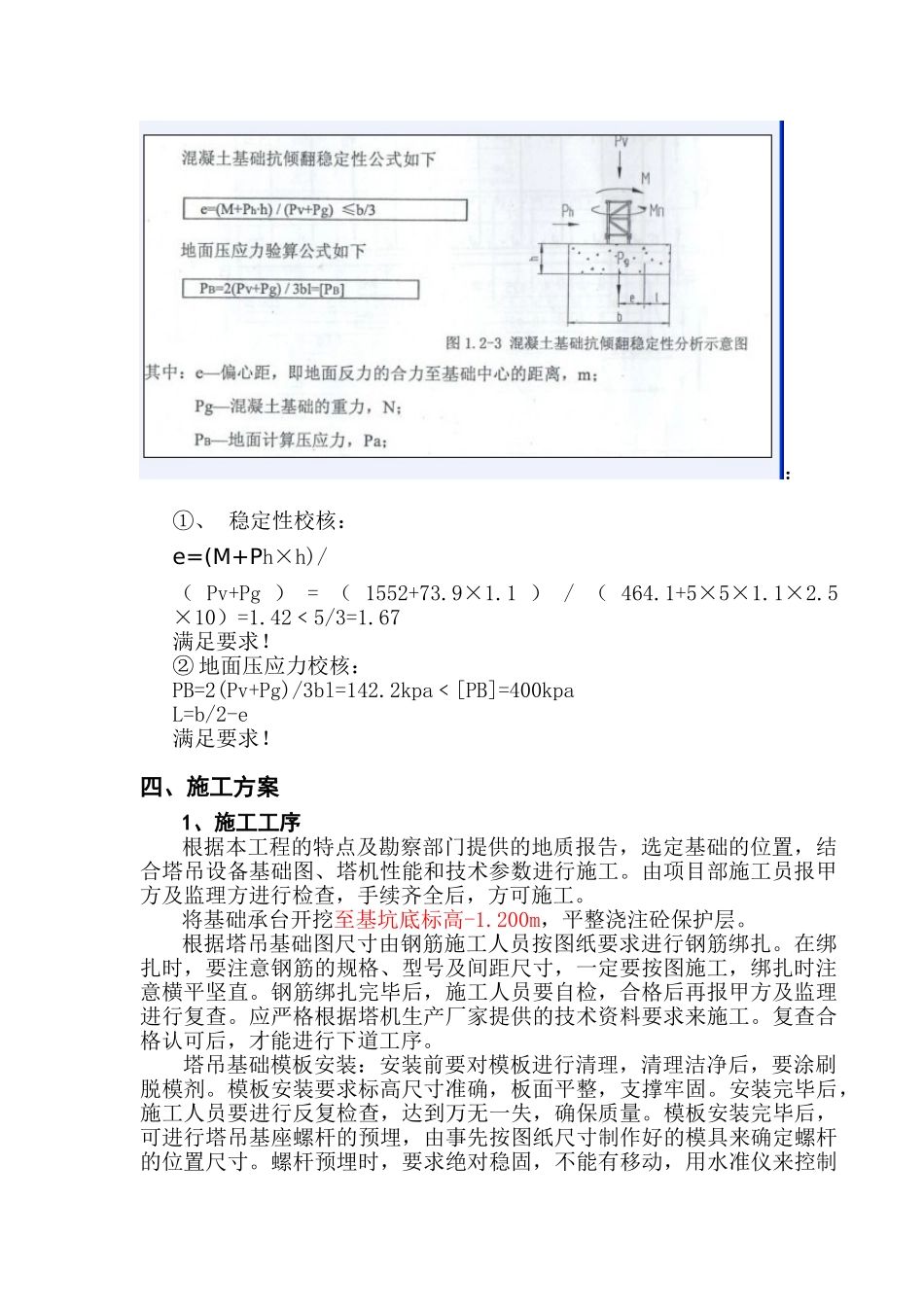

孝感市 XXXXX 综合业务楼塔式起重机基础方案编制: 审核: 批准: XXXX 集团有限公司2025 年 5 月QTZ5010 塔吊基础方案一、工程概述 孝感市 XXXXX 综合业务楼项目位于孝感市 XX 区 XX 大道以南、XX 以西。建设单位孝感市 XXXXX,施工图由 XX 建筑设计院股份有限公司设计,武汉XX 地质工程有限公司负责工程岩土勘探,由孝感市 XX 监理公司监理,总承包由 XXXX 集团承建。 结构形式:框架结构。建筑层数:主楼地下一层,地上十六层;副楼地下一层,地上四层。建筑高度:主楼 59.7m,副楼 15.8m。建筑面积22423.3㎡,其中地上 18979.6㎡,地下 3343.7㎡,地下室建筑面积3443.7㎡。二、编制依据1、塔机厂家提供的基础图;2、现场地质勘探报告;3、《混凝土结构设计法律规范》(GB50010-2025)三、基础方案1、塔吊基础定位详见《塔吊基础定位图》。2、按自贡市工程机械厂《QTZ5010 起重机使用说明书》中基础设计要 求 , 地 基 承 载 力 不 小 于 200Kpa , 查 地 质 报 告 : ③ 层 黏 土 特 性 为fak=180Kpa;不满足要求,故采纳桩基基础。基础形式采纳固定预埋螺栓式,基础尺寸为 4800*4800*1200。3、QTZ5010 基础钢筋按说明书要求。(见附图)4、基础校核:FV(KN)Fh(KN)M(KN.M)T(KN.M)工 况511.218.31335269.3非 工 况464.173.915520:①、 稳定性校核:e=(M+Ph×h)/( Pv+Pg ) = ( 1552+73.9×1.1 ) / ( 464.1+5×5×1.1×2.5 ×10)=1.42﹤5/3=1.67满足要求!② 地面压应力校核:PB=2(Pv+Pg)/3bl=142.2kpa﹤[PB]=400kpaL=b/2-e 满足要求!四、施工方案1、施工工序根据本工程的特点及勘察部门提供的地质报告,选定基础的位置,结合塔吊设备基础图、塔机性能和技术参数进行施工。由项目部施工员报甲方及监理方进行检查,手续齐全后,方可施工。将基础承台开挖至基坑底标高-1.200m,平整浇注砼保护层。根据塔吊基础图尺寸由钢筋施工人员按图纸要求进行钢筋绑扎。在绑扎时,要注意钢筋的规格、型号及间距尺寸,一定要按图施工,绑扎时注意横平坚直。钢筋绑扎完毕后,施工人员要自检,合格后再报甲方及监理进行复查。应严格根据塔机生产厂家提供的技术资料要求来施工。复查合格认可后,才能进行下道工序。塔吊基础模板安装:安装前要对模板进行清理,清理洁净后,要涂刷脱模剂。模板安装要求标高尺寸准确,板面平整,支撑牢固。安装完毕后,施工人员要进行反复检查,达...
