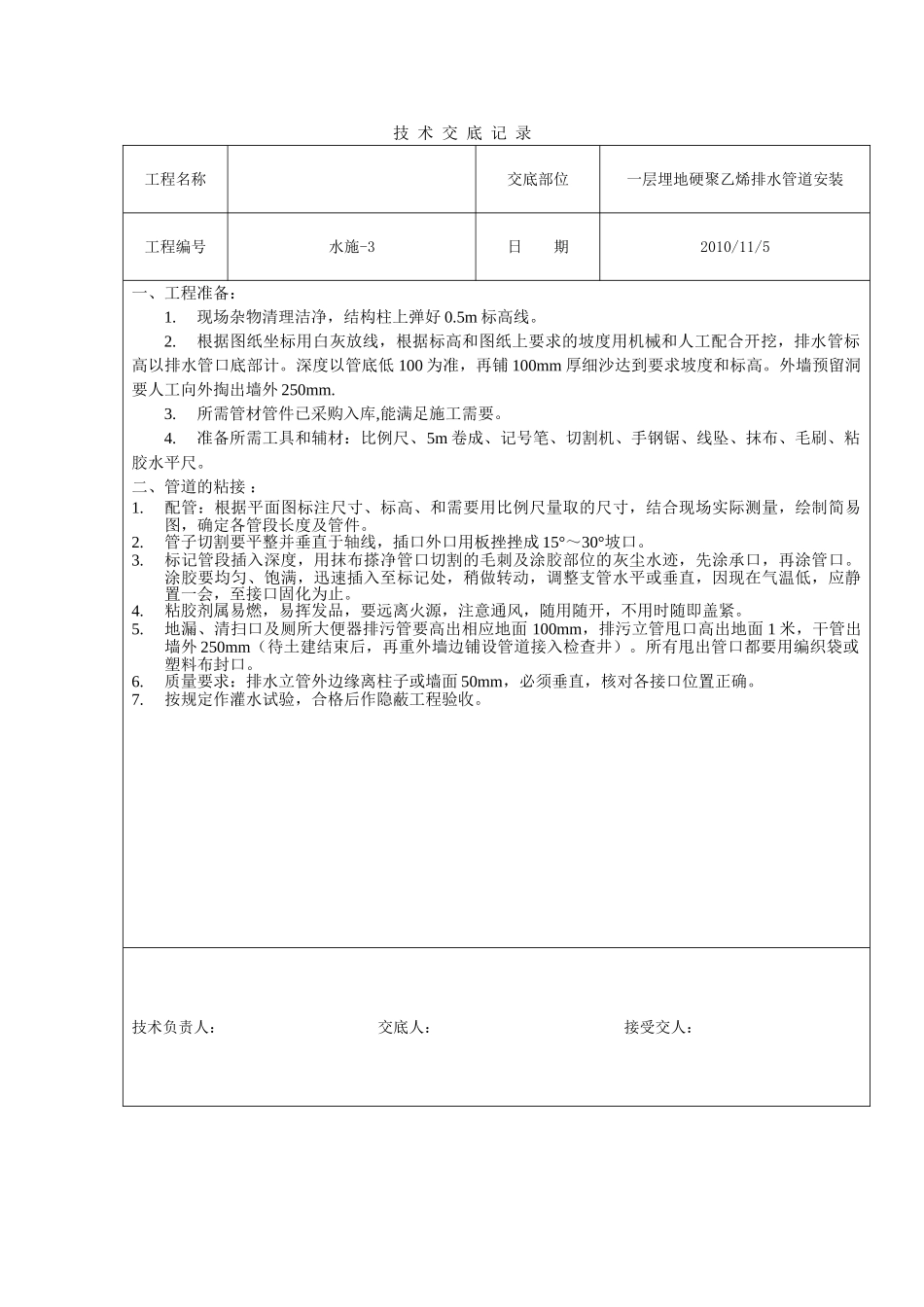

技 术 交 底 记 录工程名称交底部位一层埋地硬聚乙烯排水管道安装工程编号水施-3日 期2010/11/5一、工程准备:1
现场杂物清理洁净,结构柱上弹好 0
5m 标高线
根据图纸坐标用白灰放线,根据标高和图纸上要求的坡度用机械和人工配合开挖,排水管标高以排水管口底部计
深度以管底低 100 为准,再铺 100mm 厚细沙达到要求坡度和标高
外墙预留洞要人工向外掏出墙外 250mm
所需管材管件已采购入库,能满足施工需要
准备所需工具和辅材:比例尺、5m 卷成、记号笔、切割机、手钢锯、线坠、抹布、毛刷、粘胶水平尺
二、管道的粘接 : 1
配管:根据平面图标注尺寸、标高、和需要用比例尺量取的尺寸,结合现场实际测量,绘制简易图,确定各管段长度及管件
管子切割要平整并垂直于轴线,插口外口用板挫挫成 15°~30°坡口
标记管段插入深度,用抹布搽净管口切割的毛刺及涂胶部位的灰尘水迹,先涂承口,再涂管口
涂胶要均匀、饱满,迅速插入至标记处,稍做转动,调整支管水平或垂直,因现在气温低,应静置一会,至接口固化为止
粘胶剂属易燃,易挥发品,要远离火源,注意通风,随用随开,不用时随即盖紧
地漏、清扫口及厕所大便器排污管要高出相应地面 100mm,排污立管甩口高出地面 1 米,干管出墙外 250mm(待土建结束后,再重外墙边铺设管道接入检查井)
所有甩出管口都要用编织袋或塑料布封口
质量要求:排水立管外边缘离柱子或墙面 50mm,必须垂直,核对各接口位置正确
按规定作灌水试验,合格后作隐蔽工程验收
技术负责人:交底人:接受交人:
