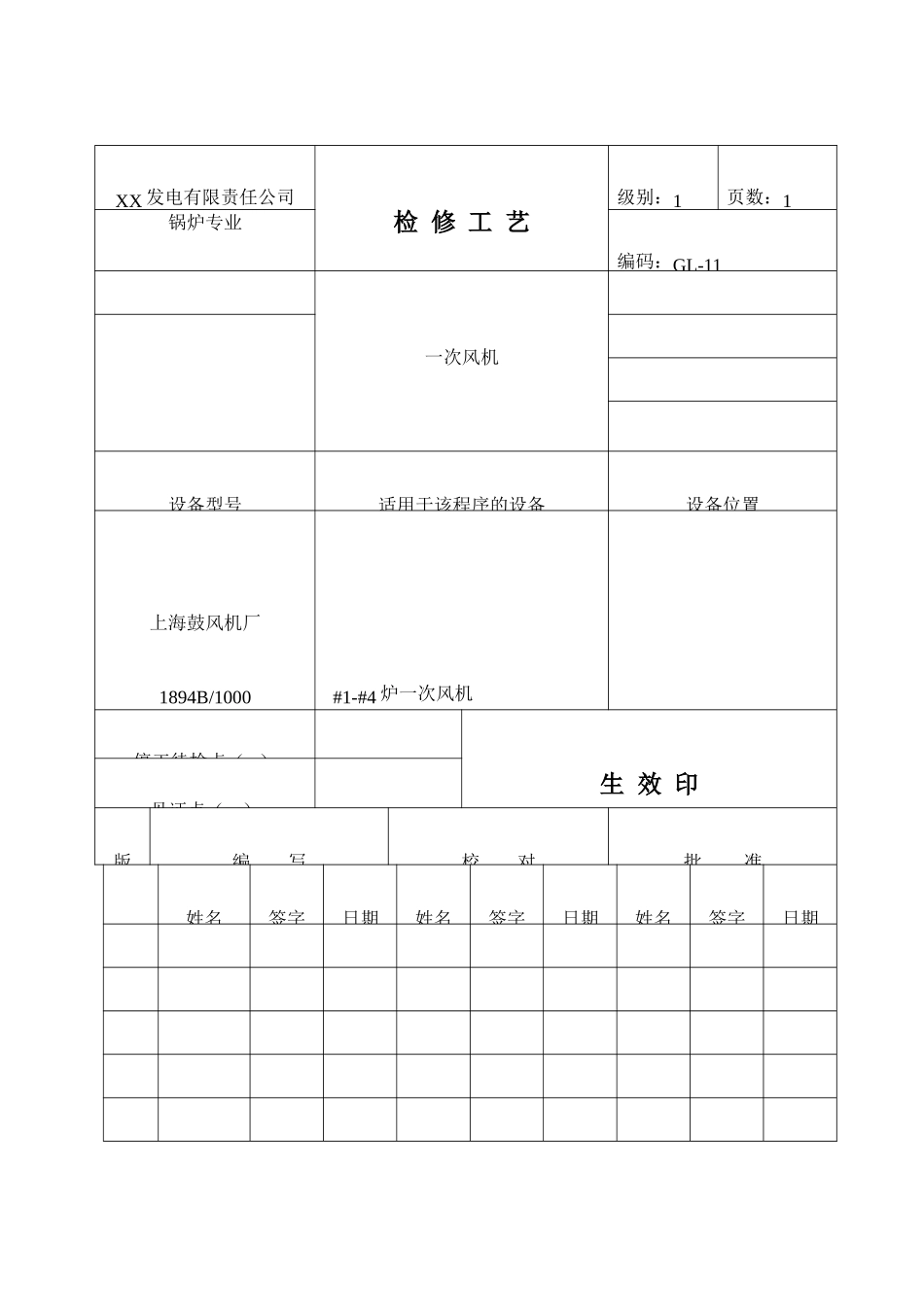

XX 发电有限责任公司检 修 工 艺级别:1页数:1锅炉专业编码:GL-11人员组成一次风机估计工时工作票号设备型号适用于该程序的设备设备位置上海鼓风机厂1894B/1000 #1-#4 炉一次风机停工待检点(H)生 效 印见证点(W)版编 写校 对批 准姓名签字日期姓名签字日期姓名签字日期磁盘号按规定分发锅炉专业XX 发电有限责任公司检 修 工 艺页数:2版次:1 锅炉专业 一次风机编号:GL-11 工序号 内容 估计时间 备注 0 概述 1 安全措施 2 备品配件 3 专用工器及场地准备 4 办理工作票 5 检修 6 清理场地总结工作票XX 发电有限责任公司检 修 工 艺页数:3版次:1 锅炉专业 一次风机编号:GL-11工序 0 概述 大修项目包括风机转子、进出口风门及冷却水部分
风机试转前必须确认风门开度已调校妥当,轴承温度测点已恢复
工序 1 安全措施 严格执行《电力安全工作规程》 切断风机电机电源
关闭风机进出口风门并切断执行机构电源
工序 2 备品配件 轴承 22224 石棉绳 φ10 锁紧螺母 羊 毛毡 止退垫圈工序 3 专用器工具及场地准备 3
1 手拉葫芦 内六角扳手 检修支架XX 发电有限责任公司检 修 工 艺页数:4版次:1 锅炉专业 一次风机编号:GL-11工序 4 办理工作票 检查验证工作票 联系超重人员搭脚手架
工序 5 风机检修 5
1 风机解体检查 拆除联轴器保护罩,拆除联轴器中间轴
关闭轴承箱冷却水门,拆除冷却水管
联系热工拆除轴承箱温度测点
轴承箱排油并拆除轴承箱上壳及轴承端盖
打开风机壳入孔门,拆除叶轮喇叭口密封钢带
拆除上机壳、风机进口调节门及风机进口法兰联接螺栓
联系超重人员分别吊开进口风道,进口调节门上半部分及上机壳并将转子部分吊到检修支架上
检查风机各零部件的损坏情况并做好记录
停工待检点-1XX 发电有
