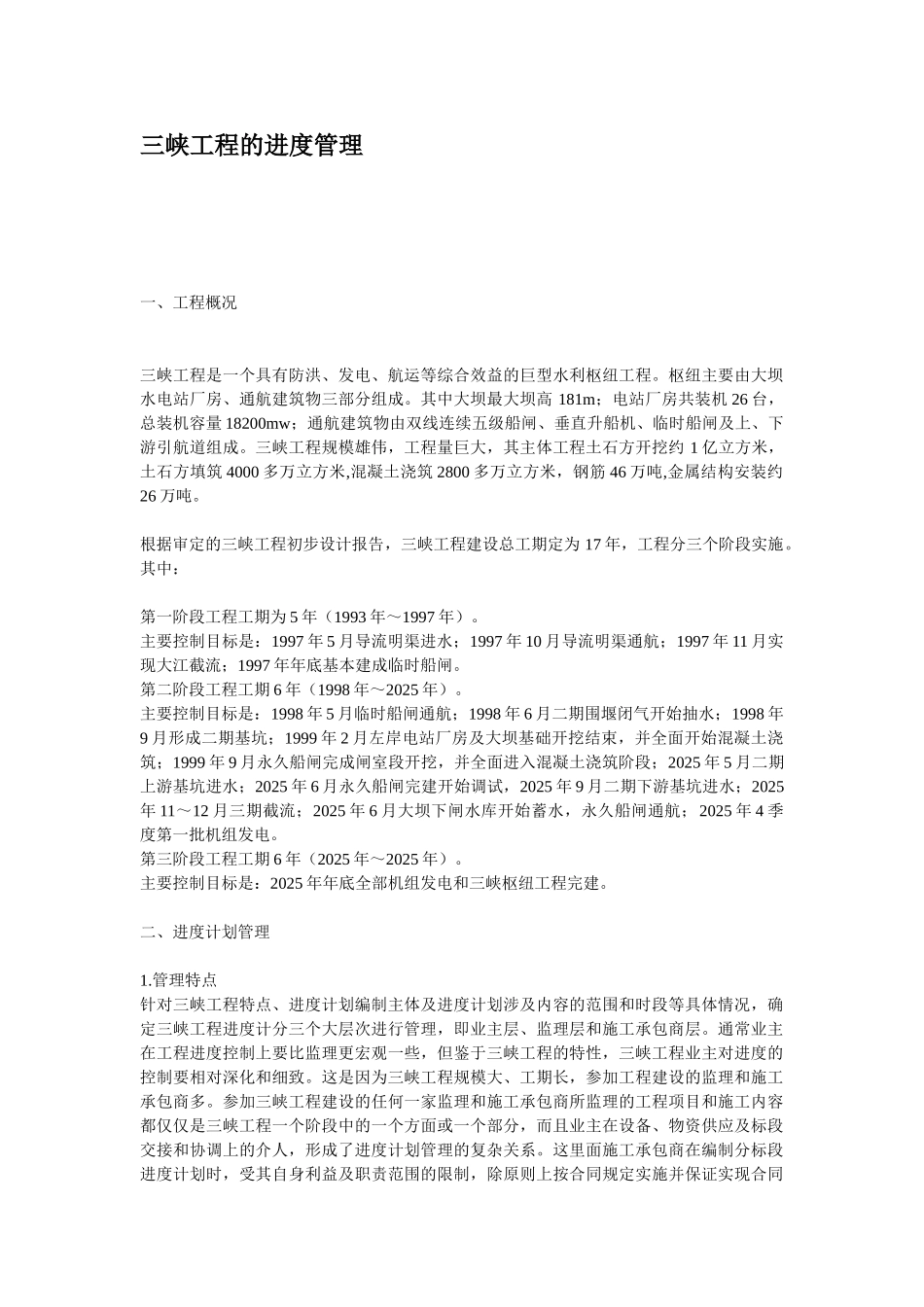

三峡工程的进度管理一、工程概况 三峡工程是一个具有防洪、发电、航运等综合效益的巨型水利枢纽工程
枢纽主要由大坝水电站厂房、通航建筑物三部分组成
其中大坝最大坝高 181m;电站厂房共装机 26 台,总装机容量 18200mw;通航建筑物由双线连续五级船闸、垂直升船机、临时船闸及上、下游引航道组成
三峡工程规模雄伟,工程量巨大,其主体工程土石方开挖约 1 亿立方米,土石方填筑 4000 多万立方米,混凝土浇筑 2800 多万立方米,钢筋 46 万吨,金属结构安装约26 万吨
根据审定的三峡工程初步设计报告,三峡工程建设总工期定为 17 年,工程分三个阶段实施
其中: 第一阶段工程工期为 5 年(1993 年~1997 年)
主要控制目标是:1997 年 5 月导流明渠进水;1997 年 10 月导流明渠通航;1997 年 11 月实现大江截流;1997 年年底基本建成临时船闸
第二阶段工程工期 6 年(1998 年~2025 年)
主要控制目标是:1998 年 5 月临时船闸通航;1998 年 6 月二期围堰闭气开始抽水;1998 年9 月形成二期基坑;1999 年 2 月左岸电站厂房及大坝基础开挖结束,并全面开始混凝土浇筑;1999 年 9 月永久船闸完成闸室段开挖,并全面进入混凝土浇筑阶段;2025 年 5 月二期上游基坑进水;2025 年 6 月永久船闸完建开始调试,2025 年 9 月二期下游基坑进水;2025年 11~12 月三期截流;2025 年 6 月大坝下闸水库开始蓄水,永久船闸通航;2025 年 4 季度第一批机组发电
第三阶段工程工期 6 年(2025 年~2025 年)
主要控制目标是:2025 年年底全部机组发电和三峡枢纽工程完建
二、进度计划管理 1

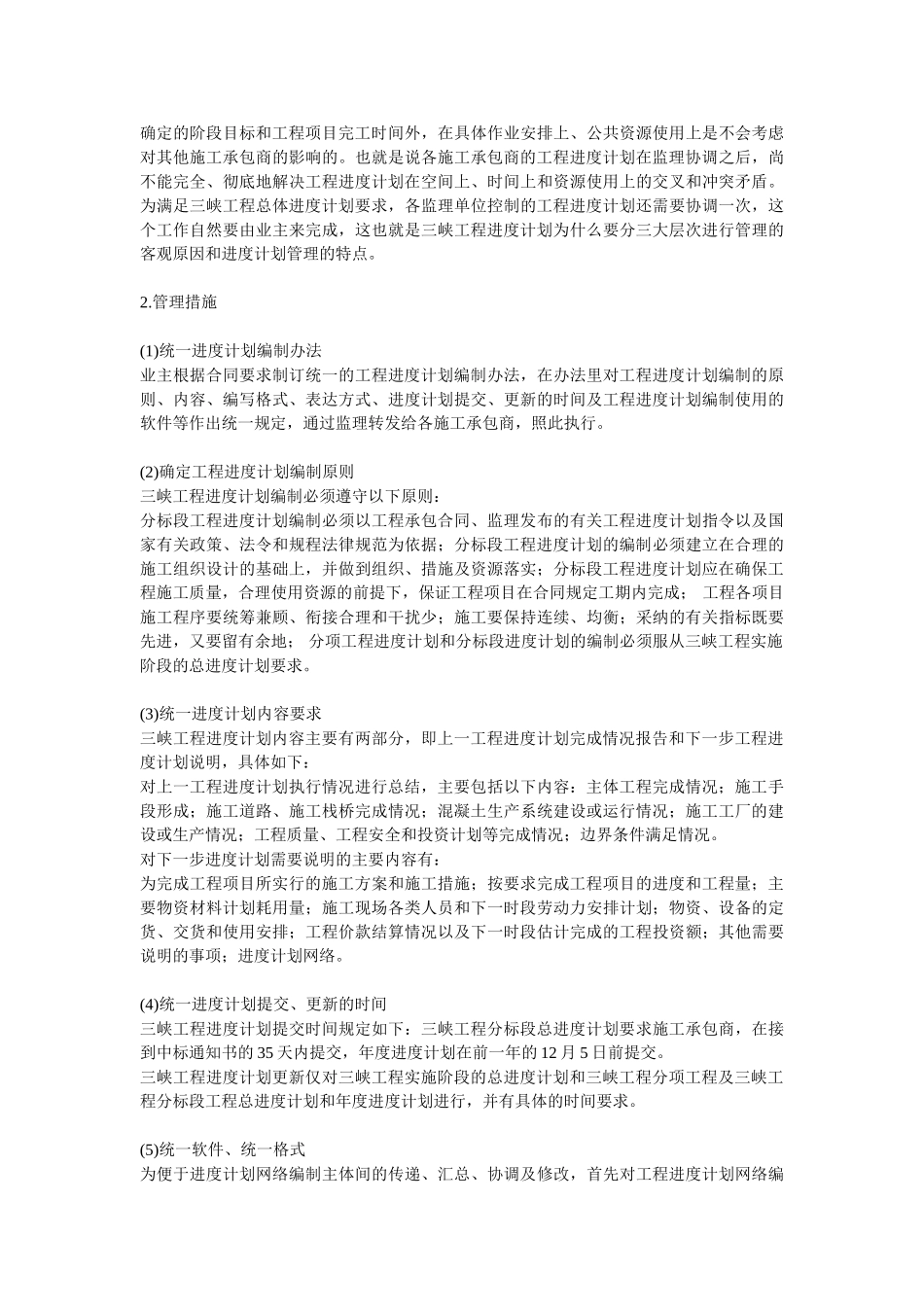

管理特点 针对三峡工程特点、进度计划编制主体及进度计划涉及内容的范围和时段等具体情况,确定三
